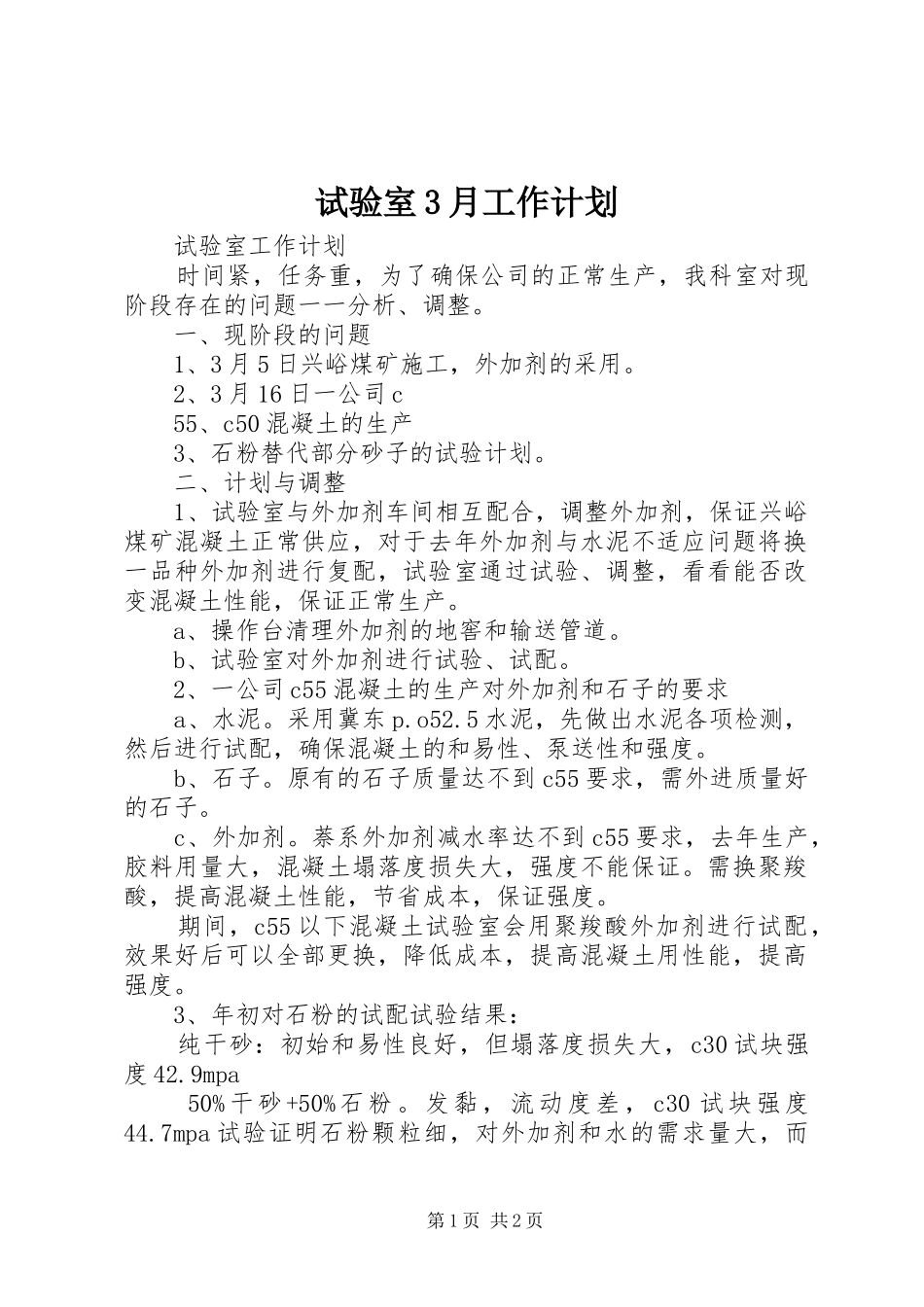

试验室3月工作计划试验室工作计划时间紧,任务重,为了确保公司的正常生产,我科室对现阶段存在的问题一一分析、调整
一、现阶段的问题1、3月5日兴峪煤矿施工,外加剂的采用
2、3月16日一公司c55、c50混凝土的生产3、石粉替代部分砂子的试验计划
二、计划与调整1、试验室与外加剂车间相互配合,调整外加剂,保证兴峪煤矿混凝土正常供应,对于去年外加剂与水泥不适应问题将换一品种外加剂进行复配,试验室通过试验、调整,看看能否改变混凝土性能,保证正常生产
a、操作台清理外加剂的地窖和输送管道
b、试验室对外加剂进行试验、试配
2、一公司c55混凝土的生产对外加剂和石子的要求a、水泥
5水泥,先做出水泥各项检测,然后进行试配,确保混凝土的和易性、泵送性和强度
原有的石子质量达不到c55要求,需外进质量好的石子
萘系外加剂减水率达不到c55要求,去年生产,胶料用量大,混凝土塌落度损失大,强度不能保证
需换聚羧酸,提高混凝土性能,节省成本,保证强度
期间,c55以下混凝土试验室会用聚羧酸外加剂进行试配,效果好后可以全部更换,降低成本,提高混凝土用性能,提高强度
3、年初对石粉的试配试验结果:纯干砂:初始和易性良好,但塌落度损失大,c30试块强度42
9mpa50%干砂+50%石粉
发黏,流动度差,c30试块强度44
7mpa试验证明石粉颗粒细,对外加剂和水的需求量大,而第1页共2页干砂细颗粒也大,不易配合使用,和水洗砂相配,还有待继续试验
由于石料厂石粉含泥量大,需清洗后才能大批使用
可以挑选质量好的石粉存放,待试验成熟后方可投入生产
XX县区凯通商品混凝土有限公司试验室第2页共2页
