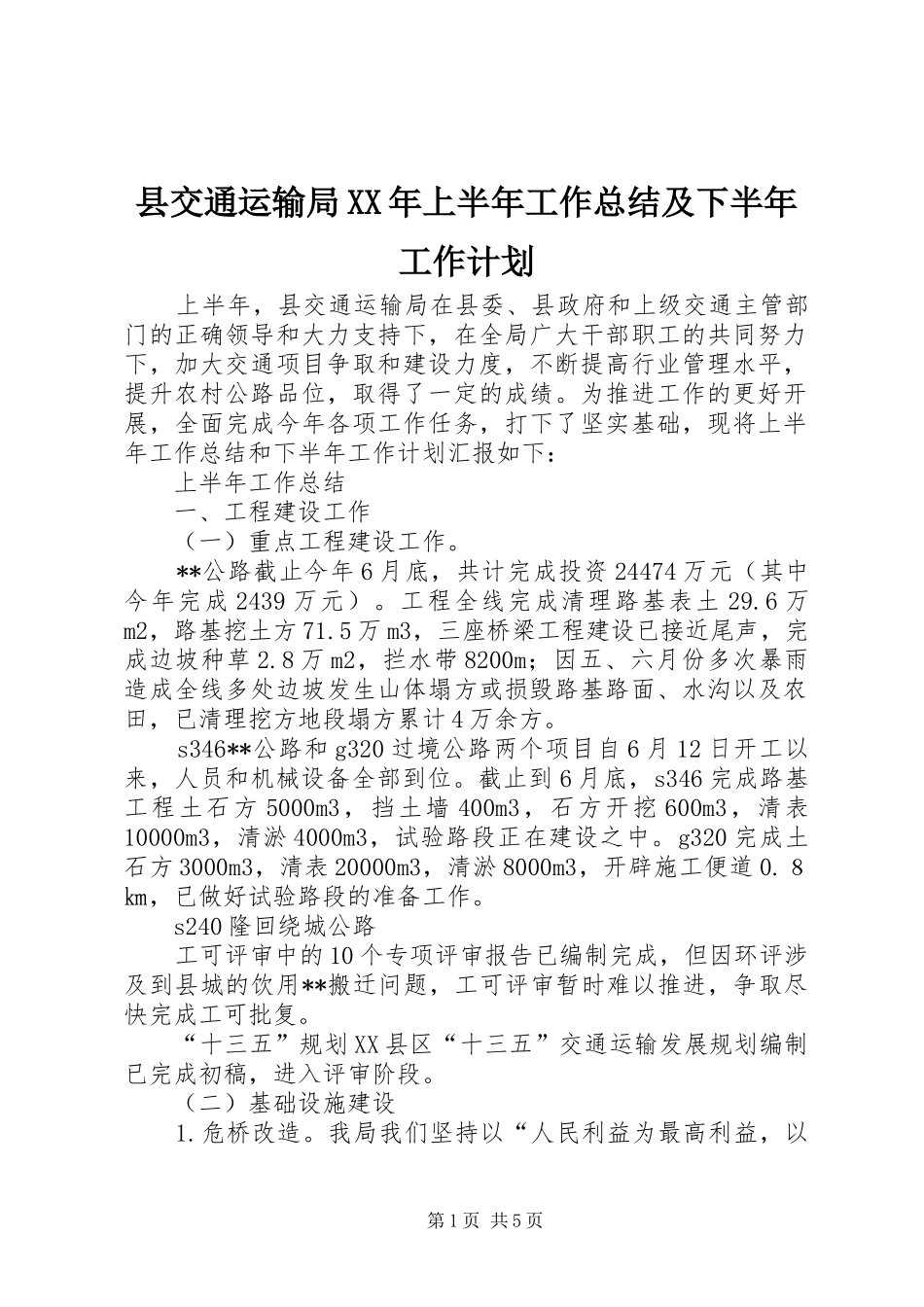

县交通运输局XX年上半年工作总结及下半年工作计划上半年,县交通运输局在县委、县政府和上级交通主管部门的正确领导和大力支持下,在全局广大干部职工的共同努力下,加大交通项目争取和建设力度,不断提高行业管理水平,提升农村公路品位,取得了一定的成绩
为推进工作的更好开展,全面完成今年各项工作任务,打下了坚实基础,现将上半年工作总结和下半年工作计划汇报如下:上半年工作总结一、工程建设工作(一)重点工程建设工作
**公路截止今年6月底,共计完成投资24474万元(其中今年完成2439万元)
工程全线完成清理路基表土29
6万m2,路基挖土方71
5万m3,三座桥梁工程建设已接近尾声,完成边坡种草2
8万m2,拦水带8200m;因五、六月份多次暴雨造成全线多处边坡发生山体塌方或损毁路基路面、水沟以及农田,已清理挖方地段塌方累计4万余方
s346**公路和g320过境公路两个项目自6月12日开工以来,人员和机械设备全部到位
截止到6月底,s346完成路基工程土石方5000m3,挡土墙400m3,石方开挖600m3,清表10000m3,清淤4000m3,试验路段正在建设之中
g320完成土石方3000m3,清表20000m3,清淤8000m3,开辟施工便道0
8㎞,已做好试验路段的准备工作
s240隆回绕城公路工可评审中的10个专项评审报告已编制完成,但因环评涉及到县城的饮用**搬迁问题,工可评审暂时难以推进,争取尽快完成工可批复
“十三五”规划XX县区“十三五”交通运输发展规划编制已完成初稿,进入评审阶段

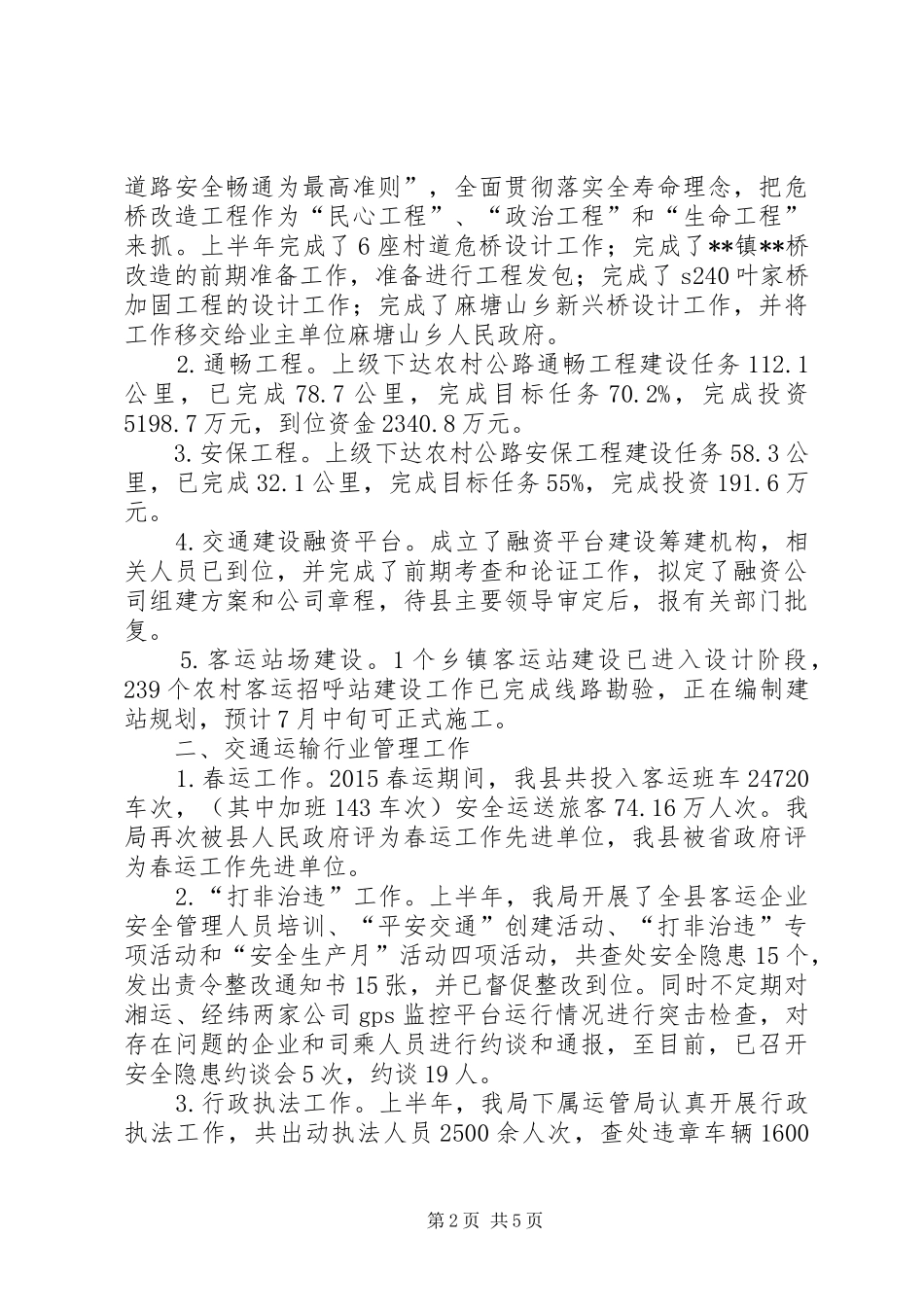

(二)基础设施建设1
我局我们坚持以“人民利益为最高利益,以第1页共5页道路安全畅通为最高准则”,全面贯彻落实全寿命理念,把危桥改造工程作为“民心工程”、“政治工程”和“生命工程”来抓
上半年完成了6座村道危桥设计工作;完成了**镇**桥改造的前期准备工作,准备进行工程发包;完
