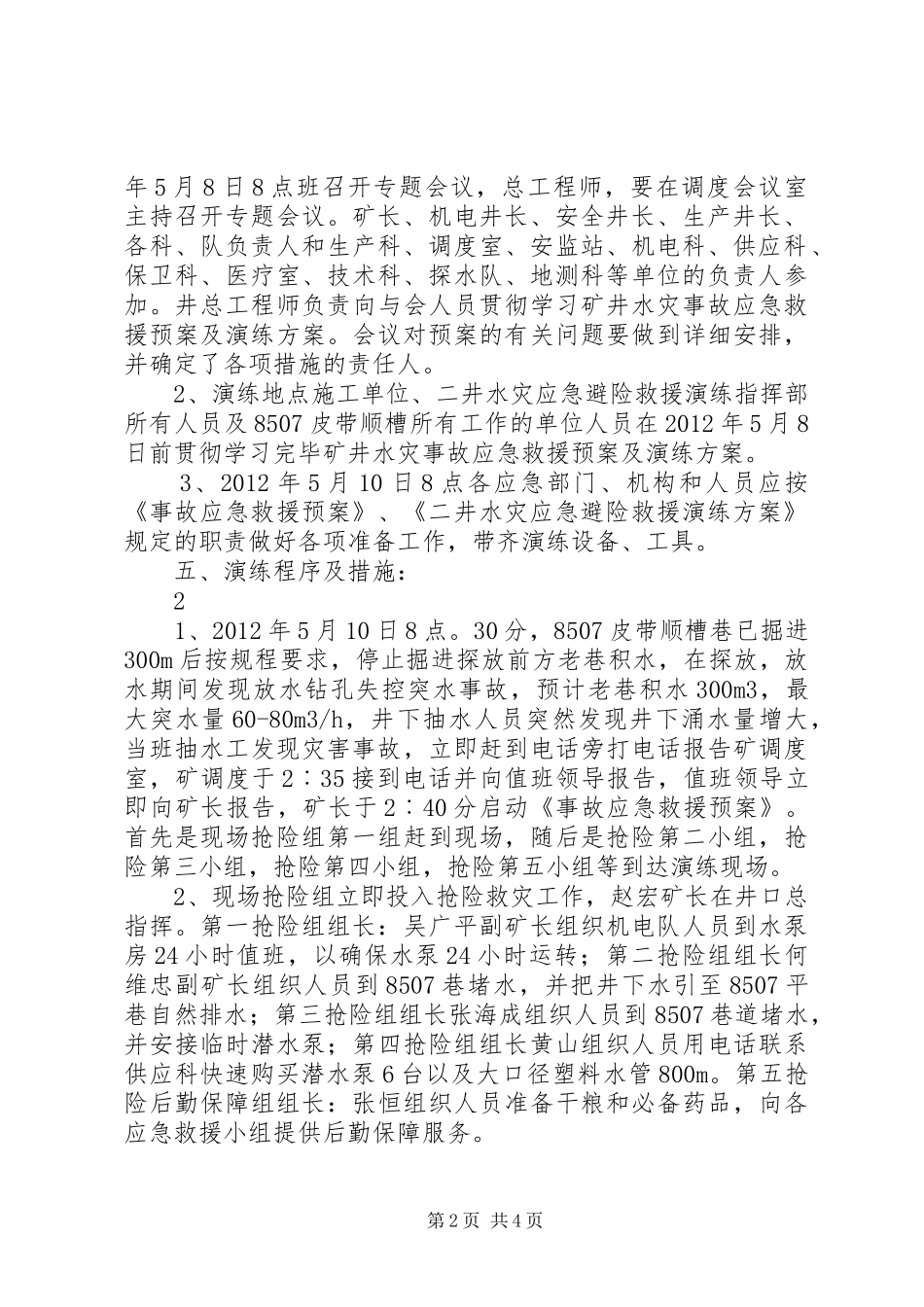

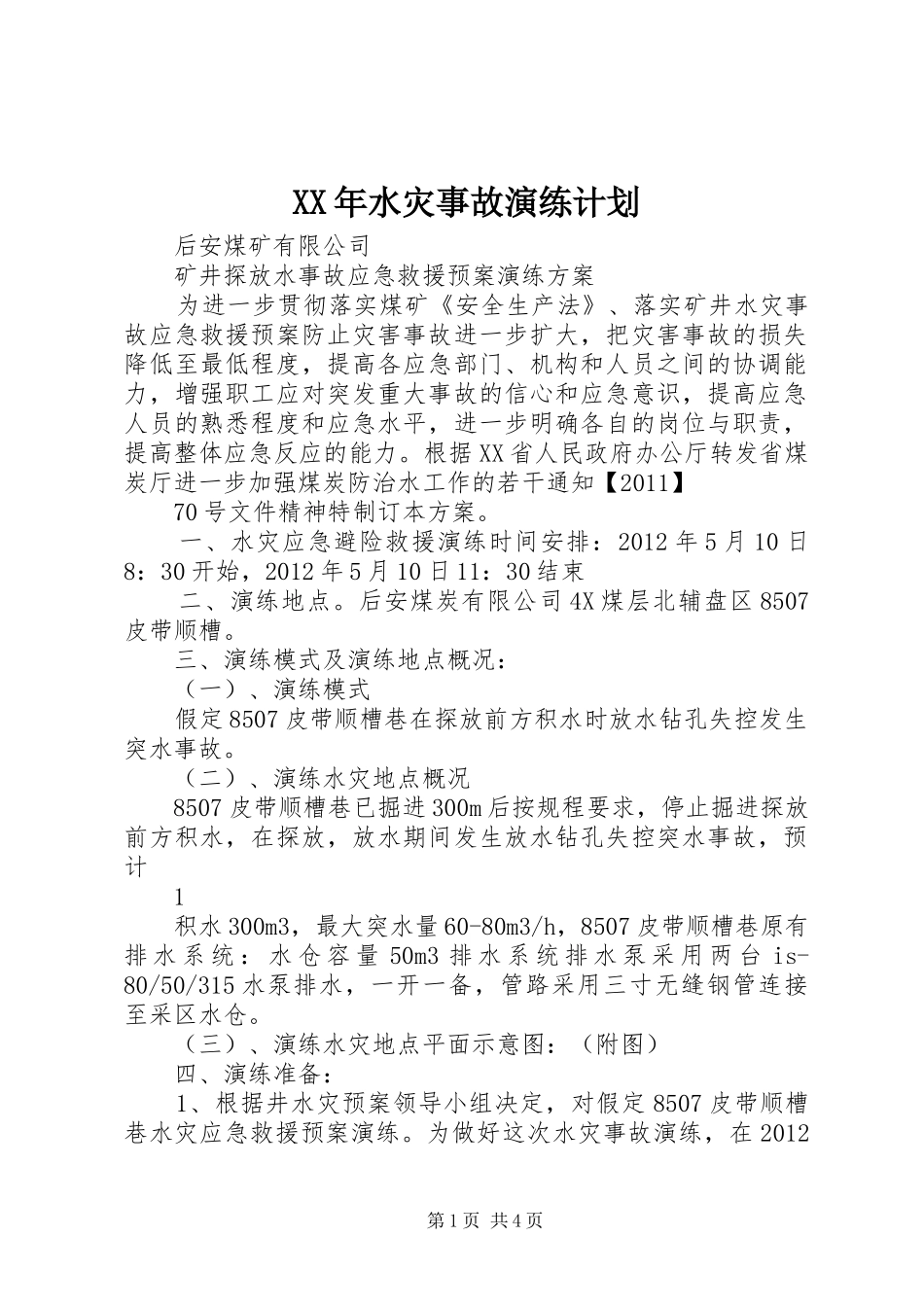

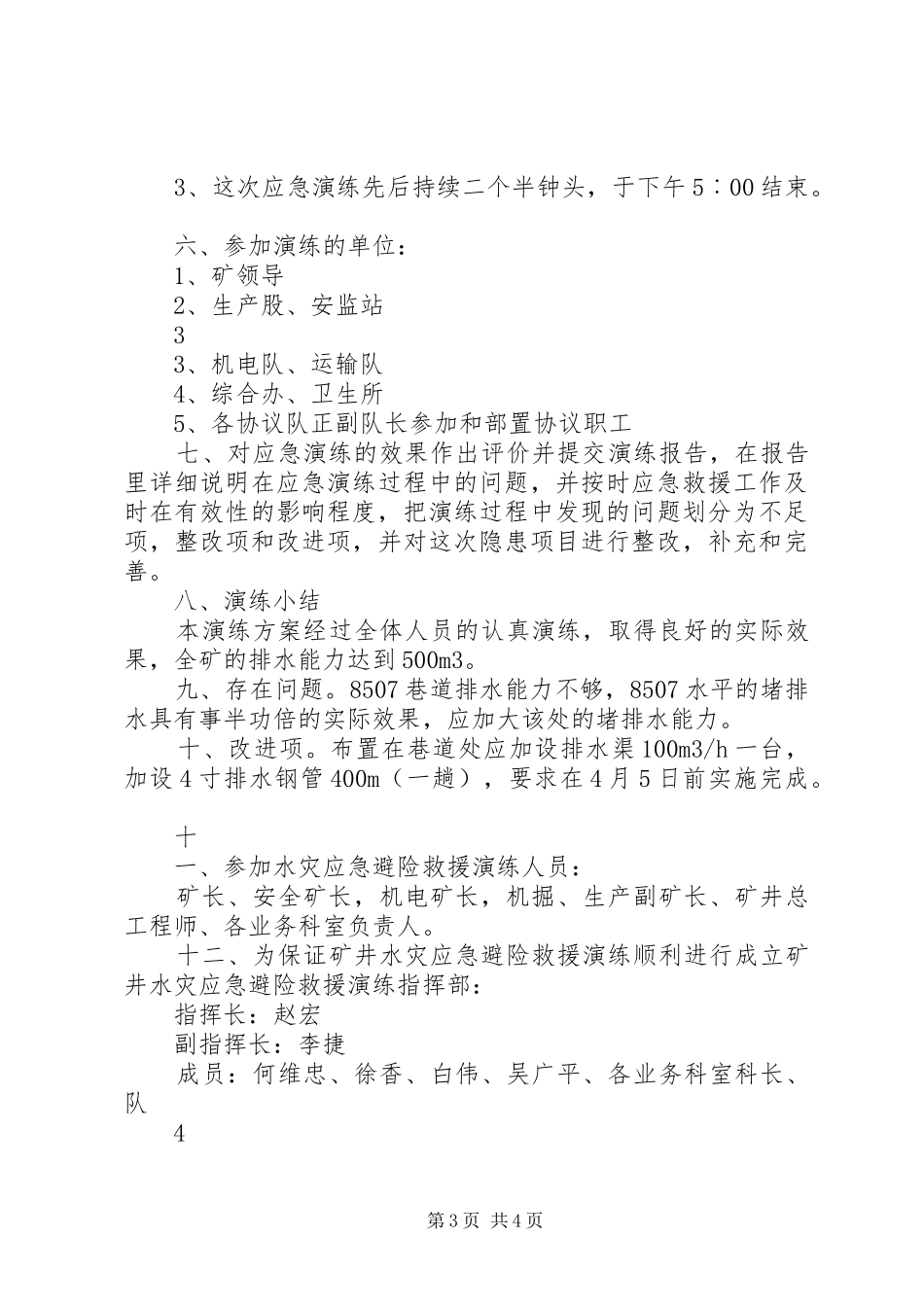

XX年水灾事故演练计划后安煤矿有限公司矿井探放水事故应急救援预案演练方案为进一步贯彻落实煤矿《安全生产法》、落实矿井水灾事故应急救援预案防止灾害事故进一步扩大,把灾害事故的损失降低至最低程度,提高各应急部门、机构和人员之间的协调能力,增强职工应对突发重大事故的信心和应急意识,提高应急人员的熟悉程度和应急水平,进一步明确各自的岗位与职责,提高整体应急反应的能力。根据XX省人民政府办公厅转发省煤炭厅进一步加强煤炭防治水工作的若干通知【2011】70号文件精神特制订本方案。一、水灾应急避险救援演练时间安排:2012年5月10日8:30开始,2012年5月10日11:30结束二、演练地点。后安煤炭有限公司4X煤层北辅盘区8507皮带顺槽。三、演练模式及演练地点概况:(一)、演练模式假定8507皮带顺槽巷在探放前方积水时放水钻孔失控发生突水事故。(二)、演练水灾地点概况8507皮带顺槽巷已掘进300m后按规程要求,停止掘进探放前方积水,在探放,放水期间发生放水钻孔失控突水事故,预计1积水300m3,最大突水量60-80m3/h,8507皮带顺槽巷原有排水系统:水仓容量50m3排水系统排水泵采用两台is-80/50/315水泵排水,一开一备,管路采用三寸无缝钢管连接至采区水仓。(三)、演练水灾地点平面示意图:(附图)四、演练准备:1、根据井水灾预案领导小组决定,对假定8507皮带顺槽巷水灾应急救援预案演练。为做好这次水灾事故演练,在2012第1页共4页年5月8日8点班召开专题会议,总工程师,要在调度会议室主持召开专题会议。矿长、机电井长、安全井长、生产井长、各科、队负责人和生产科、调度室、安监站、机电科、供应科、保卫科、医疗室、技术科、探水队、地测科等单位的负责人参加。井总工程师负责向与会人员贯彻学习矿井水灾事故应急救援预案及演练方案。会议对预案的有关问题要做到详细安排,并确定了各项措施的责任人。2、演练地点施工单位、二井水灾应急避险救援演练指挥部所有人员及8507皮带顺槽所有工作的单位人员在2012年5月8日前贯彻学习完毕矿井水灾事故应急救援预案及演练方案。3、2012年5月10日8点各应急部门、机构和人员应按《事故应急救援预案》、《二井水灾应急避险救援演练方案》规定的职责做好各项准备工作,带齐演练设备、工具。五、演练程序及措施:21、2012年5月10日8点。30分,8507皮带顺槽巷已掘进300m后按规程要求,停止掘进探放前方老巷积水,在探放,放水期间发现放水钻孔失控突水事故,预计老巷积水300m3,最大突水量60-80m3/h,井下抽水人员突然发现井下涌水量增大,当班抽水工发现灾害事故,立即赶到电话旁打电话报告矿调度室,矿调度于2︰35接到电话并向值班领导报告,值班领导立即向矿长报告,矿长于2︰40分启动《事故应急救援预案》。首先是现场抢险组第一组赶到现场,随后是抢险第二小组,抢险第三小组,抢险第四小组,抢险第五小组等到达演练现场。2、现场抢险组立即投入抢险救灾工作,赵宏矿长在井口总指挥。第一抢险组组长:吴广平副矿长组织机电队人员到水泵房24小时值班,以确保水泵24小时运转;第二抢险组组长何维忠副矿长组织人员到8507巷堵水,并把井下水引至8507平巷自然排水;第三抢险组组长张海成组织人员到8507巷道堵水,并安接临时潜水泵;第四抢险组组长黄山组织人员用电话联系供应科快速购买潜水泵6台以及大口径塑料水管800m。第五抢险后勤保障组组长:张恒组织人员准备干粮和必备药品,向各应急救援小组提供后勤保障服务。第2页共4页3、这次应急演练先后持续二个半钟头,于下午5︰00结束。六、参加演练的单位:1、矿领导2、生产股、安监站33、机电队、运输队4、综合办、卫生所5、各协议队正副队长参加和部置协议职工七、对应急演练的效果作出评价并提交演练报告,在报告里详细说明在应急演练过程中的问题,并按时应急救援工作及时在有效性的影响程度,把演练过程中发现的问题划分为不足项,整改项和改进项,并对这次隐患项目进行整改,补充和完善。八、演练小结本演练方案经过全体人员的认真演练,取得良好的实际效果,全矿的排水能力达到500m3。九、存在问题。8507巷道排水能力不够,8507水平的堵排水具有事半功倍的实际效...
