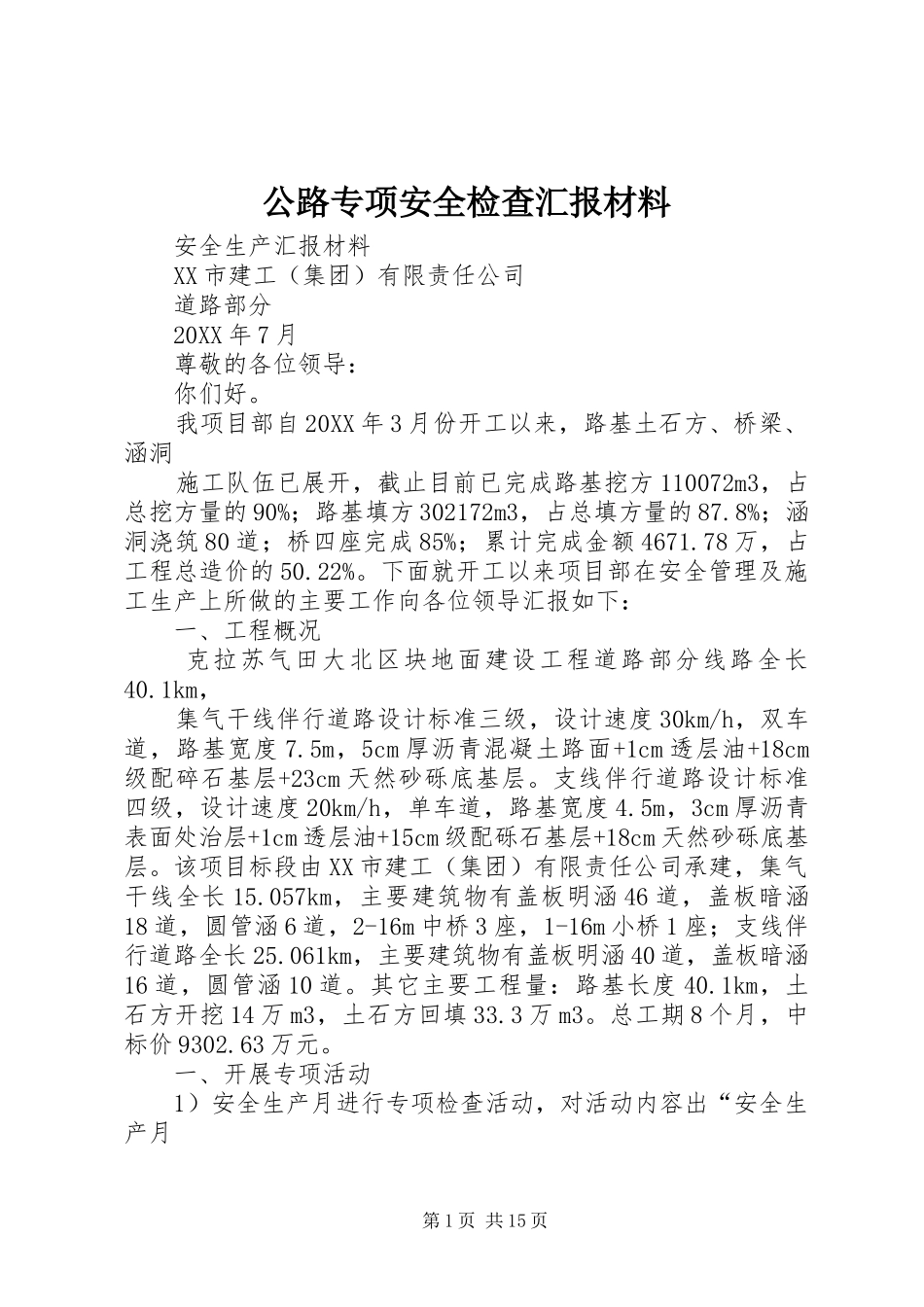

公路专项安全检查汇报材料安全生产汇报材料XX市建工(集团)有限责任公司道路部分20XX年7月尊敬的各位领导:你们好
我项目部自20XX年3月份开工以来,路基土石方、桥梁、涵洞施工队伍已展开,截止目前已完成路基挖方110072m3,占总挖方量的90%;路基填方302172m3,占总填方量的87
8%;涵洞浇筑80道;桥四座完成85%;累计完成金额4671
78万,占工程总造价的50
下面就开工以来项目部在安全管理及施工生产上所做的主要工作向各位领导汇报如下:一、工程概况克拉苏气田大北区块地面建设工程道路部分线路全长40
1km,集气干线伴行道路设计标准三级,设计速度30km/h,双车道,路基宽度7
5m,5cm厚沥青混凝土路面+1cm透层油+18cm级配碎石基层+23cm天然砂砾底基层
支线伴行道路设计标准四级,设计速度20km/h,单车道,路基宽度4
5m,3cm厚沥青表面处治层+1cm透层油+15cm级配砾石基层+18cm天然砂砾底基层
该项目标段由XX市建工(集团)有限责任公司承建,集气干线全长15
057km,主要建筑物有盖板明涵46道,盖板暗涵18道,圆管涵6道,2-16m中桥3座,1-16m小桥1座;支线伴行道路全长25
061km,主要建筑物有盖板明涵40道,盖板暗涵16道,圆管涵10道
其它主要工程量:路基长度40
1km,土石方开挖14万m3,土石方回填33
总工期8个月,中标价9302

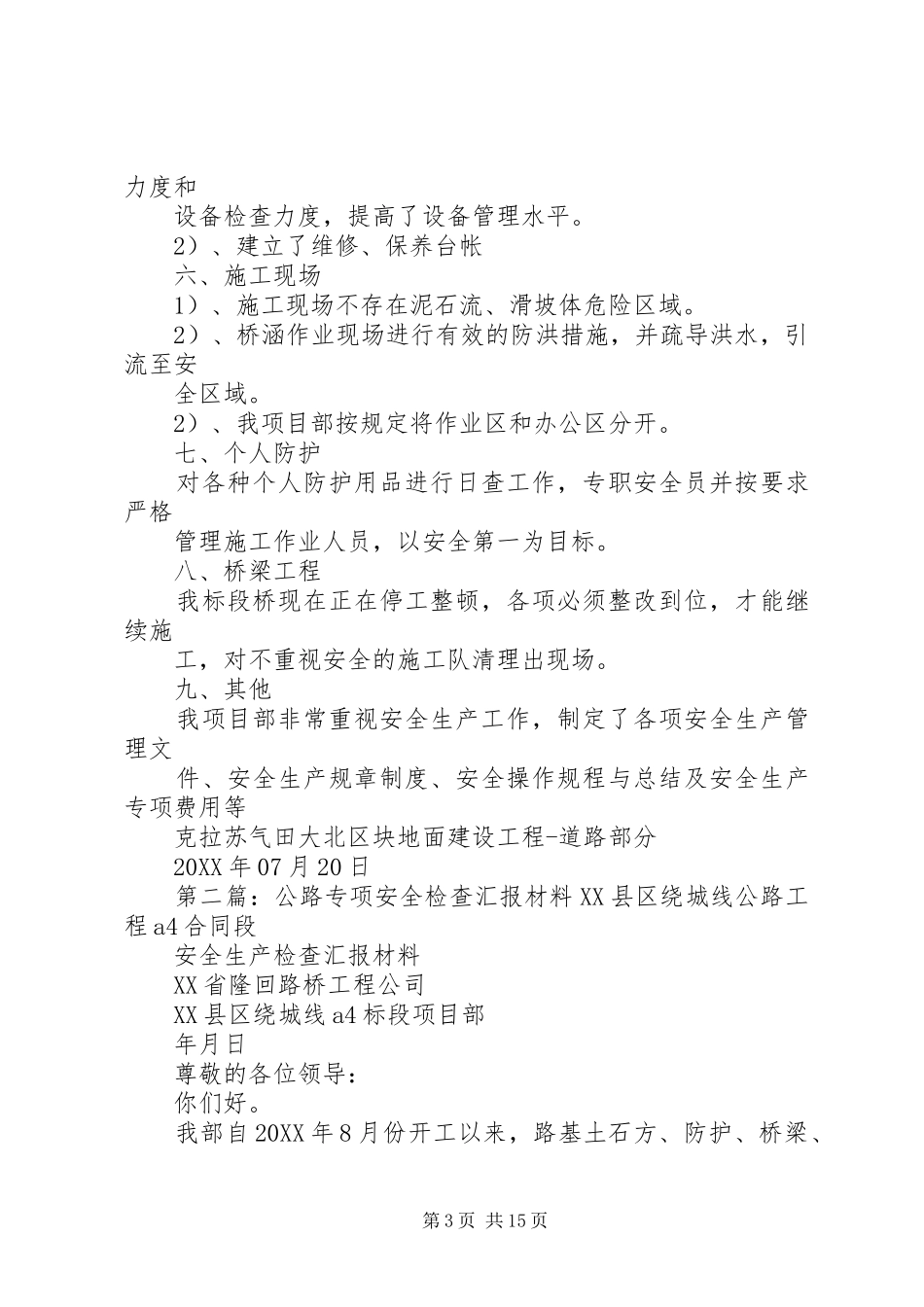

一、开展专项活动1)安全生产月进行专项检查活动,对活动内容出“安全生产月第1页共15页活动总结报告”
2)开展了施工安全风险评估工作,对项目习惯性违章做出统计分析
3)开展了“防恐反恐应急预案”演练活动,集中行动取得了良好的成绩
4)对各施工临时营地进行专项检查工作,对不符合安全要求的内容进行有效的整改
5)每周对各施工班组进行专项施工安全检查,
