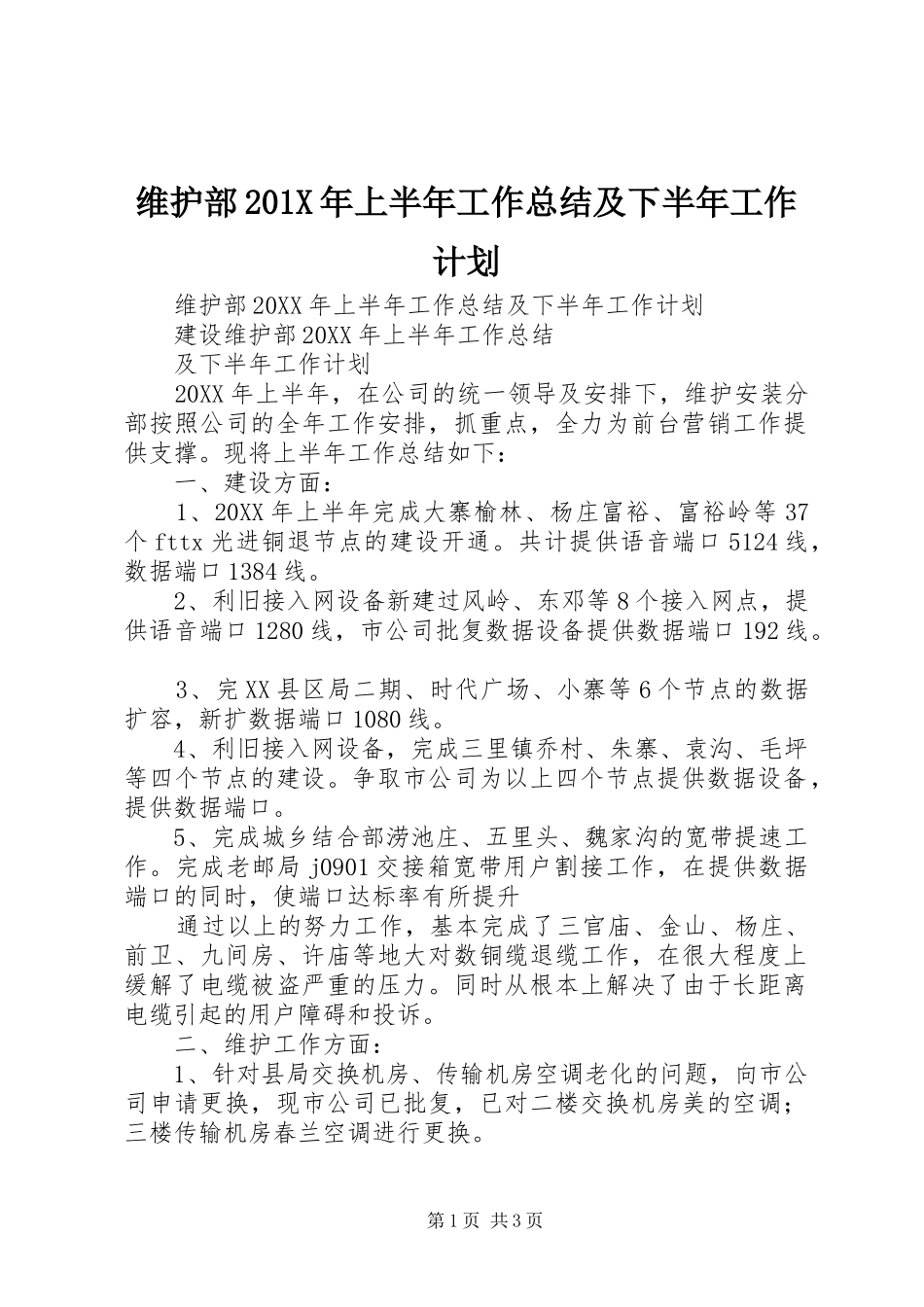

维护部201X年上半年工作总结及下半年工作计划维护部20XX年上半年工作总结及下半年工作计划建设维护部20XX年上半年工作总结及下半年工作计划20XX年上半年,在公司的统一领导及安排下,维护安装分部按照公司的全年工作安排,抓重点,全力为前台营销工作提供支撑
现将上半年工作总结如下:一、建设方面:1、20XX年上半年完成大寨榆林、杨庄富裕、富裕岭等37个fttx光进铜退节点的建设开通
共计提供语音端口5124线,数据端口1384线
2、利旧接入网设备新建过风岭、东邓等8个接入网点,提供语音端口1280线,市公司批复数据设备提供数据端口192线
3、完XX县区局二期、时代广场、小寨等6个节点的数据扩容,新扩数据端口1080线
4、利旧接入网设备,完成三里镇乔村、朱寨、袁沟、毛坪等四个节点的建设
争取市公司为以上四个节点提供数据设备,提供数据端口
5、完成城乡结合部涝池庄、五里头、魏家沟的宽带提速工作
完成老邮局j0901交接箱宽带用户割接工作,在提供数据端口的同时,使端口达标率有所提升通过以上的努力工作,基本完成了三官庙、金山、杨庄、前卫、九间房、许庙等地大对数铜缆退缆工作,在很大程度上缓解了电缆被盗严重的压力
同时从根本上解决了由于长距离电缆引起的用户障碍和投诉
二、维护工作方面:1、针对县局交换机房、传输机房空调老化的问题,向市公司申请更换,现市公司已批复,已对二楼交换机房美的空调;三楼传输机房春兰空调进行更换

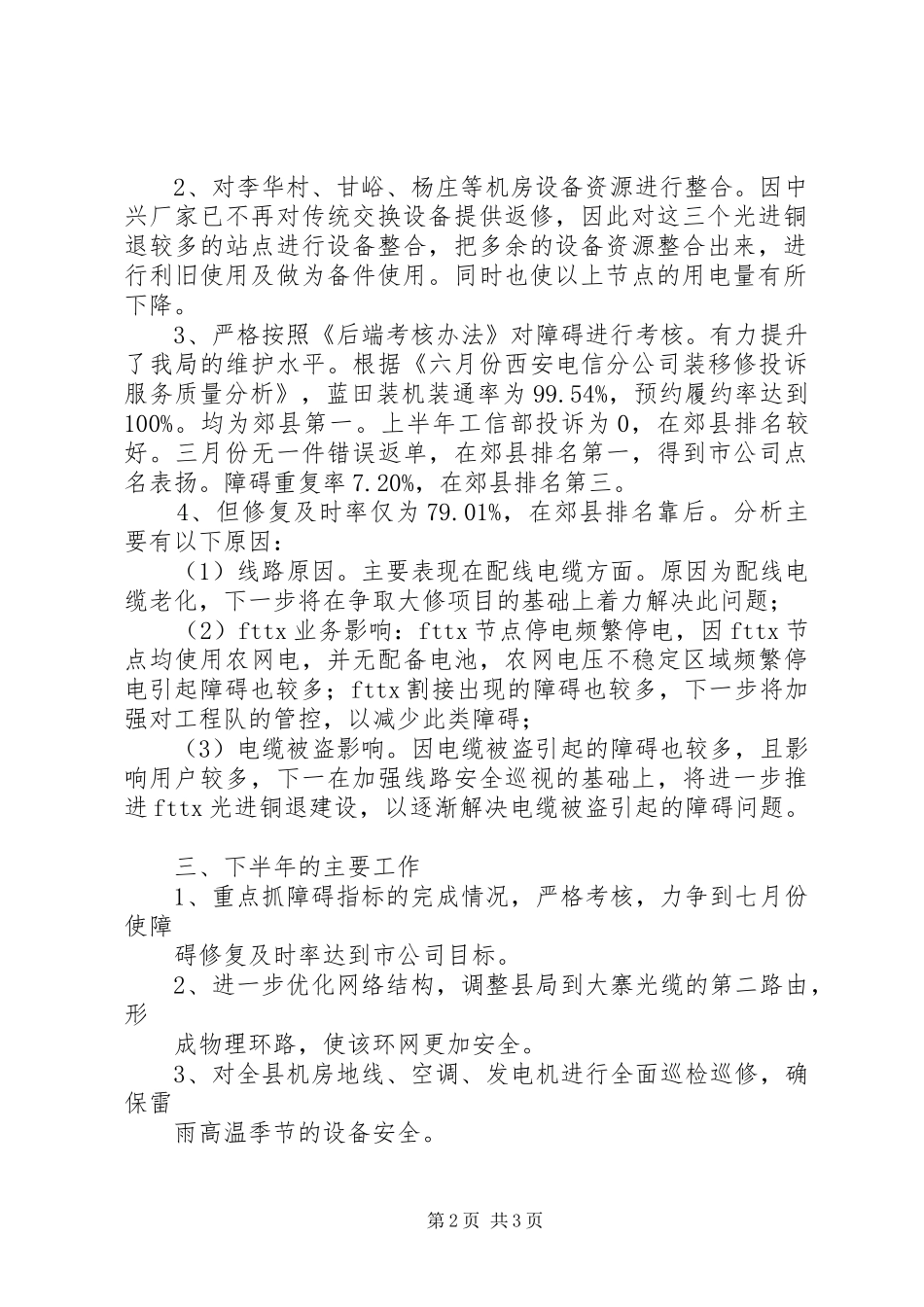

第1页共3页2、对李华村、甘峪、杨庄等机房设备资源进行整合
因中兴厂家已不再对传统交换设备提供返修,因此对这三个光进铜退较多的站点进行设备整合,把多余的设备资源整合出来,进行利旧使用及做为备件使用
同时也使以上节点的用电量有所下降
3、严格按照《后端考核办法》对障碍进行考核
有力提升了我局的维护水平

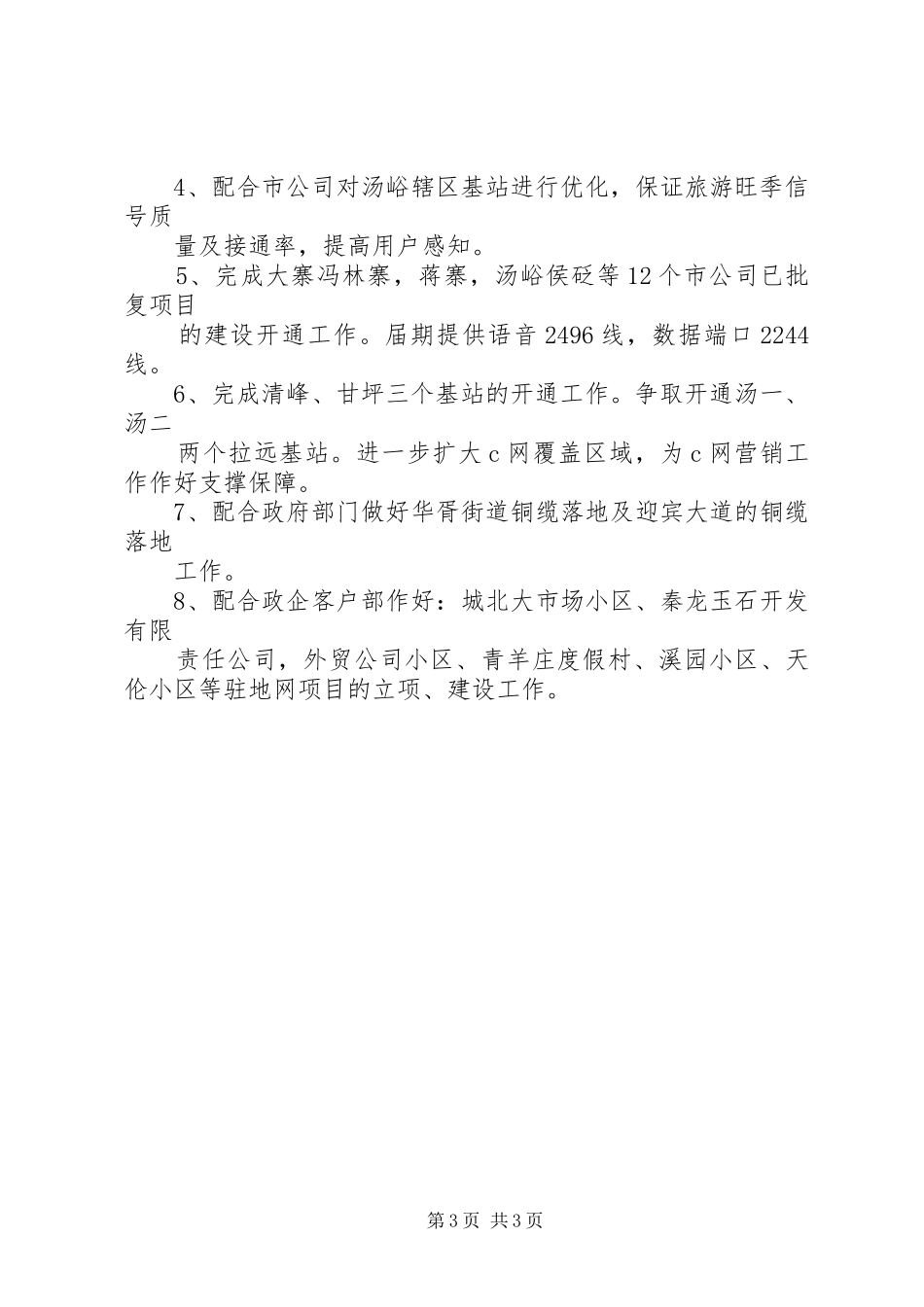

根据《六月份西安电信分公司装移修投诉服务质量分析》,蓝田装机装通率
