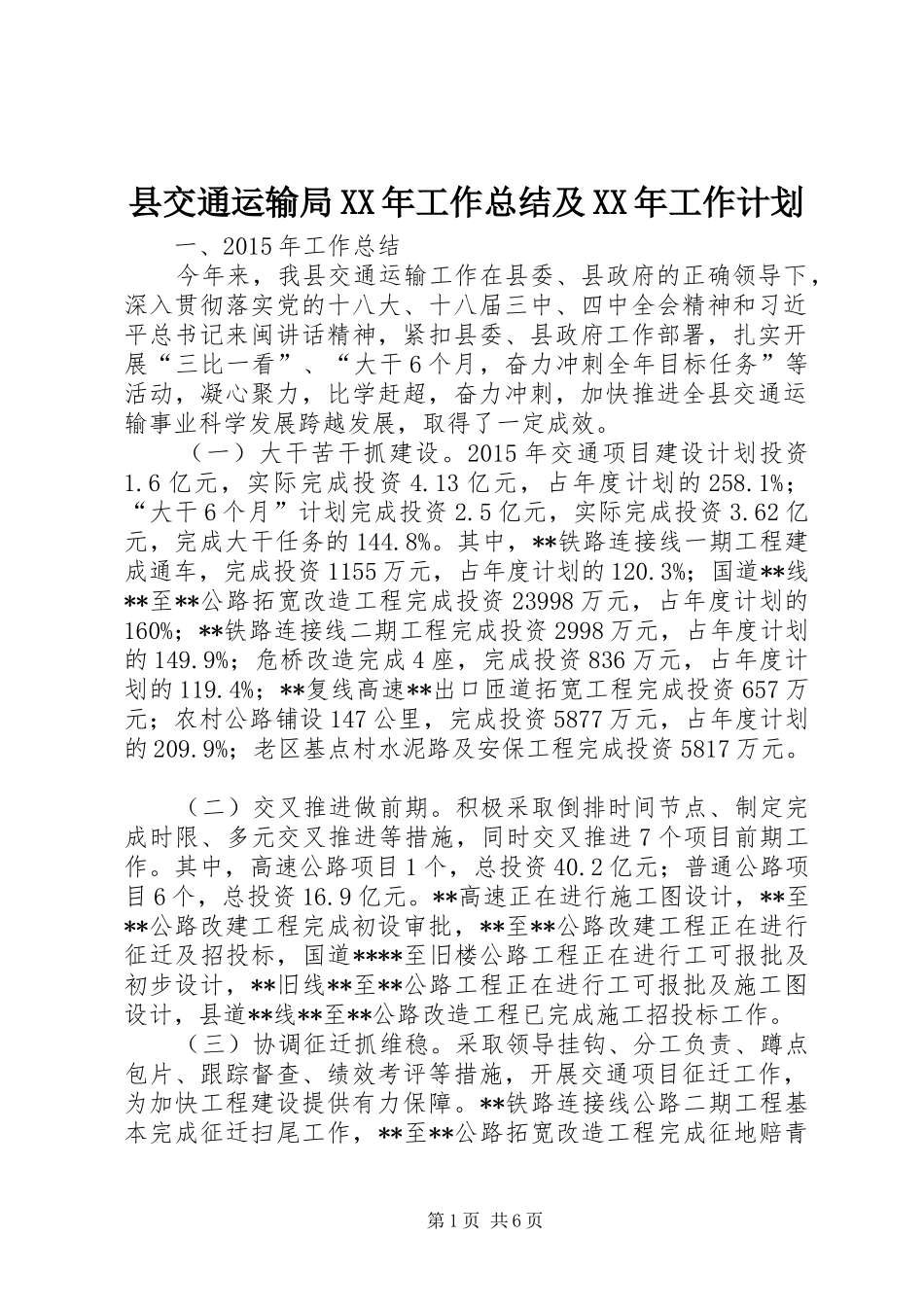

县交通运输局XX年工作总结及XX年工作计划一、2015年工作总结今年来,我县交通运输工作在县委、县政府的正确领导下,深入贯彻落实党的十八大、十八届三中、四中全会精神和习近平总书记来闽讲话精神,紧扣县委、县政府工作部署,扎实开展“三比一看”、“大干6个月,奋力冲刺全年目标任务”等活动,凝心聚力,比学赶超,奋力冲刺,加快推进全县交通运输事业科学发展跨越发展,取得了一定成效
(一)大干苦干抓建设
2015年交通项目建设计划投资1
6亿元,实际完成投资4
13亿元,占年度计划的258
1%;“大干6个月”计划完成投资2
5亿元,实际完成投资3
62亿元,完成大干任务的144
其中,**铁路连接线一期工程建成通车,完成投资1155万元,占年度计划的120
3%;国道**线**至**公路拓宽改造工程完成投资23998万元,占年度计划的160%;**铁路连接线二期工程完成投资2998万元,占年度计划的149
9%;危桥改造完成4座,完成投资836万元,占年度计划的119
4%;**复线高速**出口匝道拓宽工程完成投资657万元;农村公路铺设147公里,完成投资5877万元,占年度计划的209
9%;老区基点村水泥路及安保工程完成投资5817万元
(二)交叉推进做前期
积极采取倒排时间节点、制定完成时限、多元交叉推进等措施,同时交叉推进7个项目前期工作
其中,高速公路项目1个,总投资40
2亿元;普通公路项目6个,总投资16
**高速正在进行施工图设计,**至**公路改建工程完成初设审批,**至**公路改建工程正在进行征迁及招投标,国道****至旧楼公路工程正在进行工可报批及初步设计,**旧线**至**公路工程正在进行工可报批及施工图设计,县道**线**至**公路改造工程已完成施工招投标工作
(三)协调征迁抓维稳
采取领导挂钩、分工负责、蹲点包片、跟踪督查、绩效考评等措施,开
