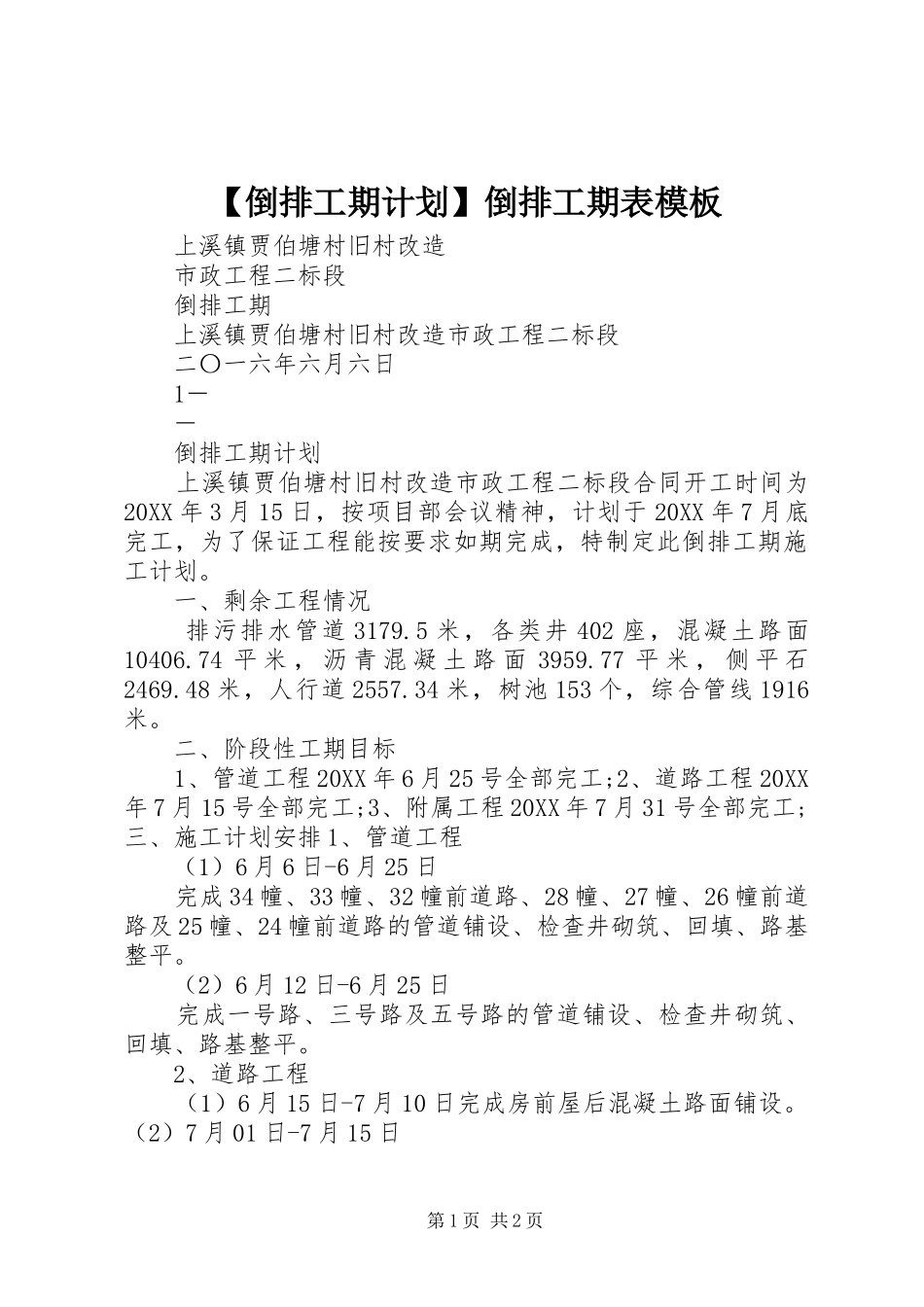

【倒排工期计划】倒排工期表模板上溪镇贾伯塘村旧村改造市政工程二标段倒排工期上溪镇贾伯塘村旧村改造市政工程二标段二〇一六年六月六日1--倒排工期计划上溪镇贾伯塘村旧村改造市政工程二标段合同开工时间为20XX年3月15日,按项目部会议精神,计划于20XX年7月底完工,为了保证工程能按要求如期完成,特制定此倒排工期施工计划。一、剩余工程情况排污排水管道3179.5米,各类井402座,混凝土路面10406.74平米,沥青混凝土路面3959.77平米,侧平石2469.48米,人行道2557.34米,树池153个,综合管线1916米。二、阶段性工期目标1、管道工程20XX年6月25号全部完工;2、道路工程20XX年7月15号全部完工;3、附属工程20XX年7月31号全部完工;三、施工计划安排1、管道工程(1)6月6日-6月25日完成34幢、33幢、32幢前道路、28幢、27幢、26幢前道路及25幢、24幢前道路的管道铺设、检查井砌筑、回填、路基整平。(2)6月12日-6月25日完成一号路、三号路及五号路的管道铺设、检查井砌筑、回填、路基整平。2、道路工程(1)6月15日-7月10日完成房前屋后混凝土路面铺设。(2)7月01日-7月15日第1页共2页完成一号路、三号路及五号路的沥青混凝土路面铺设。-2-2、附属工程(1)7月10日-7月31日完成侧平石、人行道、树池等附属工程二〇一六年六月六日-3-第2页共2页
