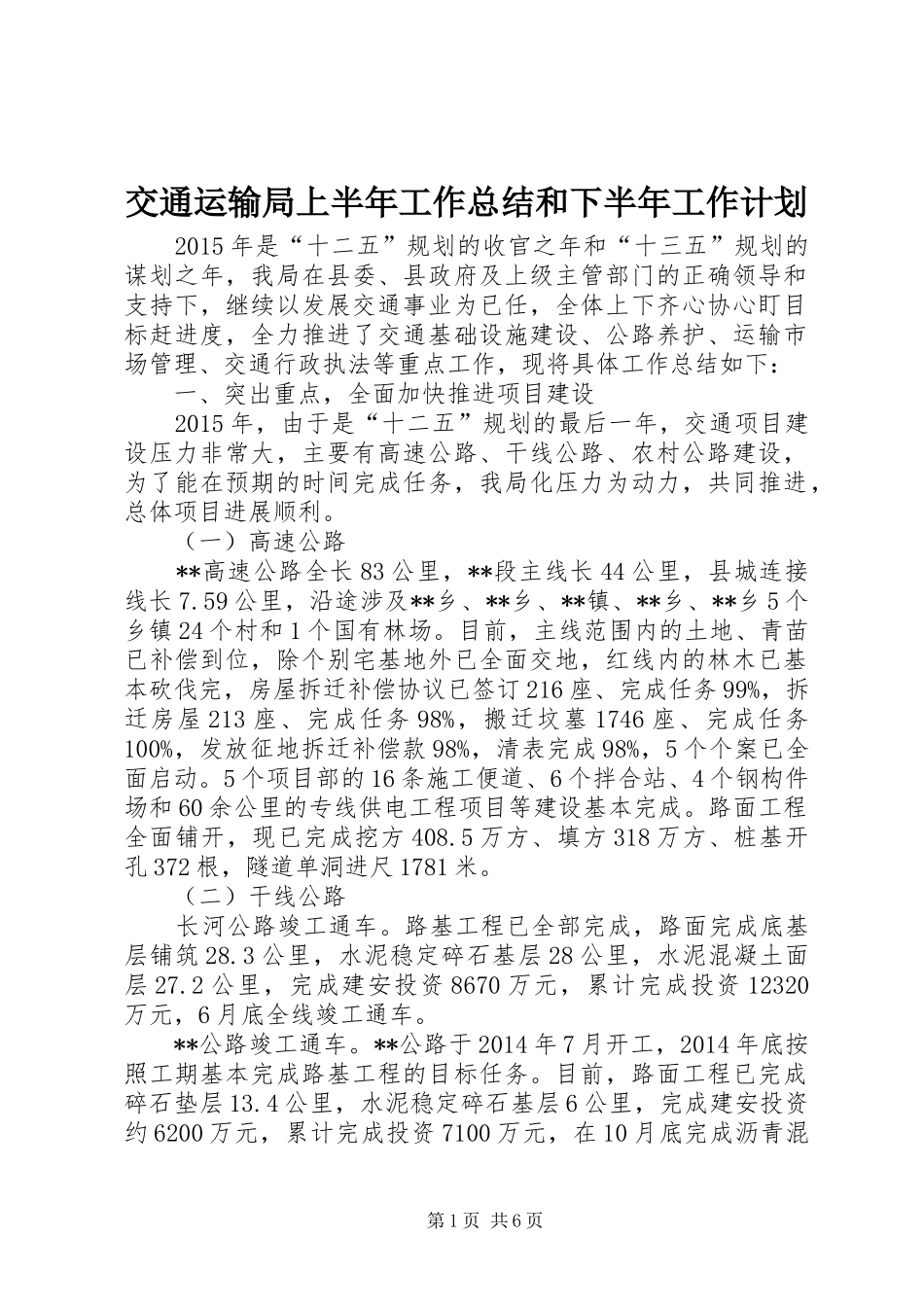

交通运输局上半年工作总结和下半年工作计划2015年是“十二五”规划的收官之年和“十三五”规划的谋划之年,我局在县委、县政府及上级主管部门的正确领导和支持下,继续以发展交通事业为已任,全体上下齐心协心盯目标赶进度,全力推进了交通基础设施建设、公路养护、运输市场管理、交通行政执法等重点工作,现将具体工作总结如下:一、突出重点,全面加快推进项目建设2015年,由于是“十二五”规划的最后一年,交通项目建设压力非常大,主要有高速公路、干线公路、农村公路建设,为了能在预期的时间完成任务,我局化压力为动力,共同推进,总体项目进展顺利
(一)高速公路**高速公路全长83公里,**段主线长44公里,县城连接线长7
59公里,沿途涉及**乡、**乡、**镇、**乡、**乡5个乡镇24个村和1个国有林场
目前,主线范围内的土地、青苗已补偿到位,除个别宅基地外已全面交地,红线内的林木已基本砍伐完,房屋拆迁补偿协议已签订216座、完成任务99%,拆迁房屋213座、完成任务98%,搬迁坟墓1746座、完成任务100%,发放征地拆迁补偿款98%,清表完成98%,5个个案已全面启动
5个项目部的16条施工便道、6个拌合站、4个钢构件场和60余公里的专线供电工程项目等建设基本完成
路面工程全面铺开,现已完成挖方408
5万方、填方318万方、桩基开孔372根,隧道单洞进尺1781米

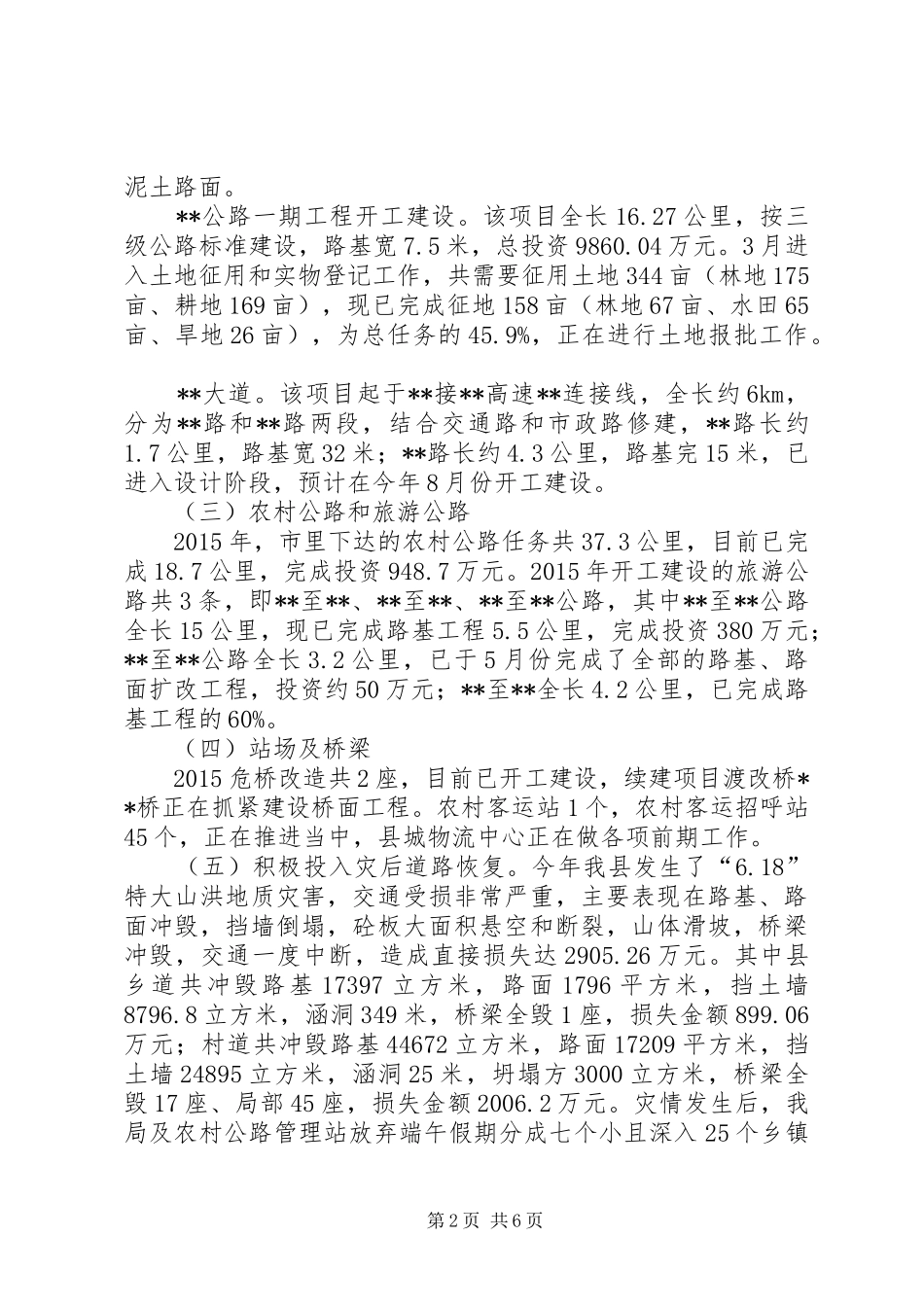

(二)干线公路长河公路竣工通车
路基工程已全部完成,路面完成底基层铺筑28
3公里,水泥稳定碎石基层28公里,水泥混凝土面层27
2公里,完成建安投资8670万元,累计完成投资12320万元,6月底全线竣工通车
**公路竣工通车
**公路于2014年7月开工,2014年底按照工期基本完成路基工程的目标任务
目前,路面工程已完成碎石垫层13
4公里,水泥稳定碎石基层6公里,完成建安投资约6200万元,累计完成投资7100万元,在1
