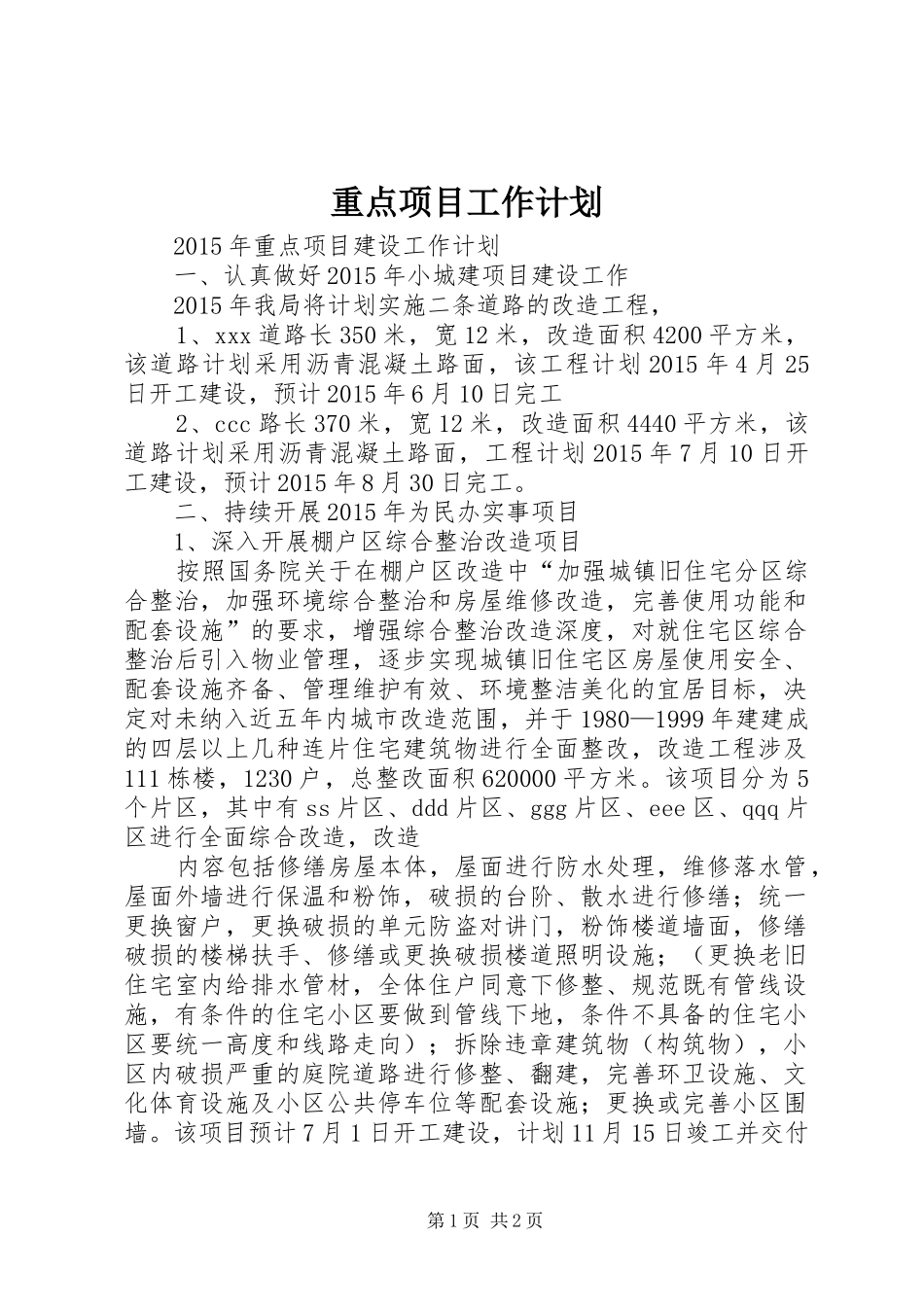

重点项目工作计划2015年重点项目建设工作计划一、认真做好2015年小城建项目建设工作2015年我局将计划实施二条道路的改造工程,1、xxx道路长350米,宽12米,改造面积4200平方米,该道路计划采用沥青混凝土路面,该工程计划2015年4月25日开工建设,预计2015年6月10日完工2、ccc路长370米,宽12米,改造面积4440平方米,该道路计划采用沥青混凝土路面,工程计划2015年7月10日开工建设,预计2015年8月30日完工
二、持续开展2015年为民办实事项目1、深入开展棚户区综合整治改造项目按照国务院关于在棚户区改造中“加强城镇旧住宅分区综合整治,加强环境综合整治和房屋维修改造,完善使用功能和配套设施”的要求,增强综合整治改造深度,对就住宅区综合整治后引入物业管理,逐步实现城镇旧住宅区房屋使用安全、配套设施齐备、管理维护有效、环境整洁美化的宜居目标,决定对未纳入近五年内城市改造范围,并于1980—1999年建建成的四层以上几种连片住宅建筑物进行全面整改,改造工程涉及111栋楼,1230户,总整改面积620000平方米
该项目分为5个片区,其中有ss片区、ddd片区、ggg片区、eee区、qqq片区进行全面综合改造,改造内容包括修缮房屋本体,屋面进行防水处理,维修落水管,屋面外墙进行保温和粉饰,破损的台阶、散水进行修缮;统一更换窗户,更换破损的单元防盗对讲门,粉饰楼道墙面,修缮破损的楼梯扶手、修缮或更换破损楼道照明设施;(更换老旧住宅室内给排水管材,全体住户同意下修整、规范既有管线设施,有条件的住宅小区要做到管线下地,条件不具备的住宅小区要统一高度和线路走向);拆除违章建筑物(构筑物),小区内破损严重的庭院道路进行修整、翻建,完善环卫设施、文化体育设施及小区公共停车位等配套设施;更换或完善小区围墙
该项目预计7月1日开工建设,计划11月15日竣工并交付第1页
