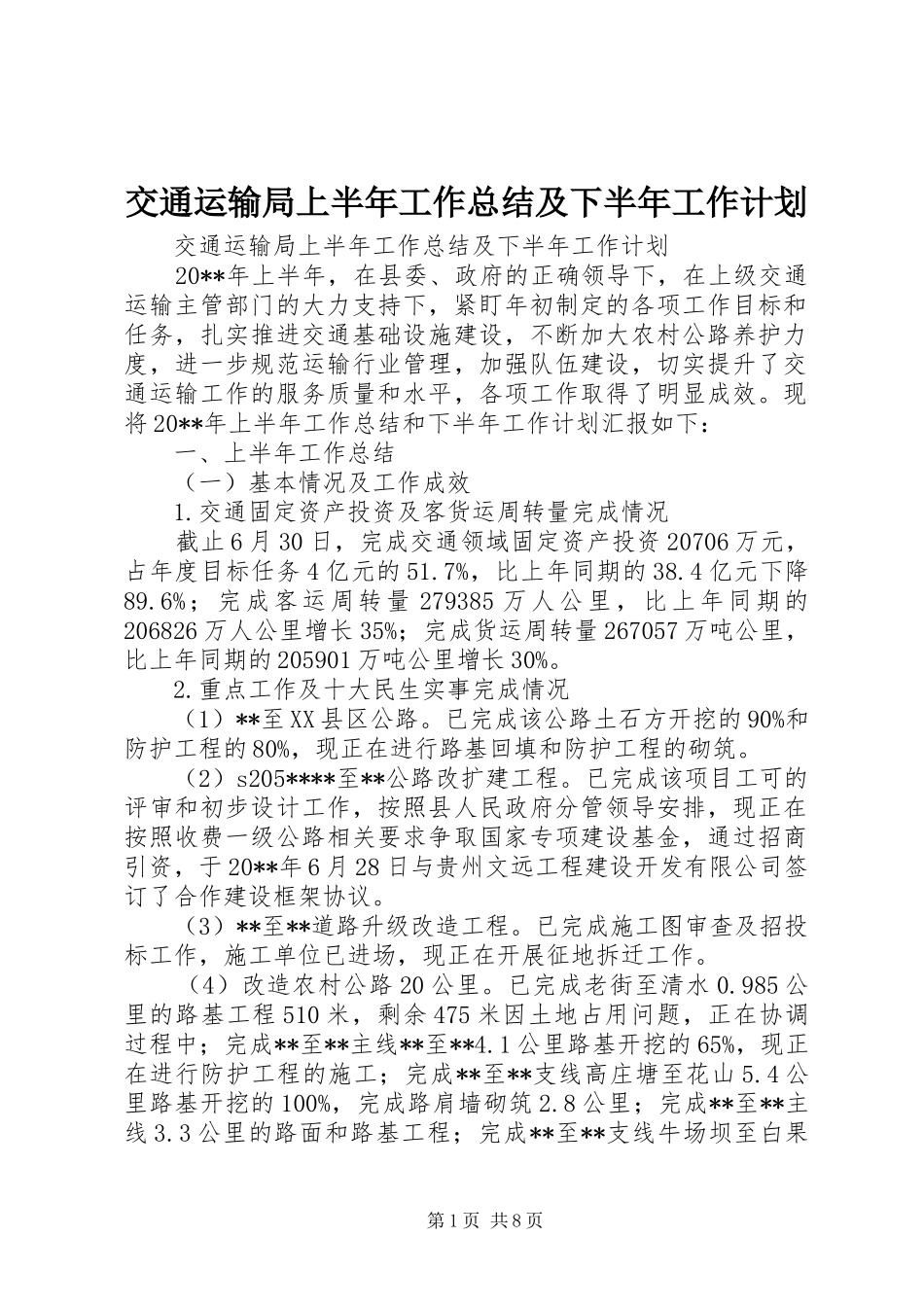

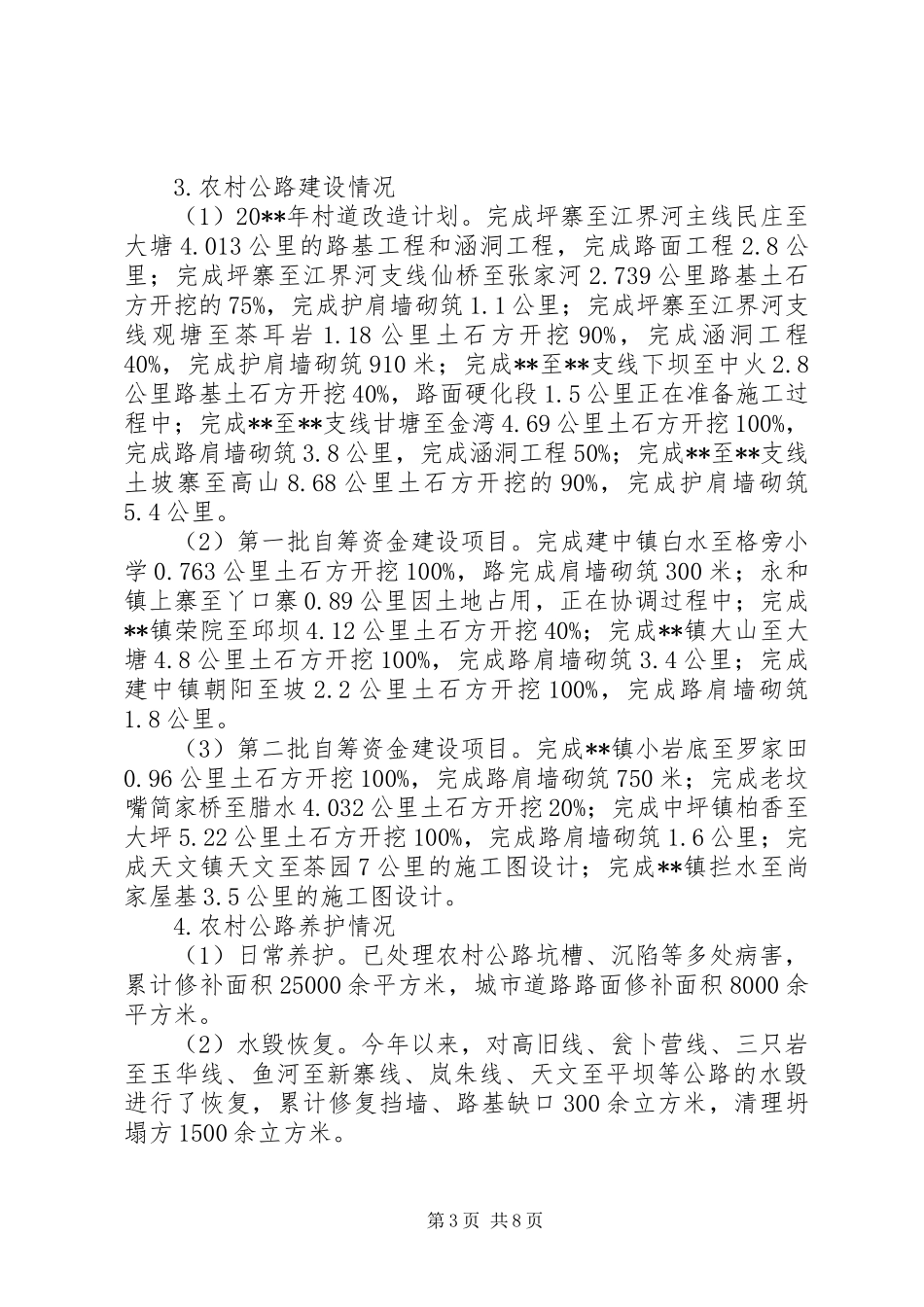

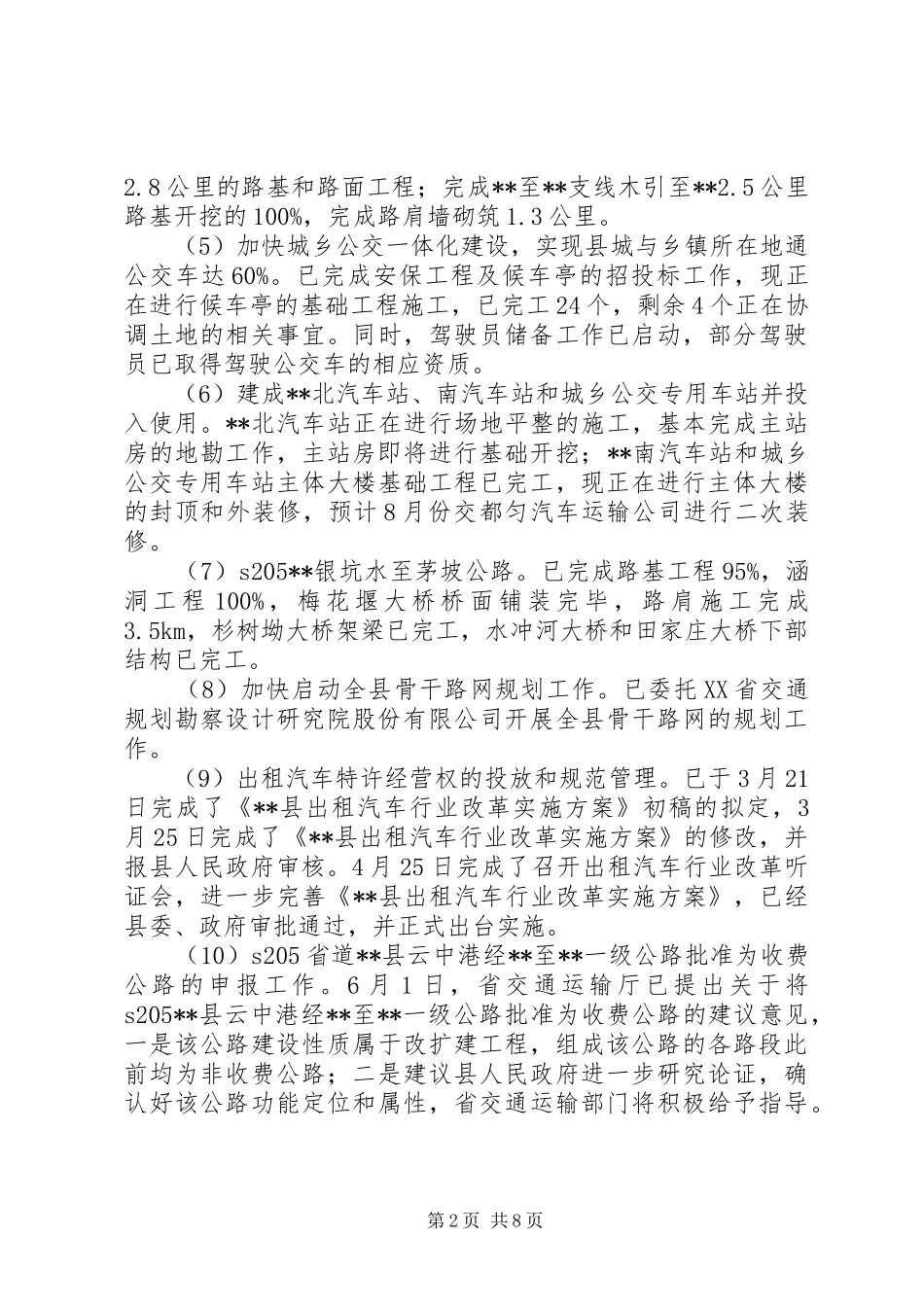

交通运输局上半年工作总结及下半年工作计划 交通运输局上半年工作总结及下半年工作计划 20**年上半年,在县委、政府的正确领导下,在上级交通运输主管部门的大力支持下,紧盯年初制定的各项工作目标和任务,扎实推进交通基础设施建设,不断加大农村公路养护力度,进一步规范运输行业管理,加强队伍建设,切实提升了交通运输工作的服务质量和水平,各项工作取得了明显成效。现将 20**年上半年工作总结和下半年工作计划汇报如下: 一、上半年工作总结 (一)基本情况及工作成效 1.交通固定资产投资及客货运周转量完成情况 截止 6 月 30 日,完成交通领域固定资产投资 20706 万元,占年度目标任务 4 亿元的 51.7%,比上年同期的 38.4 亿元下降89.6%;完成客运周转量 279385 万人公里,比上年同期的206826 万人公里增长 35%;完成货运周转量 267057 万吨公里,比上年同期的 205901 万吨公里增长 30%。 2.重点工作及十大民生实事完成情况 (1)**至 XX 县区公路。已完成该公路土石方开挖的 90%和防护工程的 80%,现正在进行路基回填和防护工程的砌筑。 (2)s205****至**公路改扩建工程。已完成该项目工可的评审和初步设计工作,按照县人民政府分管领导安排,现正在按照收费一级公路相关要求争取国家专项建设基金,通过招商引资,于 20**年 6 月 28 日与贵州文远工程建设开发有限公司签订了合作建设框架协议。 (3)**至**道路升级改造工程。已完成施工图审查及招投标工作,施工单位已进场,现正在开展征地拆迁工作。 (4)改造农村公路 20 公里。已完成老街至清水 0.985 公里的路基工程 510 米,剩余 475 米因土地占用问题,正在协调过程中;完成**至**主线**至**4.1 公里路基开挖的 65%,现正在进行防护工程的施工;完成**至**支线高庄塘至花山 5.4 公里路基开挖的 100%,完成路肩墙砌筑 2.8 公里;完成**至**主线 3.3 公里的路面和路基工程;完成**至**支线牛场坝至白果第 1 页 共 8 页2.8 公里的路基和路面工程;完成**至**支线木引至**2.5 公里路基开挖的 100%,完成路肩墙砌筑 1.3 公里。 (5)加快城乡公交一体化建设,实现县城与乡镇所在地通公交车达 60%。已完成安保工程及候车亭的招投标工作,现正在进行候车亭的基础工程施工,已完工 24 个,剩余 4 个正在协调土地的相关事宜。同时,驾驶员储备工作已启动,部分驾驶员已取得驾驶公交车的相应资质。 (6)建成**...
