水务局 XX 年上半年工作总结和下半年工作安排(共十篇) 文秘网是专业的站,如果下面的范文没有合适的,您可以通过企业 qq:400012855 或者写作电话 400-012-1855 联系我们,我们将为您提供高质量的原创文章写作服务 (篇一) 2018 年,在县委县政府领导下,水利局认真贯彻“十九大”精神,落实新时代水利发展改革新思路新战略,以脱贫攻坚水利保障为核心,以水利建设和改革为重点,全面落实水资源管理、保护水生态、防治水污染、节约水资源等措施,推进水利事业新发展,努力开创水利发展改革新局面
上半年各项水利工作推进顺利,各项目标任务完成过半

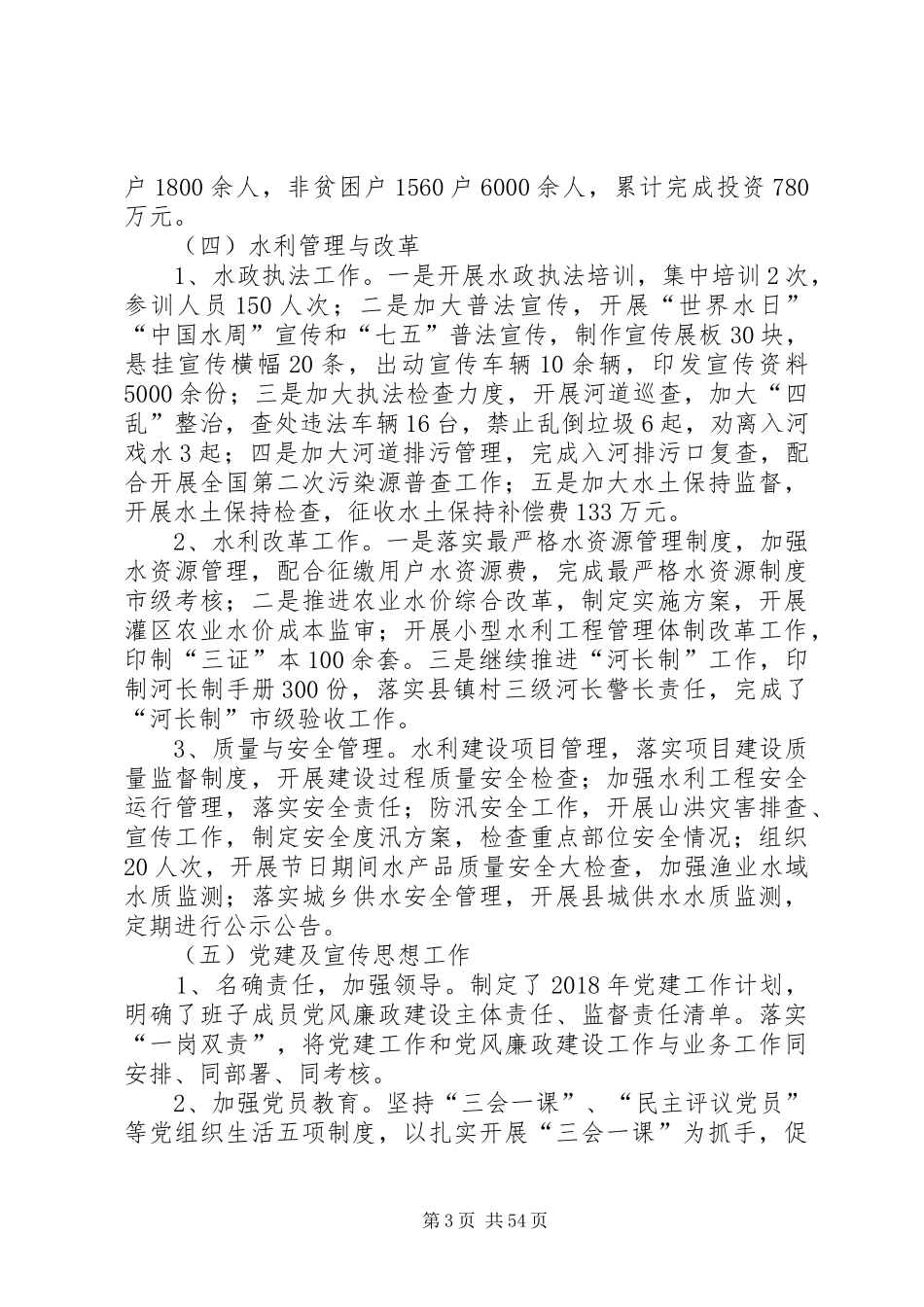

一、上半年工作总结 (一)灌溉管理工作 及时做好冬春灌工作,适时动员各灌区各镇村开动水利设施投入灌溉保生产、保增收
冬春灌共开动泵站 16 座,机井2764 眼,引用水量 4800 万 m3(地表水 2900 万 m3,地下水 1900万 m3),完成农田灌溉面积 64 万亩次
(二)水利项目建设 1、农田水利建设项目
**年新增农田水利项目县,完成新打机井 9 眼,新建井房 12 座,铺设各类管道 171
9 公里,建成高效节水灌溉面积 0
58 万亩,完成投资 950 万元;**冶峪河灌区节水改造项目累计完成衬砌长度 0
604km,其中钢筋混凝土箱涵 0
274km,弧底梯形断面渠道 0
33km,渠系建筑物 3 座,累计完成投资 300 万元;**年省级财政专项资金筛珠洞灌区节水改造项目完成边山石渠改造 1355m,更换抽水设备 7 台套,变电设备 3 台,完成投资 200 万元;**年新增粮食生产能力规划田间工程累计完成新打机井 4 眼,铺设管道 2km,衬砌改造田间渠道 25km,改善灌溉面积 1

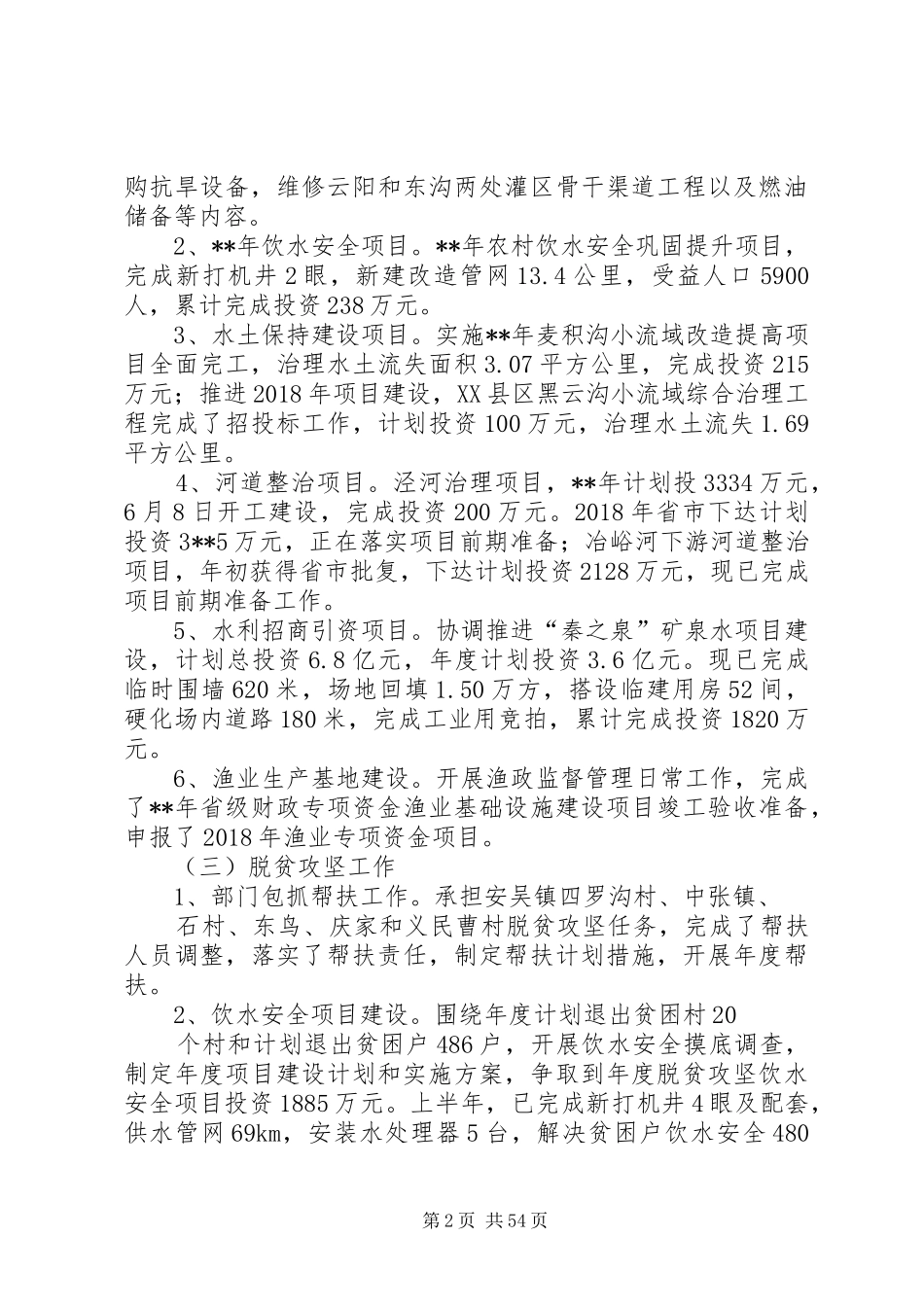

45 万亩,新增灌溉面积 600 亩,新增粮食增产能力 208 万 kg,累计完成投资 1000 万元;**年特大抗旱
