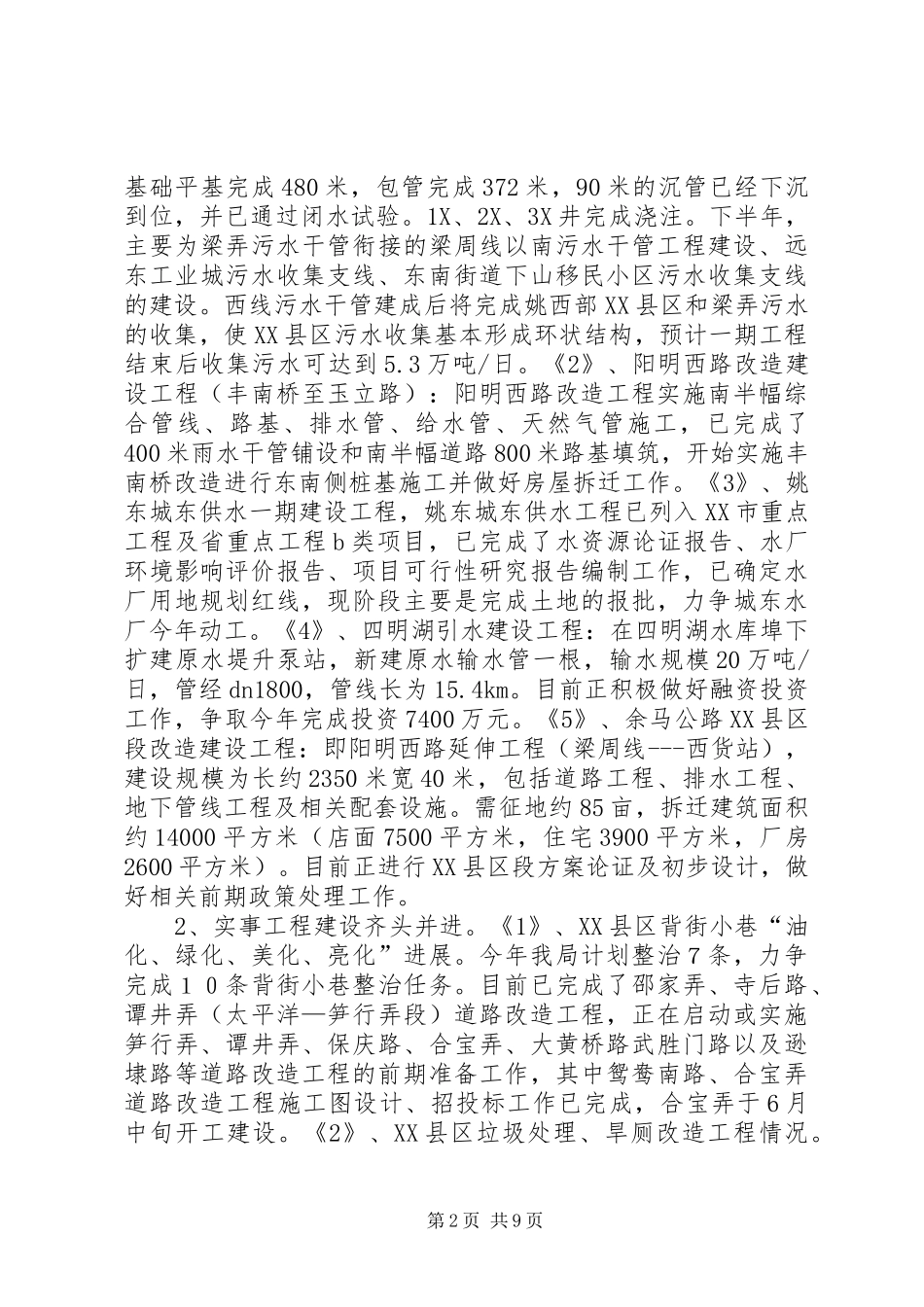

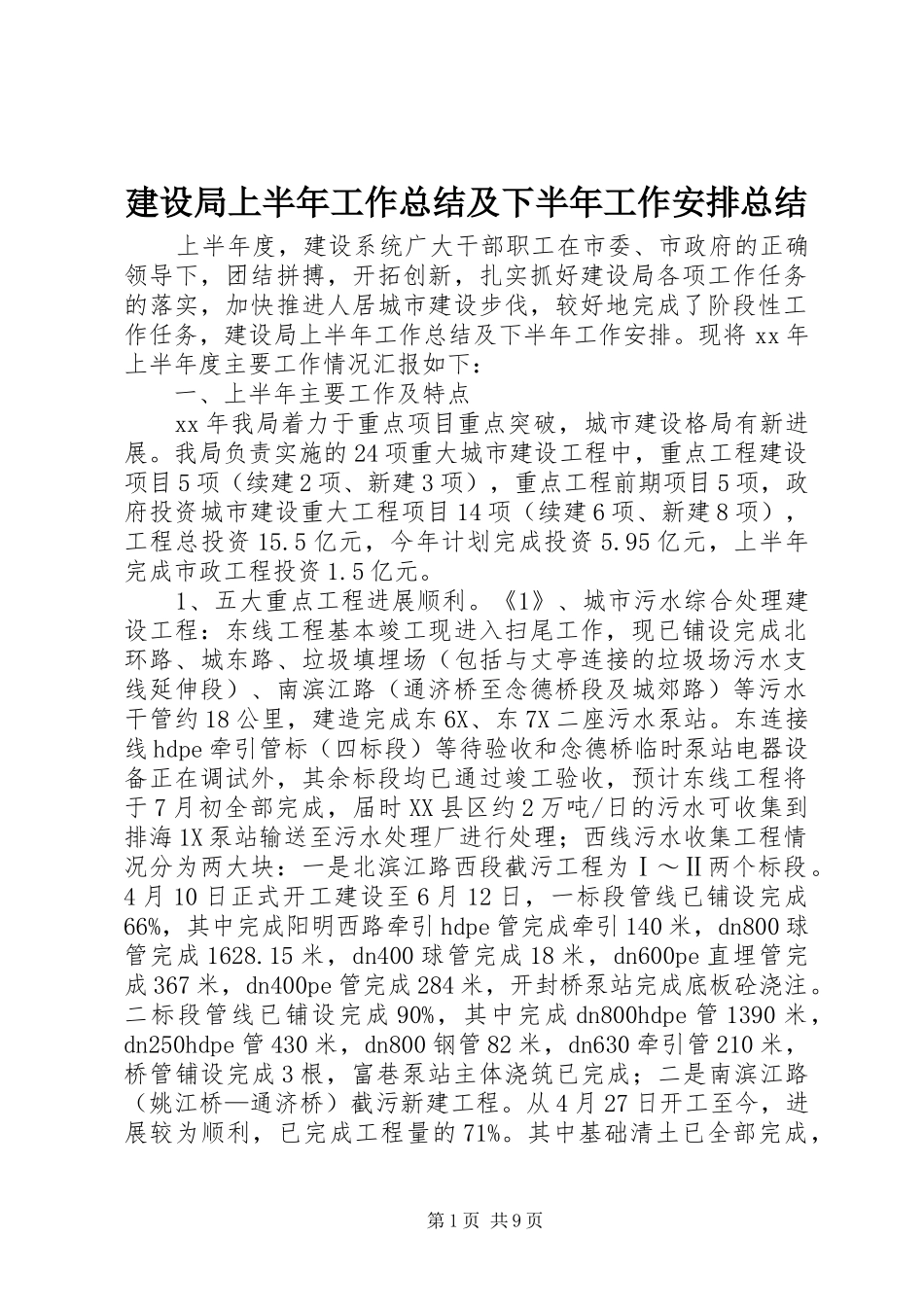

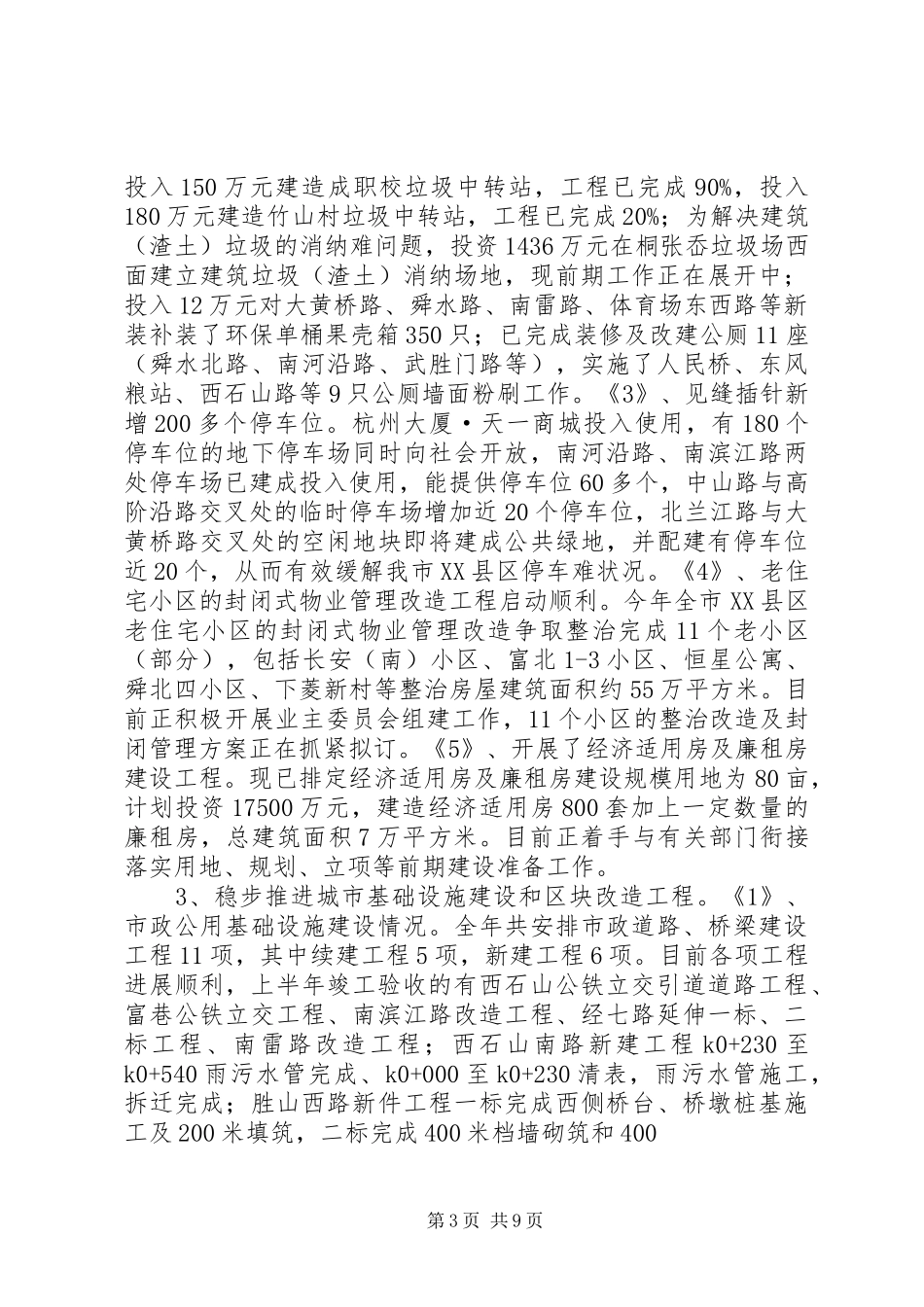

建设局上半年工作总结及下半年工作安排总结 上半年度,建设系统广大干部职工在市委、市政府的正确领导下,团结拼搏,开拓创新,扎实抓好建设局各项工作任务的落实,加快推进人居城市建设步伐,较好地完成了阶段性工作任务,建设局上半年工作总结及下半年工作安排
现将 xx 年上半年度主要工作情况汇报如下: 一、上半年主要工作及特点 xx 年我局着力于重点项目重点突破,城市建设格局有新进展
我局负责实施的 24 项重大城市建设工程中,重点工程建设项目 5 项(续建 2 项、新建 3 项),重点工程前期项目 5 项,政府投资城市建设重大工程项目 14 项(续建 6 项、新建 8 项),工程总投资 15
5 亿元,今年计划完成投资 5
95 亿元,上半年完成市政工程投资 1
1、五大重点工程进展顺利
《1》、城市污水综合处理建设工程:东线工程基本竣工现进入扫尾工作,现已铺设完成北环路、城东路、垃圾填埋场(包括与丈亭连接的垃圾场污水支线延伸段)、南滨江路(通济桥至念德桥段及城郊路)等污水干管约 18 公里,建造完成东 6X、东 7X 二座污水泵站
东连接线 hdpe 牵引管标(四标段)等待验收和念德桥临时泵站电器设备正在调试外,其余标段均已通过竣工验收,预计东线工程将于 7 月初全部完成,届时 XX 县区约 2 万吨/日的污水可收集到排海 1X 泵站输送至污水处理厂进行处理;西线污水收集工程情况分为两大块:一是北滨江路西段截污工程为Ⅰ~Ⅱ两个标段
4 月 10 日正式开工建设至 6 月 12 日,一标段管线已铺设完成66%,其中完成阳明西路牵引 hdpe 管完成牵引 140 米,dn800 球管完成 1628
15 米,dn400 球管完成 18 米,dn600pe 直埋管完成 367 米,dn400pe 管完成 284 米,开封桥泵站完成底板砼浇注
二标段管线已铺设完成 90%,其中
