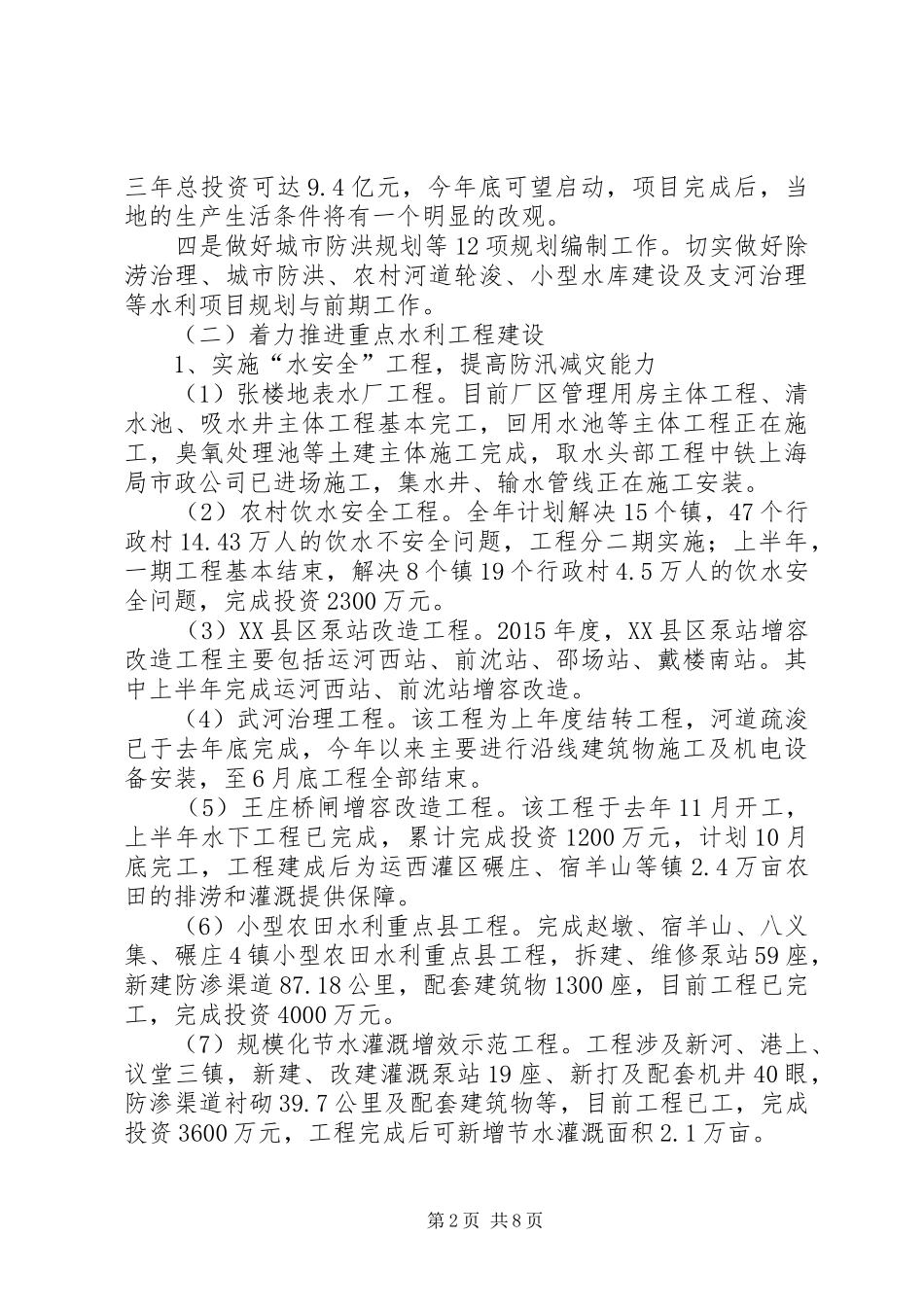

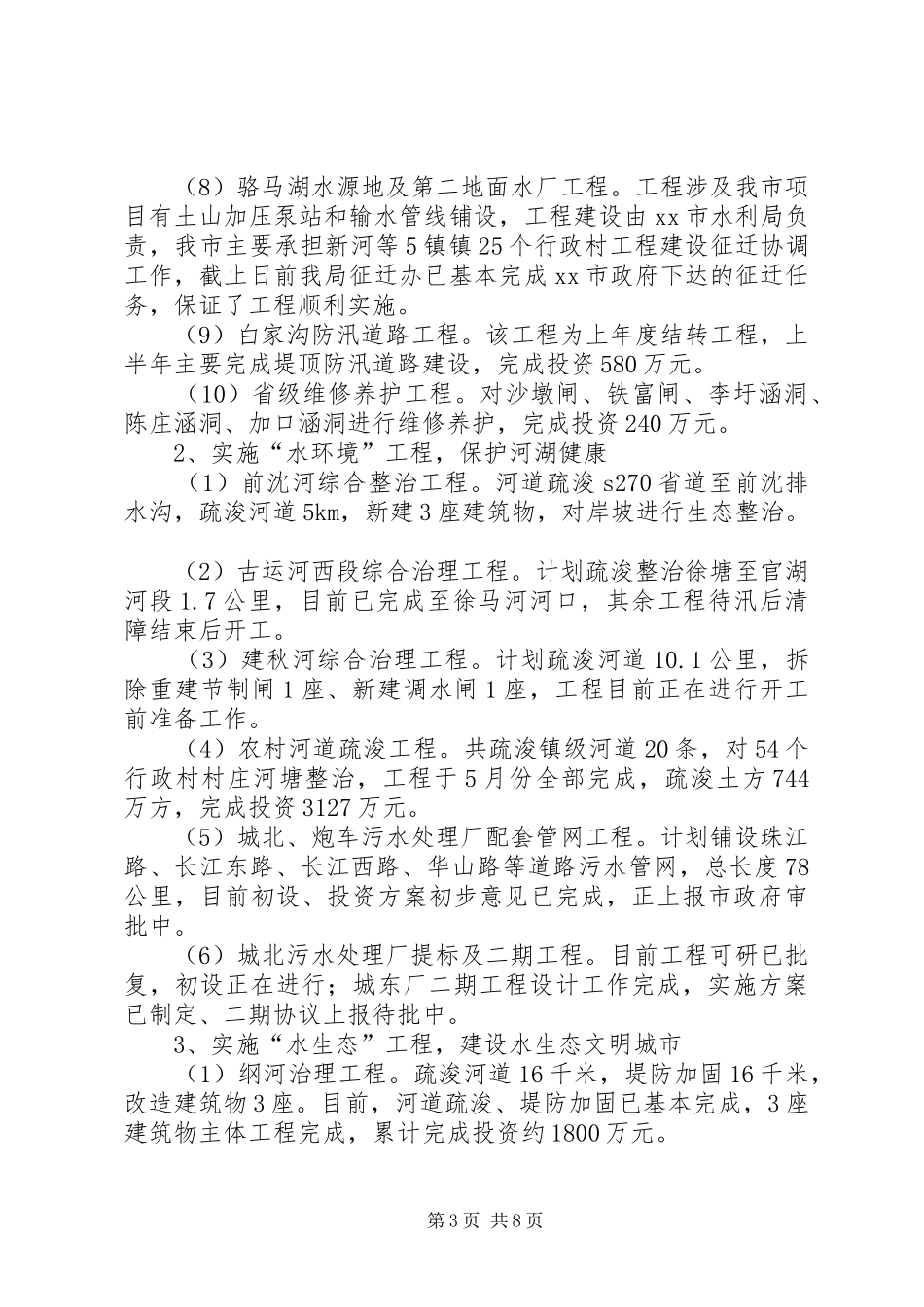

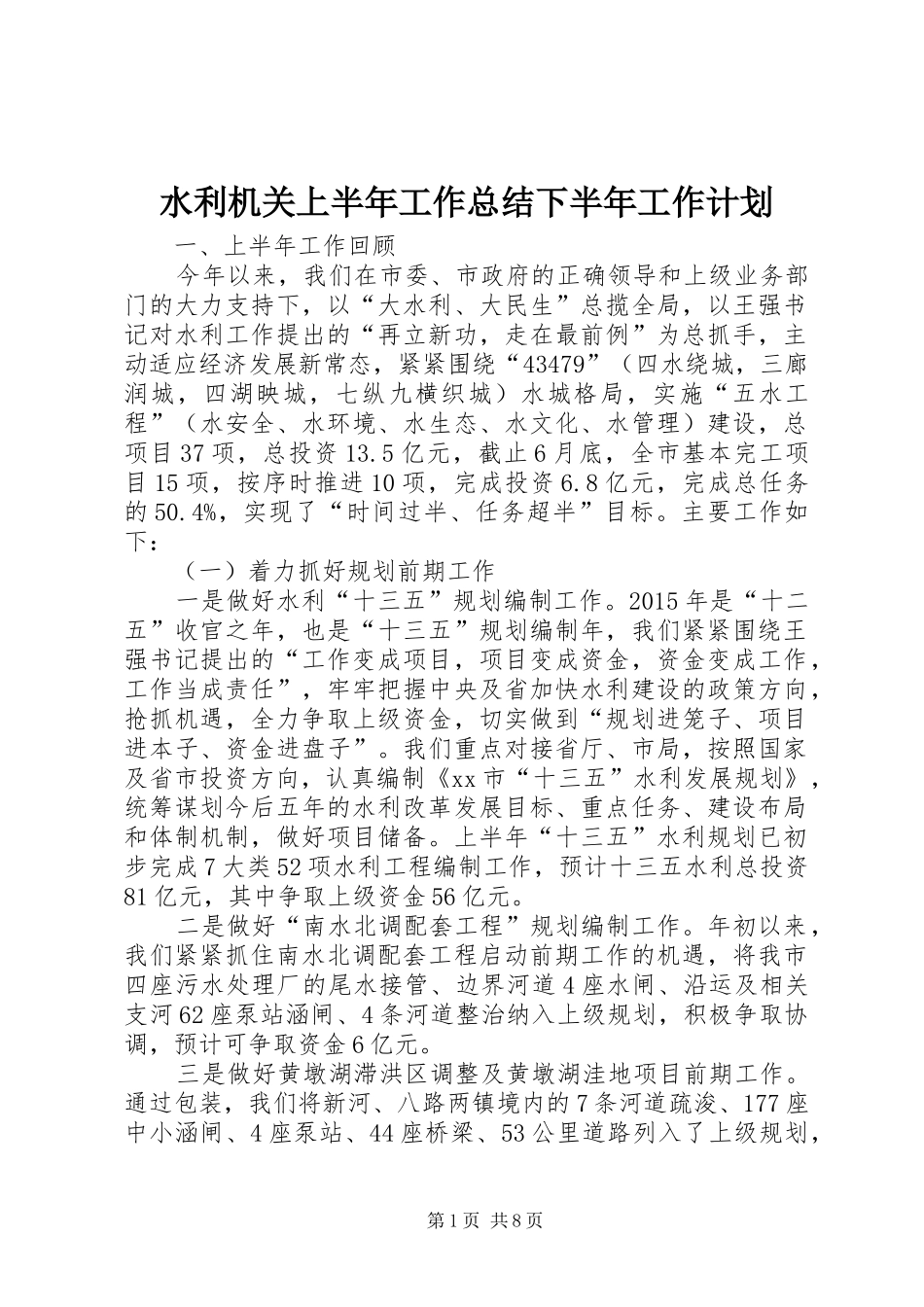

水利机关上半年工作总结下半年工作计划 一、上半年工作回顾 今年以来,我们在市委、市政府的正确领导和上级业务部门的大力支持下,以“大水利、大民生”总揽全局,以王强书记对水利工作提出的“再立新功,走在最前例”为总抓手,主动适应经济发展新常态,紧紧围绕“43479”(四水绕城,三廊润城,四湖映城,七纵九横织城)水城格局,实施“五水工程”(水安全、水环境、水生态、水文化、水管理)建设,总项目 37 项,总投资 13
5 亿元,截止 6 月底,全市基本完工项目 15 项,按序时推进 10 项,完成投资 6
8 亿元,完成总任务的 50
4%,实现了“时间过半、任务超半”目标
主要工作如下: (一)着力抓好规划前期工作 一是做好水利“十三五”规划编制工作
2015 年是“十二五”收官之年,也是“十三五”规划编制年,我们紧紧围绕王强书记提出的“工作变成项目,项目变成资金,资金变成工作,工作当成责任”,牢牢把握中央及省加快水利建设的政策方向,抢抓机遇,全力争取上级资金,切实做到“规划进笼子、项目进本子、资金进盘子”
我们重点对接省厅、市局,按照国家及省市投资方向,认真编制《xx 市“十三五”水利发展规划》,统筹谋划今后五年的水利改革发展目标、重点任务、建设布局和体制机制,做好项目储备
上半年“十三五”水利规划已初步完成 7 大类 52 项水利工程编制工作,预计十三五水利总投资81 亿元,其中争取上级资金 56 亿元
二是做好“南水北调配套工程”规划编制工作
年初以来,我们紧紧抓住南水北调配套工程启动前期工作的机遇,将我市四座污水处理厂的尾水接管、边界河道 4 座水闸、沿运及相关支河 62 座泵站涵闸、4 条河道整治纳入上级规划,积极争取协调,预计可争取资金 6 亿元
三是做好黄墩湖滞洪区调整及黄墩湖洼地项目前期工作
通过包装,我们将新河、八路两镇境内的 7 条河道疏浚、177 座中小涵
