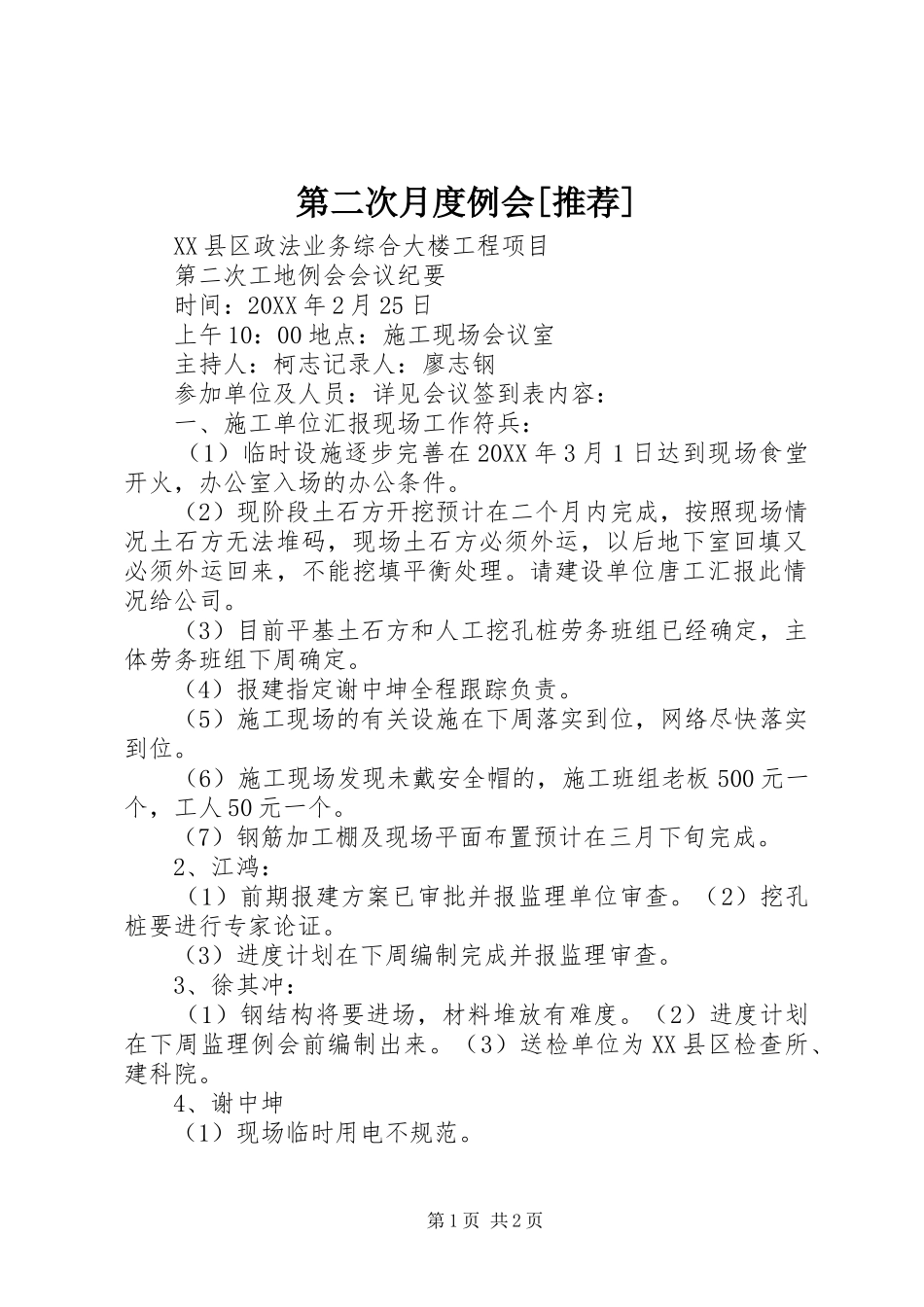

第二次月度例会[推荐]XX县区政法业务综合大楼工程项目第二次工地例会会议纪要时间:20XX年2月25日上午10:00地点:施工现场会议室主持人:柯志记录人:廖志钢参加单位及人员:详见会议签到表内容:一、施工单位汇报现场工作符兵:(1)临时设施逐步完善在20XX年3月1日达到现场食堂开火,办公室入场的办公条件
(2)现阶段土石方开挖预计在二个月内完成,按照现场情况土石方无法堆码,现场土石方必须外运,以后地下室回填又必须外运回来,不能挖填平衡处理
请建设单位唐工汇报此情况给公司
(3)目前平基土石方和人工挖孔桩劳务班组已经确定,主体劳务班组下周确定
(4)报建指定谢中坤全程跟踪负责
(5)施工现场的有关设施在下周落实到位,网络尽快落实到位
(6)施工现场发现未戴安全帽的,施工班组老板500元一个,工人50元一个
(7)钢筋加工棚及现场平面布置预计在三月下旬完成
2、江鸿:(1)前期报建方案已审批并报监理单位审查
(2)挖孔桩要进行专家论证
(3)进度计划在下周编制完成并报监理审查
3、徐其冲:(1)钢结构将要进场,材料堆放有难度
(2)进度计划在下周监理例会前编制出来
(3)送检单位为XX县区检查所、建科院
4、谢中坤(1)现场临时用电不规范

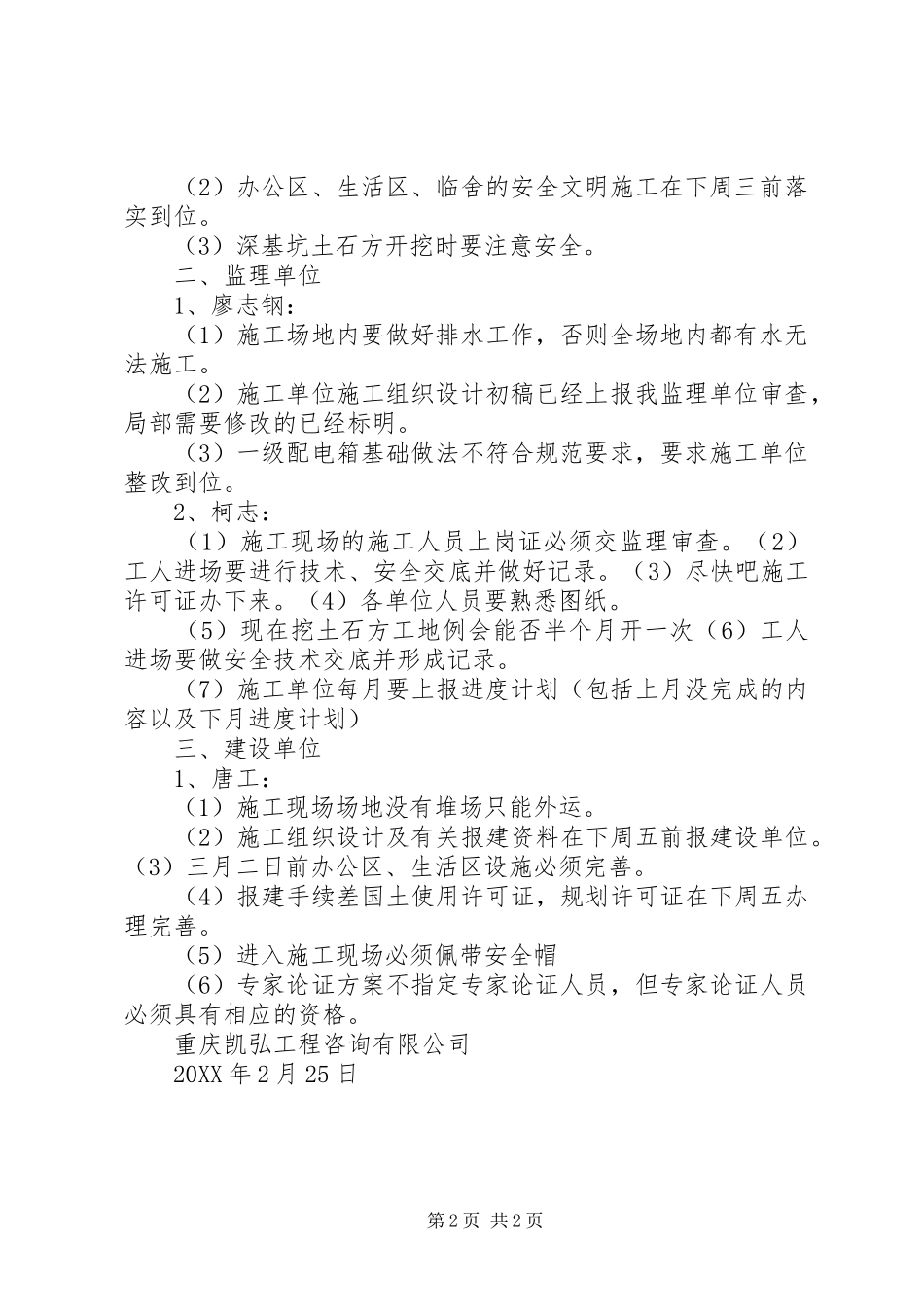

第1页共2页(2)办公区、生活区、临舍的安全文明施工在下周三前落实到位
(3)深基坑土石方开挖时要注意安全
二、监理单位1、廖志钢:(1)施工场地内要做好排水工作,否则全场地内都有水无法施工
(2)施工单位施工组织设计初稿已经上报我监理单位审查,局部需要修改的已经标明
(3)一级配电箱基础做法不符合规范要求,要求施工单位整改到位
2、柯志:(1)施工现场的施工人员上岗证必须交监理审查
(2)工人进场要进行技术、安全交底并做好记录
(3)尽快吧施工许可证办下来
(4)各单位人员要熟悉图纸
(5)现在挖土石方工地例会能否半个月开一次(6)工人
