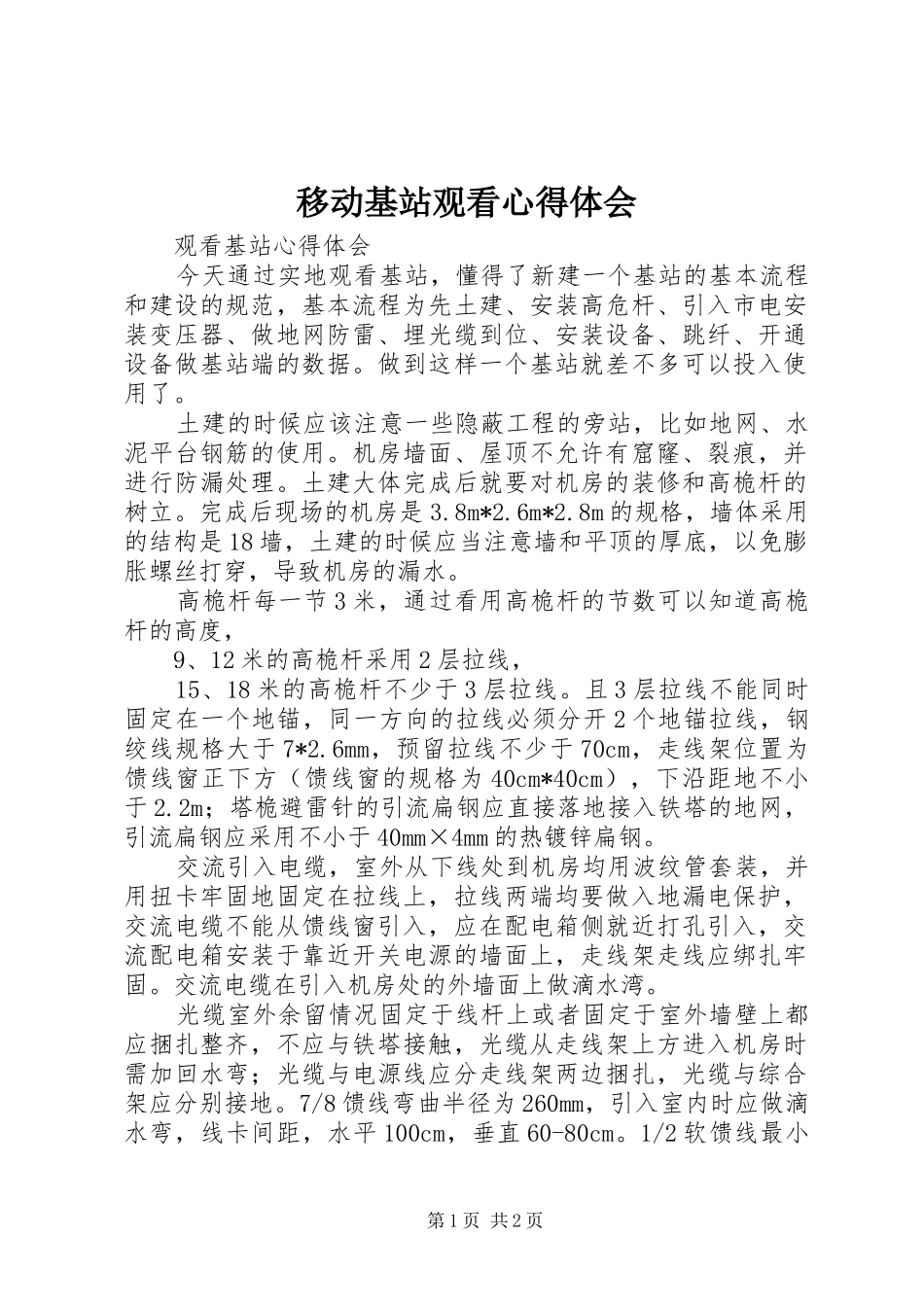

移动基站观看心得体会 观看基站心得体会 今天通过实地观看基站,懂得了新建一个基站的基本流程和建设的规范,基本流程为先土建、安装高危杆、引入市电安装变压器、做地网防雷、埋光缆到位、安装设备、跳纤、开通设备做基站端的数据。做到这样一个基站就差不多可以投入使用了。 土建的时候应该注意一些隐蔽工程的旁站,比如地网、水泥平台钢筋的使用。机房墙面、屋顶不允许有窟窿、裂痕,并进行防漏处理。土建大体完成后就要对机房的装修和高桅杆的树立。完成后现场的机房是 3.8m*2.6m*2.8m 的规格,墙体采用的结构是 18 墙,土建的时候应当注意墙和平顶的厚底,以免膨胀螺丝打穿,导致机房的漏水。 高桅杆每一节 3 米,通过看用高桅杆的节数可以知道高桅杆的高度, 9、12 米的高桅杆采用 2 层拉线, 15、18 米的高桅杆不少于 3 层拉线。且 3 层拉线不能同时固定在一个地锚,同一方向的拉线必须分开 2 个地锚拉线,钢绞线规格大于 7*2.6mm,预留拉线不少于 70cm,走线架位置为馈线窗正下方(馈线窗的规格为 40cm*40cm),下沿距地不小于 2.2m;塔桅避雷针的引流扁钢应直接落地接入铁塔的地网,引流扁钢应采用不小于 40mm×4mm 的热镀锌扁钢。 交流引入电缆,室外从下线处到机房均用波纹管套装,并用扭卡牢固地固定在拉线上,拉线两端均要做入地漏电保护,交流电缆不能从馈线窗引入,应在配电箱侧就近打孔引入,交流配电箱安装于靠近开关电源的墙面上,走线架走线应绑扎牢固。交流电缆在引入机房处的外墙面上做滴水湾。 光缆室外余留情况固定于线杆上或者固定于室外墙壁上都应捆扎整齐,不应与铁塔接触,光缆从走线架上方进入机房时需加回水弯;光缆与电源线应分走线架两边捆扎,光缆与综合架应分别接地。7/8 馈线弯曲半径为 260mm,引入室内时应做滴水弯,线卡间距,水平 100cm,垂直 60-80cm。1/2 软馈线最小第 1 页 共 2 页弯曲半径要求大于 150mm。 地网的建设一般要环绕机房两圈,打入地下 4 根角钢。,所有焊点必须进行防腐处理。接地体埋深视土壤情况,应下挖到连续的湿土层,保证接地电阻小于 10Ω。若接地电阻大于10Ω,可采用扩大地网面积的方法来降低接地地阻。 机房内各种线缆的布防要注意,所有通信线与电源线应分走线架两边捆扎,不得交叉,若交叉,交叉部分须套绝缘管做屏蔽处理。所有线缆应进行固定,并设置标签,2m 线与电源线分走线架两边捆扎,不与电源线交叉。并且室内内所有扎...
