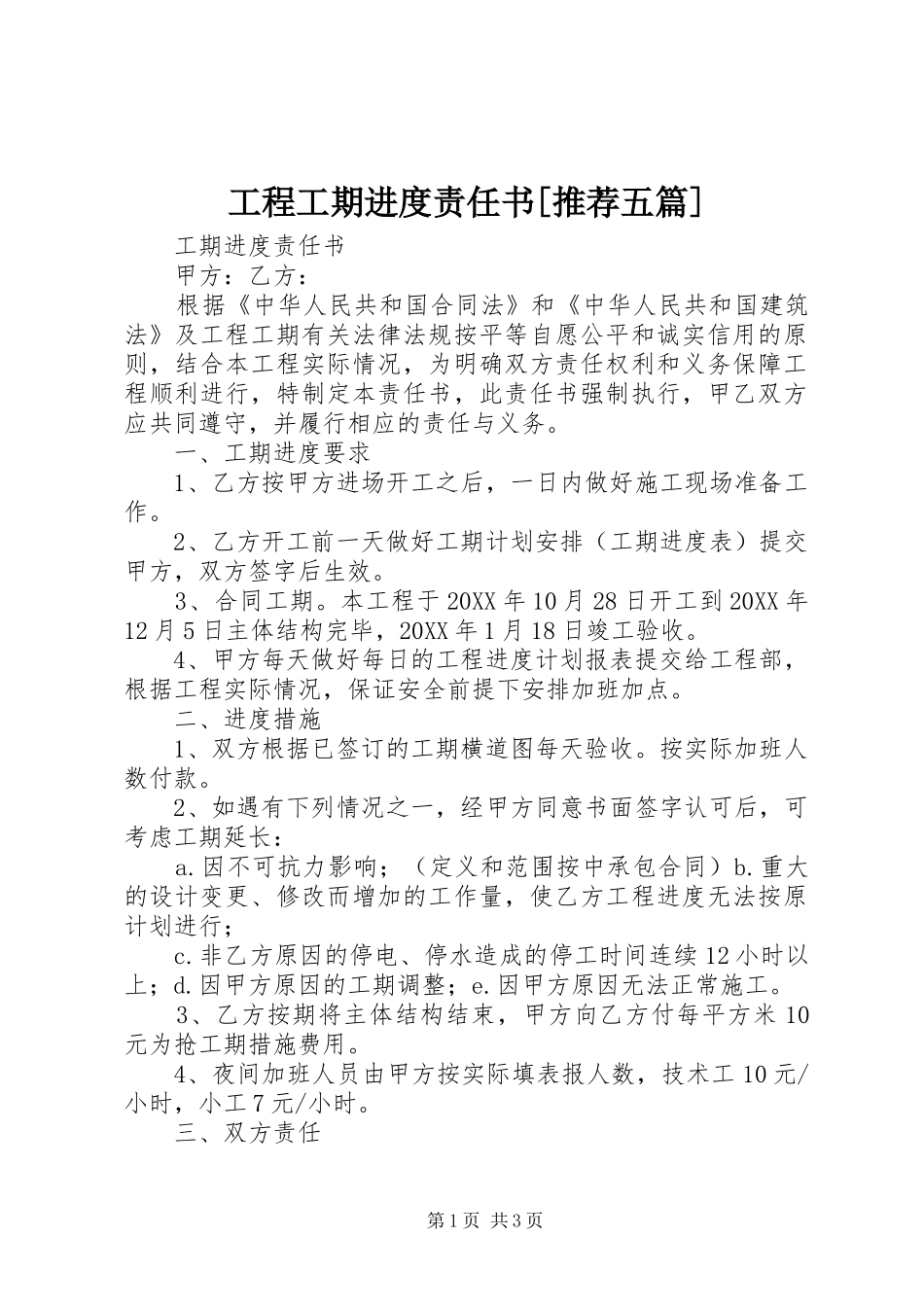

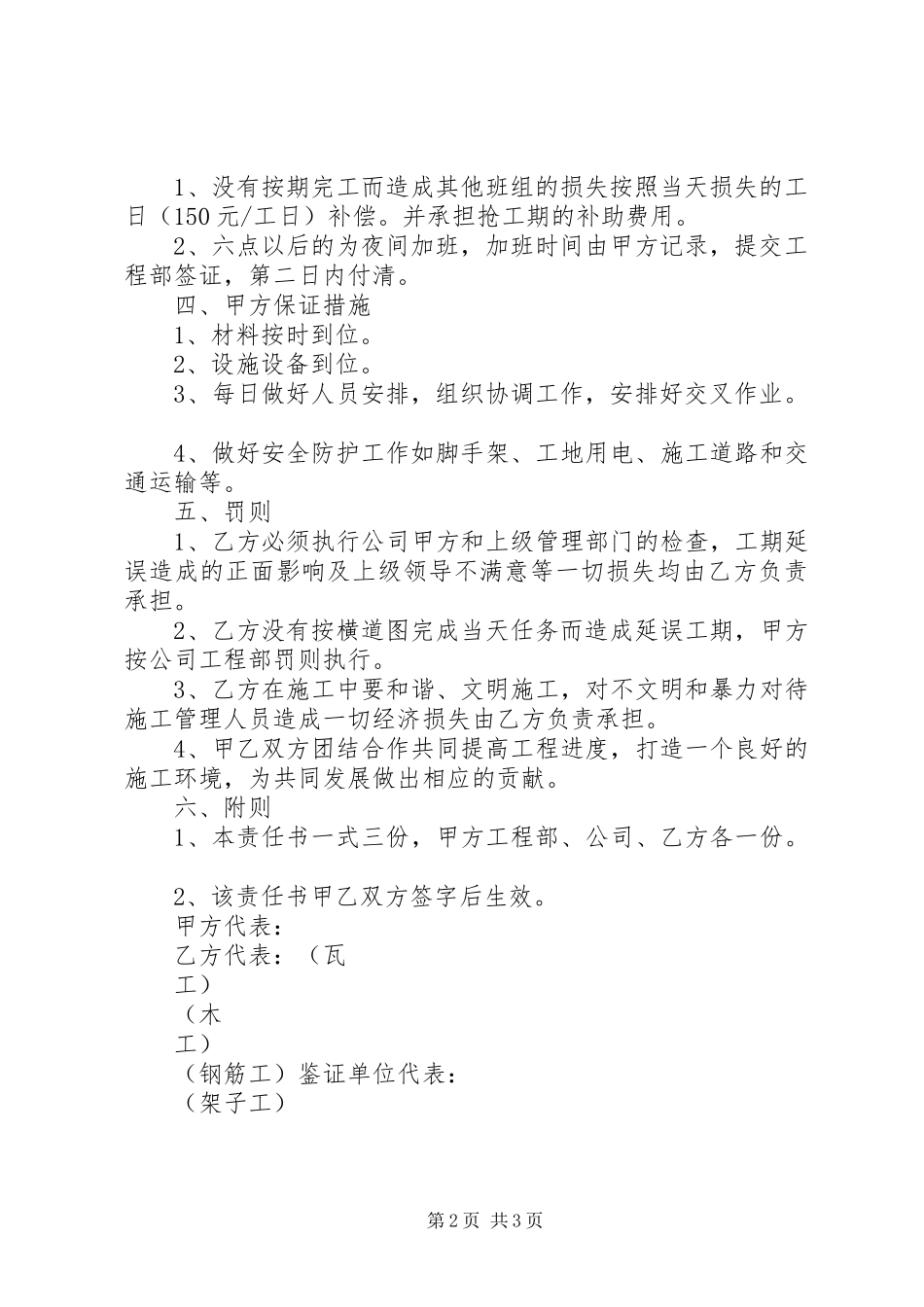

工程工期进度责任书[推荐五篇]工期进度责任书甲方:乙方:根据《中华人民共和国合同法》和《中华人民共和国建筑法》及工程工期有关法律法规按平等自愿公平和诚实信用的原则,结合本工程实际情况,为明确双方责任权利和义务保障工程顺利进行,特制定本责任书,此责任书强制执行,甲乙双方应共同遵守,并履行相应的责任与义务。一、工期进度要求1、乙方按甲方进场开工之后,一日内做好施工现场准备工作。2、乙方开工前一天做好工期计划安排(工期进度表)提交甲方,双方签字后生效。3、合同工期。本工程于20XX年10月28日开工到20XX年12月5日主体结构完毕,20XX年1月18日竣工验收。4、甲方每天做好每日的工程进度计划报表提交给工程部,根据工程实际情况,保证安全前提下安排加班加点。二、进度措施1、双方根据已签订的工期横道图每天验收。按实际加班人数付款。2、如遇有下列情况之一,经甲方同意书面签字认可后,可考虑工期延长:a.因不可抗力影响;(定义和范围按中承包合同)b.重大的设计变更、修改而增加的工作量,使乙方工程进度无法按原计划进行;c.非乙方原因的停电、停水造成的停工时间连续12小时以上;d.因甲方原因的工期调整;e.因甲方原因无法正常施工。3、乙方按期将主体结构结束,甲方向乙方付每平方米10元为抢工期措施费用。4、夜间加班人员由甲方按实际填表报人数,技术工10元/小时,小工7元/小时。三、双方责任第1页共3页1、没有按期完工而造成其他班组的损失按照当天损失的工日(150元/工日)补偿。并承担抢工期的补助费用。2、六点以后的为夜间加班,加班时间由甲方记录,提交工程部签证,第二日内付清。四、甲方保证措施1、材料按时到位。2、设施设备到位。3、每日做好人员安排,组织协调工作,安排好交叉作业。4、做好安全防护工作如脚手架、工地用电、施工道路和交通运输等。五、罚则1、乙方必须执行公司甲方和上级管理部门的检查,工期延误造成的正面影响及上级领导不满意等一切损失均由乙方负责承担。2、乙方没有按横道图完成当天任务而造成延误工期,甲方按公司工程部罚则执行。3、乙方在施工中要和谐、文明施工,对不文明和暴力对待施工管理人员造成一切经济损失由乙方负责承担。4、甲乙双方团结合作共同提高工程进度,打造一个良好的施工环境,为共同发展做出相应的贡献。六、附则1、本责任书一式三份,甲方工程部、公司、乙方各一份。2、该责任书甲乙双方签字后生效。甲方代表:乙方代表:(瓦工)(木工)(钢筋工)鉴证单位代表:(架子工)第2页共3页20XX年11月18日第3页共3页
