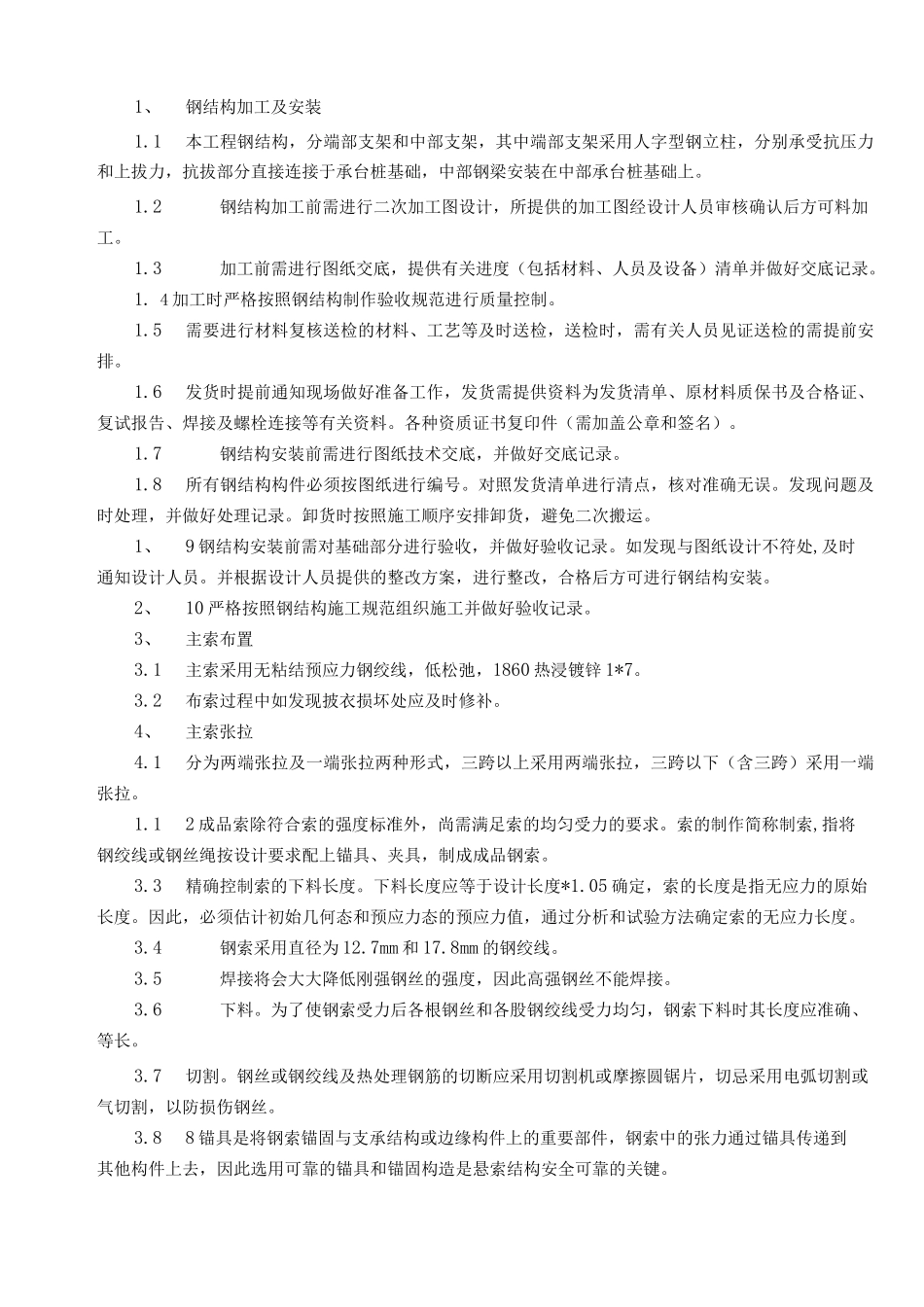

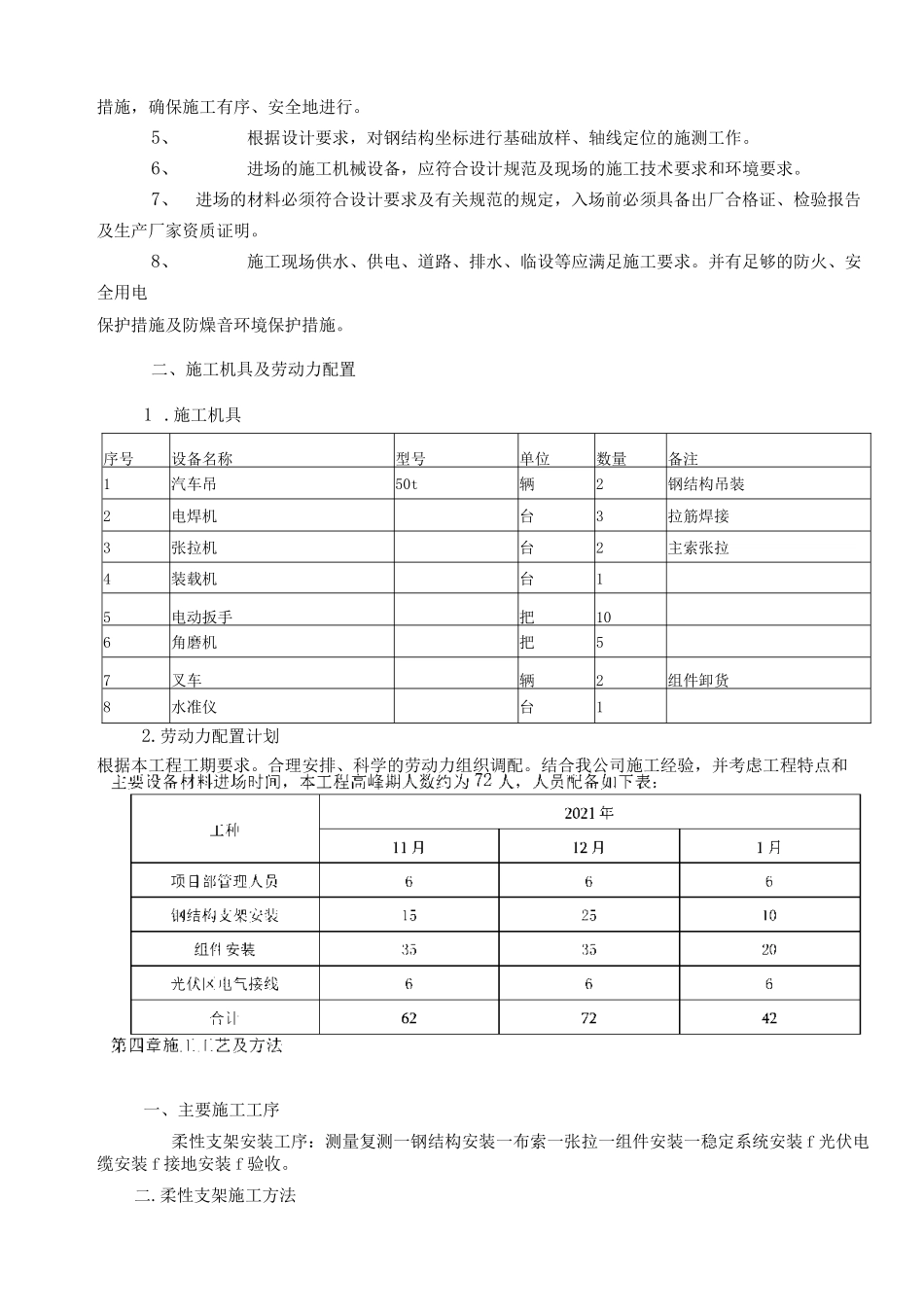

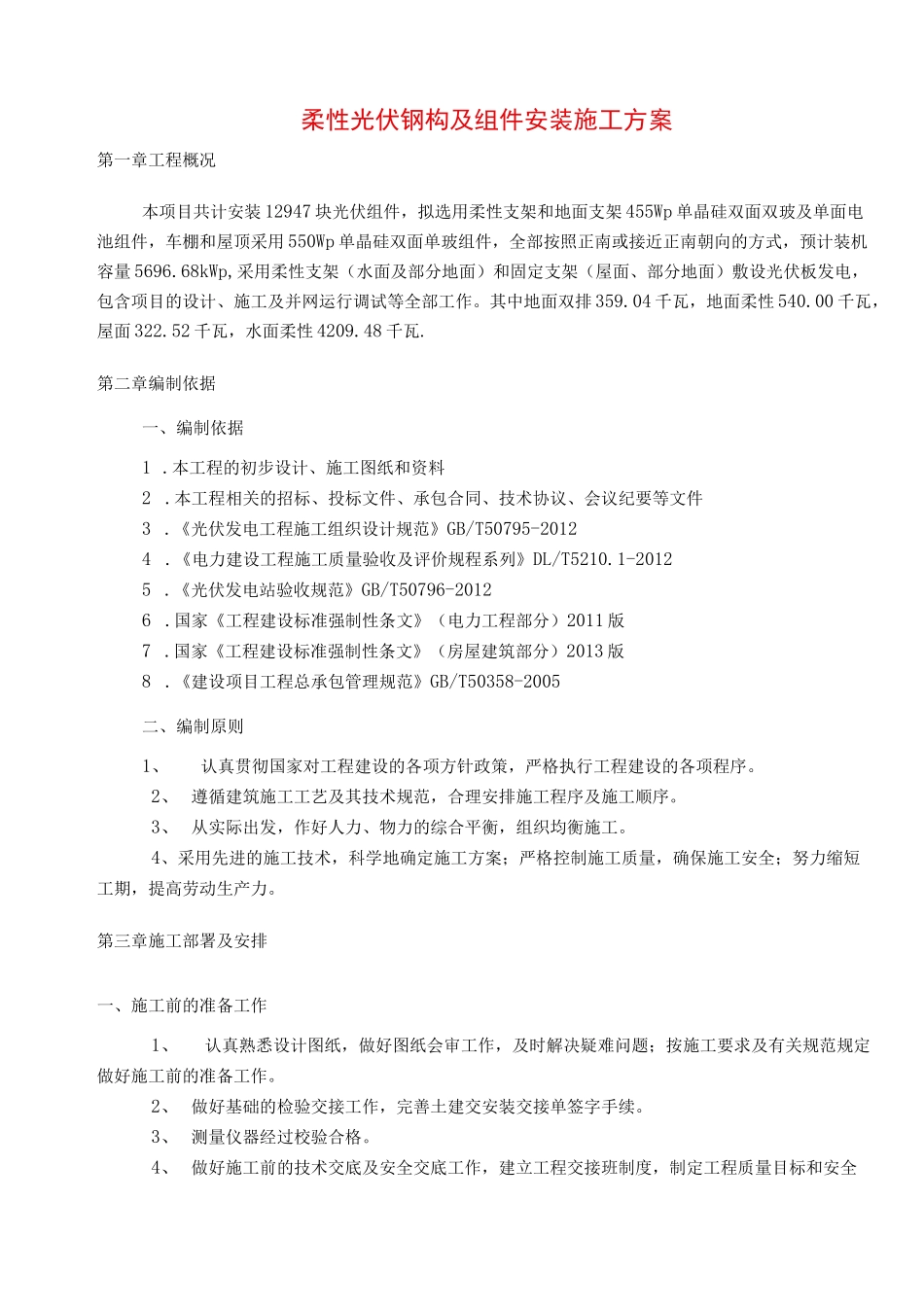

柔性光伏钢构及组件安装施工方案第一章工程概况本项目共计安装 12947 块光伏组件,拟选用柔性支架和地面支架 455Wp 单晶硅双面双玻及单面电池组件,车棚和屋顶采用 550Wp 单晶硅双面单玻组件,全部按照正南或接近正南朝向的方式,预计装机容量 5696.68kWp,采用柔性支架(水面及部分地面)和固定支架(屋面、部分地面)敷设光伏板发电,包含项目的设计、施工及并网运行调试等全部工作。其中地面双排 359.04 千瓦,地面柔性 540.00 千瓦,屋面 322.52 千瓦,水面柔性 4209.48 千瓦.第二章编制依据一、编制依据1 .本工程的初步设计、施工图纸和资料2 .本工程相关的招标、投标文件、承包合同、技术协议、会议纪要等文件3 .《光伏发电工程施工组织设计规范》GB/T50795-20124 .《电力建设工程施工质量验收及评价规程系列》DL/T5210.1-20125 .《光伏发电站验收规范》GB/T50796-20126 .国家《工程建设标准强制性条文》(电力工程部分)2011 版7 .国家《工程建设标准强制性条文》(房屋建筑部分)2013 版8 .《建设项目工程总承包管理规范》GB/T50358-2005二、编制原则1、认真贯彻国家对工程建设的各项方针政策,严格执行工程建设的各项程序。2、 遵循建筑施工工艺及其技术规范,合理安排施工程序及施工顺序。3、 从实际出发,作好人力、物力的综合平衡,组织均衡施工。4、采用先进的施工技术,科学地确定施工方案;严格控制施工质量,确保施工安全;努力缩短工期,提高劳动生产力。第三章施工部署及安排一、施工前的准备工作1、认真熟悉设计图纸,做好图纸会审工作,及时解决疑难问题;按施工要求及有关规范规定做好施工前的准备工作。2、 做好基础的检验交接工作,完善土建交安装交接单签字手续。3、 测量仪器经过校验合格。4、 做好施工前的技术交底及安全交底工作,建立工程交接班制度,制定工程质量目标和安全措施,确保施工有序、安全地进行。5、根据设计要求,对钢结构坐标进行基础放样、轴线定位的施测工作。6、进场的施工机械设备,应符合设计规范及现场的施工技术要求和环境要求。7、进场的材料必须符合设计要求及有关规范的规定,入场前必须具备出厂合格证、检验报告及生产厂家资质证明。8、施工现场供水、供电、道路、排水、临设等应满足施工要求。并有足够的防火、安全用电保护措施及防燥音环境保护措施。二、施工机具及劳动力配置1 .施工机具序号设备名称型号单位数量备注1汽车吊50t辆2钢结构吊装2电焊机台3拉...
