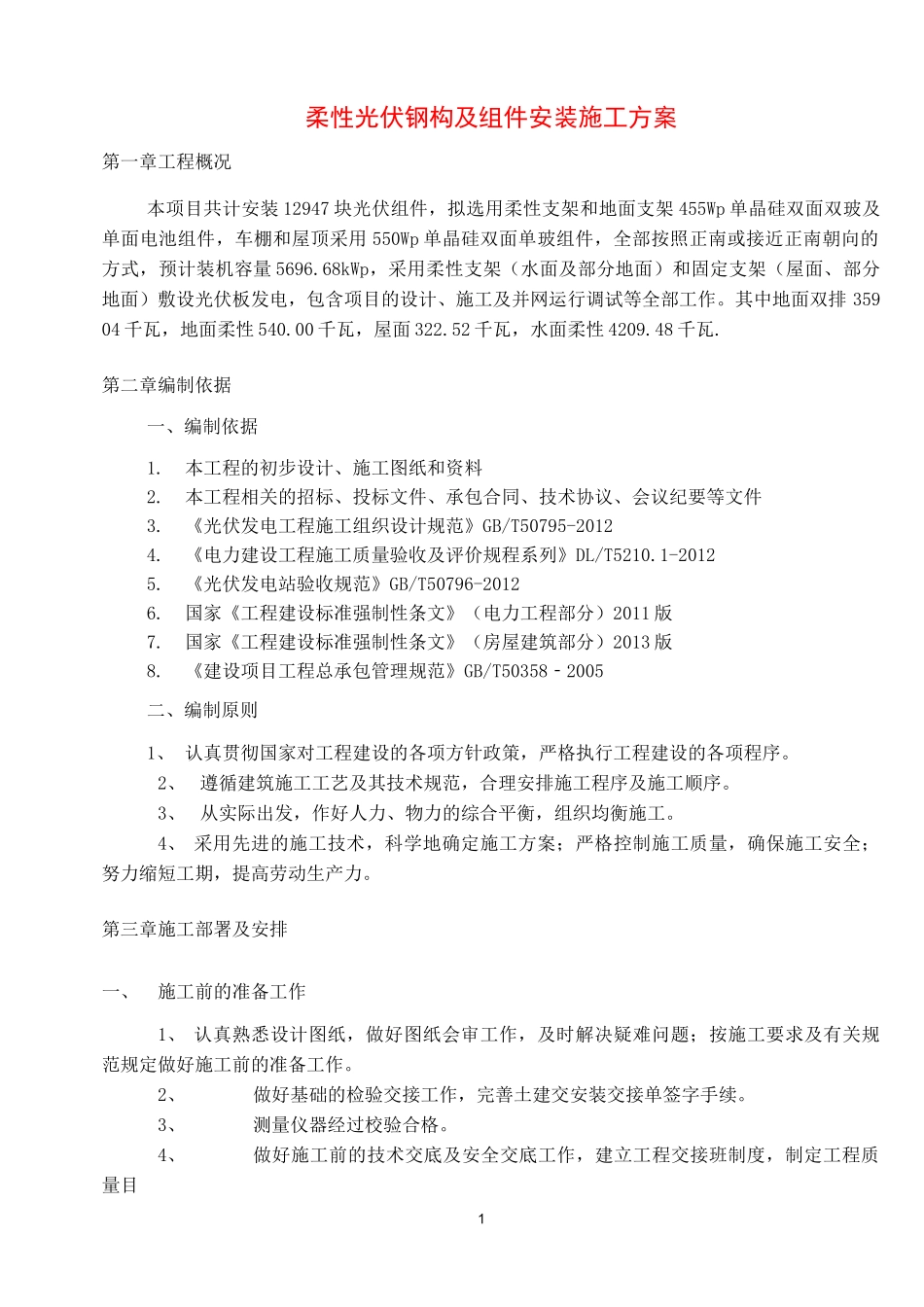

1柔性光伏钢构及组件安装施工方案第一章工程概况本项目共计安装 12947 块光伏组件,拟选用柔性支架和地面支架 455Wp 单晶硅双面双玻及单面电池组件,车棚和屋顶采用 550Wp 单晶硅双面单玻组件,全部按照正南或接近正南朝向的方式,预计装机容量 5696
68kWp,采用柔性支架(水面及部分地面)和固定支架(屋面、部分地面)敷设光伏板发电,包含项目的设计、施工及并网运行调试等全部工作
其中地面双排 35904 千瓦,地面柔性 540
00 千瓦,屋面 322
52 千瓦,水面柔性 4209
第二章编制依据一、编制依据1
本工程的初步设计、施工图纸和资料2
本工程相关的招标、投标文件、承包合同、技术协议、会议纪要等文件3
《光伏发电工程施工组织设计规范》GB/T50795-20124
《电力建设工程施工质量验收及评价规程系列》DL/T5210
1-20125
《光伏发电站验收规范》GB/T50796-20126
国家《工程建设标准强制性条文》(电力工程部分)2011 版7
国家《工程建设标准强制性条文》(房屋建筑部分)2013 版8
《建设项目工程总承包管理规范》GB/T50358‐2005二、编制原则1、 认真贯彻国家对工程建设的各项方针政策,严格执行工程建设的各项程序
2、 遵循建筑施工工艺及其技术规范,合理安排施工程序及施工顺序
3、 从实际出发,作好人力、物力的综合平衡,组织均衡施工
4、 采用先进的施工技术,科学地确定施工方案;严格控制施工质量,确保施工安全;努力缩短工期,提高劳动生产力
第三章施工部署及安排一、施工前的准备工作1、 认真熟悉设计图纸,做好图纸会审工作,及时解决疑难问题;按施工要求及有关规范规定做好施工前的准备工作
2、做好基础的检验交接工作,完善土建交安装交接单签字手续
3、测量仪器经过校验合格

4、做好施工前的技术交底及安全交底工
