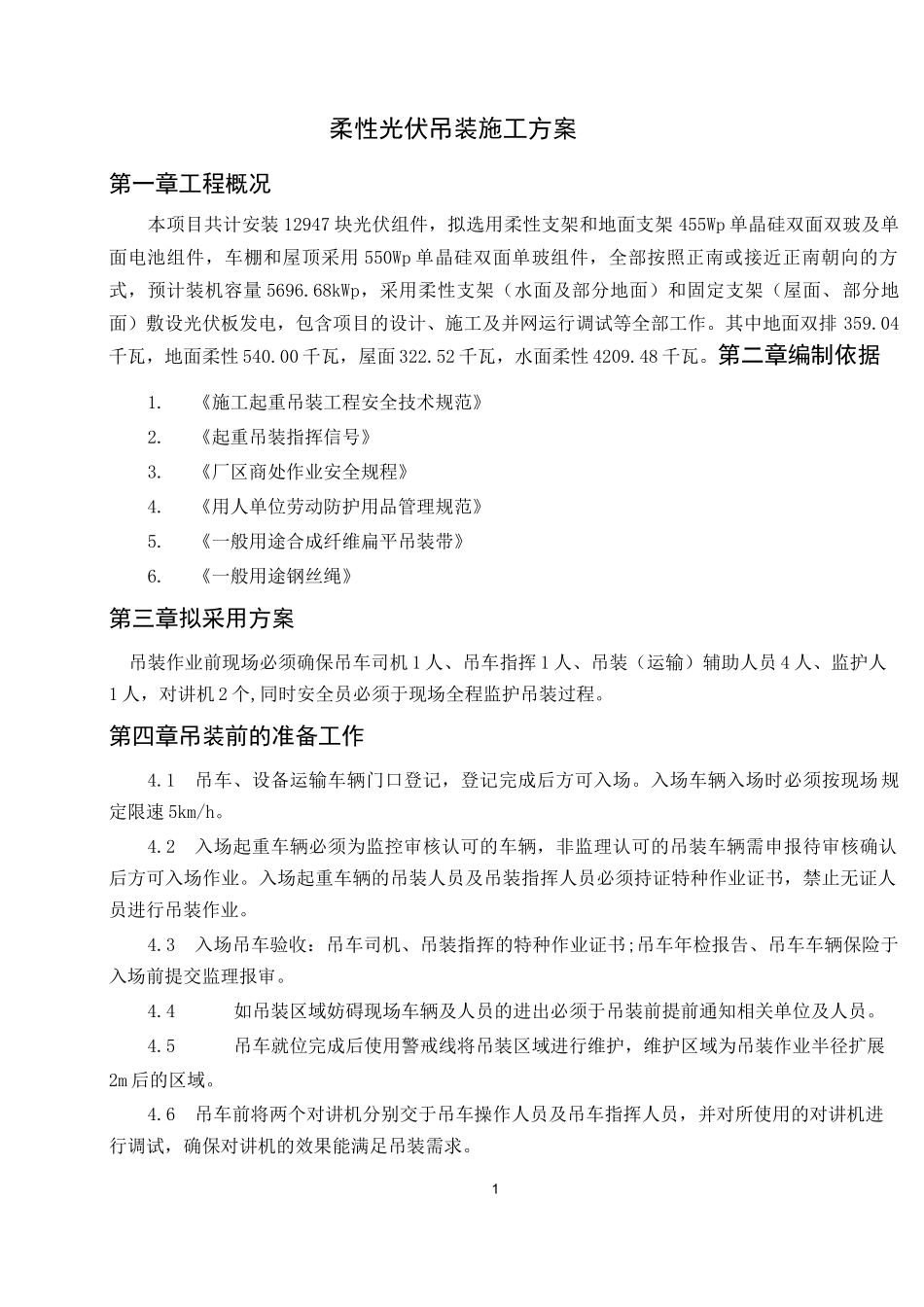

1柔性光伏吊装施工方案第一章工程概况本项目共计安装 12947 块光伏组件,拟选用柔性支架和地面支架 455Wp 单晶硅双面双玻及单面电池组件,车棚和屋顶采用 550Wp 单晶硅双面单玻组件,全部按照正南或接近正南朝向的方式,预计装机容量 5696
68kWp,采用柔性支架(水面及部分地面)和固定支架(屋面、部分地面)敷设光伏板发电,包含项目的设计、施工及并网运行调试等全部工作
其中地面双排 359
04千瓦,地面柔性 540
00 千瓦,屋面 322
52 千瓦,水面柔性 4209
第二章编制依据1
《施工起重吊装工程安全技术规范》2
《起重吊装指挥信号》3
《厂区商处作业安全规程》4
《用人单位劳动防护用品管理规范》5
《一般用途合成纤维扁平吊装带》6
《一般用途钢丝绳》第三章拟采用方案吊装作业前现场必须确保吊车司机 1 人、吊车指挥 1 人、吊装(运输)辅助人员 4 人、监护人1 人,对讲机 2 个,同时安全员必须于现场全程监护吊装过程
第四章吊装前的准备工作4
1吊车、设备运输车辆门口登记,登记完成后方可入场
入场车辆入场时必须按现场规定限速 5km/h
2入场起重车辆必须为监控审核认可的车辆,非监理认可的吊装车辆需申报待审核确认后方可入场作业
入场起重车辆的吊装人员及吊装指挥人员必须持证特种作业证书,禁止无证人员进行吊装作业
3入场吊车验收:吊车司机、吊装指挥的特种作业证书;吊车年检报告、吊车车辆保险于入场前提交监理报审
4如吊装区域妨碍现场车辆及人员的进出必须于吊装前提前通知相关单位及人员
5吊车就位完成后使用警戒线将吊装区域进行维护,维护区域为吊装作业半径扩展2m 后的区域
6吊车前将两个对讲机分别交于吊车操作人员及吊车指挥人员,并对所使用的对讲机进行调试,确保对讲机的效果能满足吊装需求

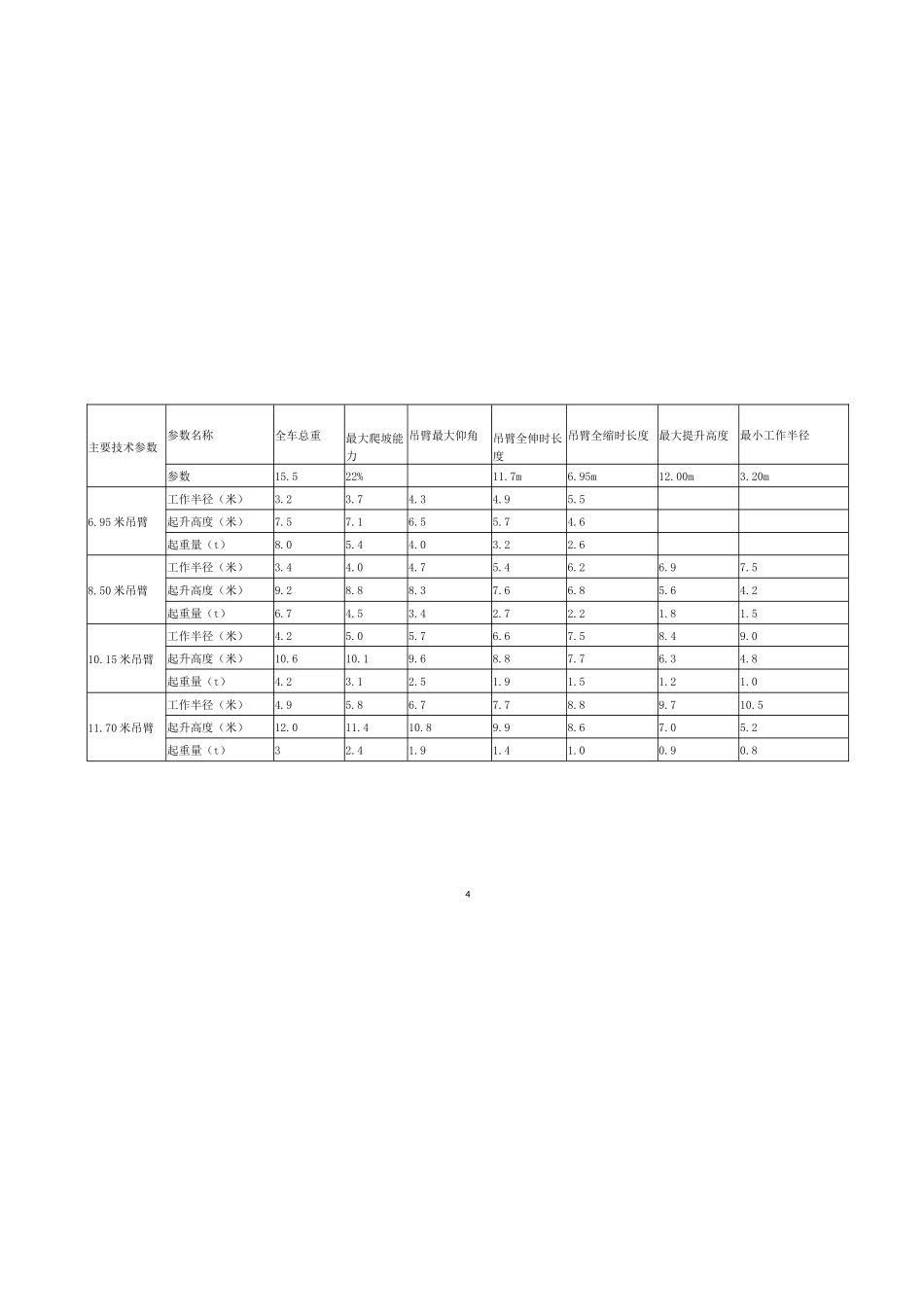

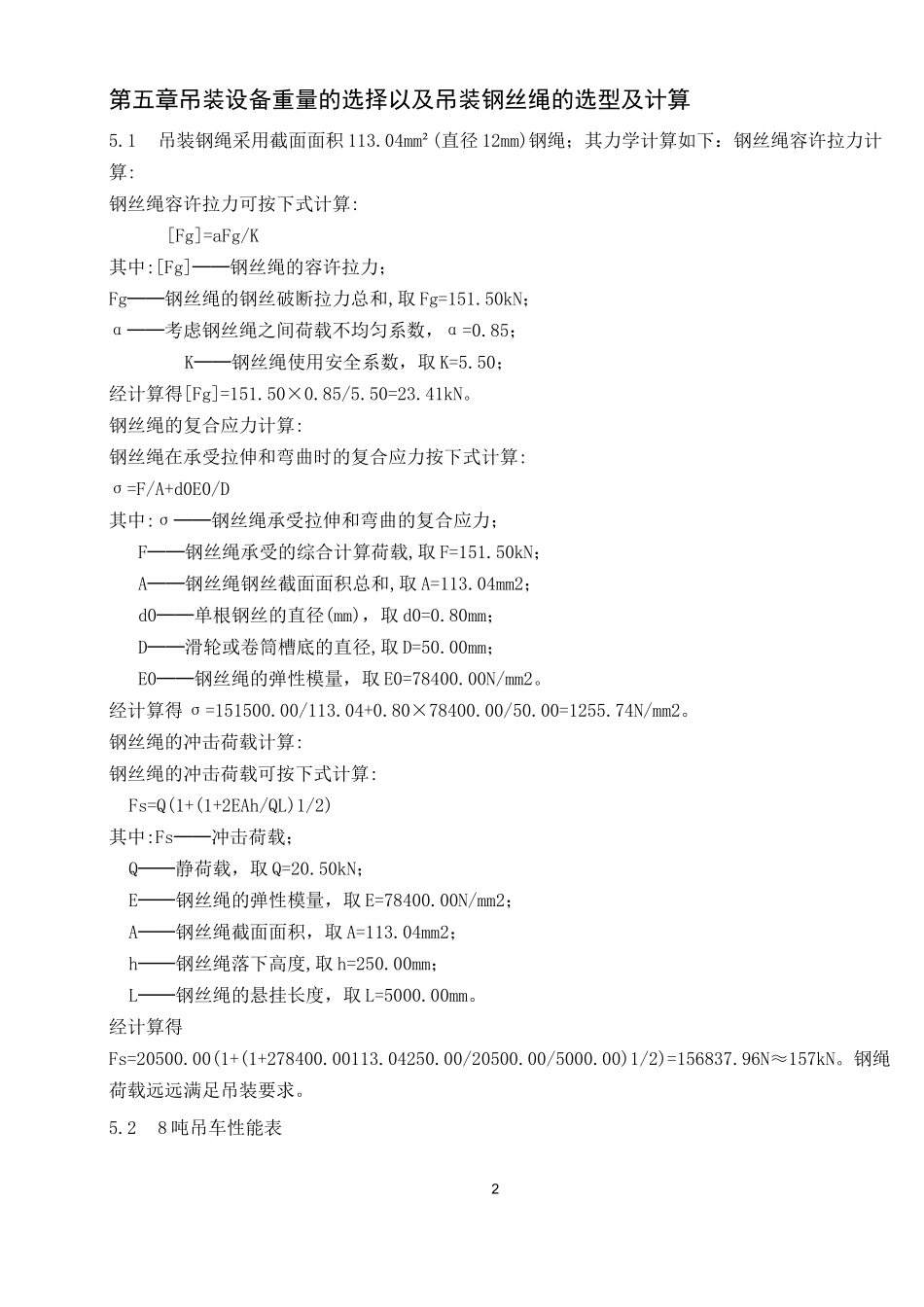

2第五章吊装设备重量的选择以及吊装钢丝绳
