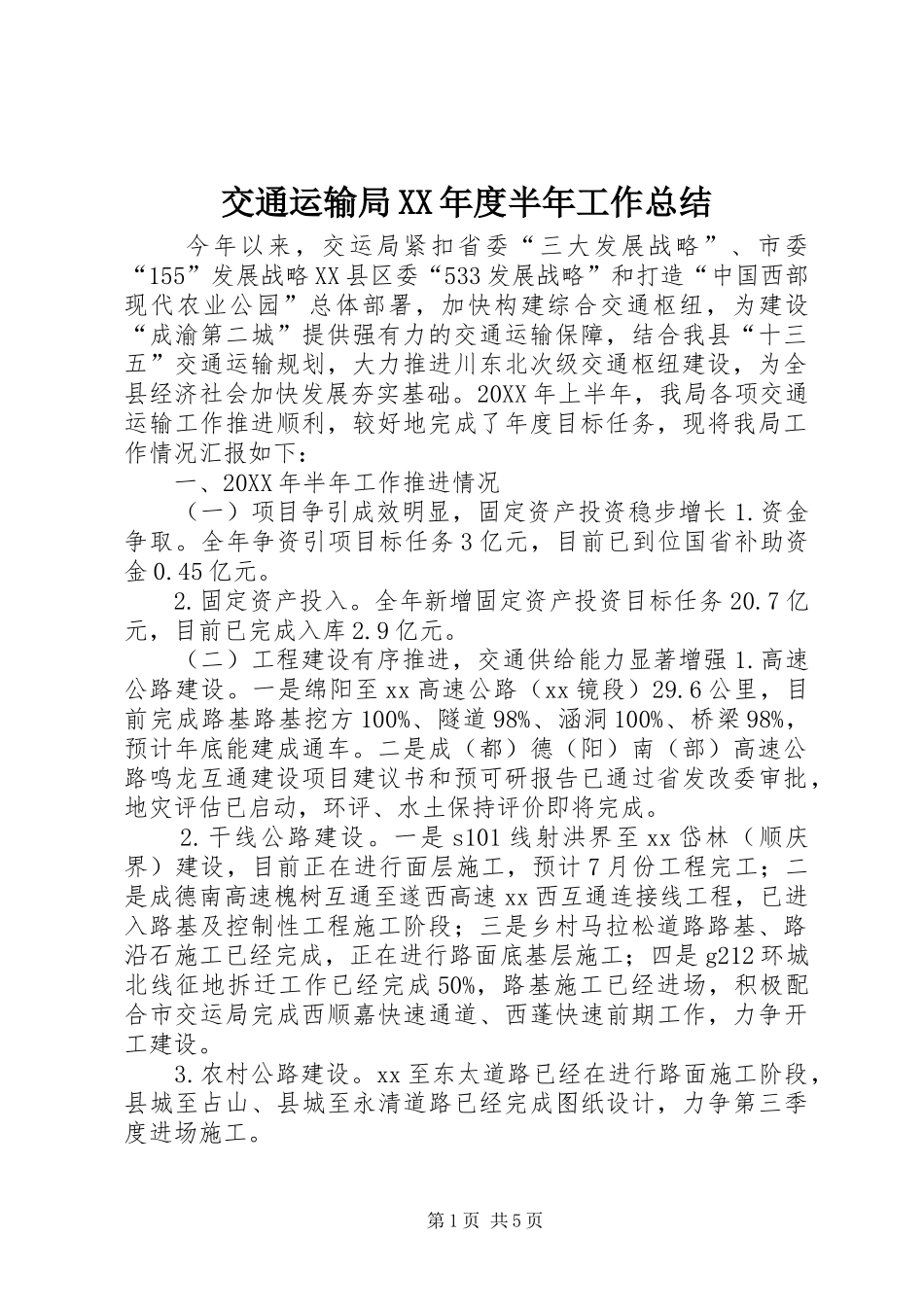

交通运输局XX年度半年工作总结今年以来,交运局紧扣省委“三大发展战略”、市委“155”发展战略XX县区委“533发展战略”和打造“中国西部现代农业公园”总体部署,加快构建综合交通枢纽,为建设“成渝第二城”提供强有力的交通运输保障,结合我县“十三五”交通运输规划,大力推进川东北次级交通枢纽建设,为全县经济社会加快发展夯实基础
20XX年上半年,我局各项交通运输工作推进顺利,较好地完成了年度目标任务,现将我局工作情况汇报如下:一、20XX年半年工作推进情况(一)项目争引成效明显,固定资产投资稳步增长1
全年争资引项目标任务3亿元,目前已到位国省补助资金0
固定资产投入
全年新增固定资产投资目标任务20
7亿元,目前已完成入库2
(二)工程建设有序推进,交通供给能力显著增强1
高速公路建设
一是绵阳至xx高速公路(xx镜段)29
6公里,目前完成路基路基挖方100%、隧道98%、涵洞100%、桥梁98%,预计年底能建成通车
二是成(都)德(阳)南(部)高速公路鸣龙互通建设项目建议书和预可研报告已通过省发改委审批,地灾评估已启动,环评、水土保持评价即将完成
干线公路建设
一是s101线射洪界至xx岱林(顺庆界)建设,目前正在进行面层施工,预计7月份工程完工;二是成德南高速槐树互通至遂西高速xx西互通连接线工程,已进入路基及控制性工程施工阶段;三是乡村马拉松道路路基、路沿石施工已经完成,正在进行路面底基层施工;四是g212环城北线征地拆迁工作已经完成50%,路基施工已经进场,积极配合市交运局完成西顺嘉快速通道、西蓬快速前期工作,力争开工建设
农村公路建设
xx至东太道路已经在进行路面施工阶段,县城至占山、县城至永清道路已经完成图纸设计,力争第三季度进场施工
第1页共5页4

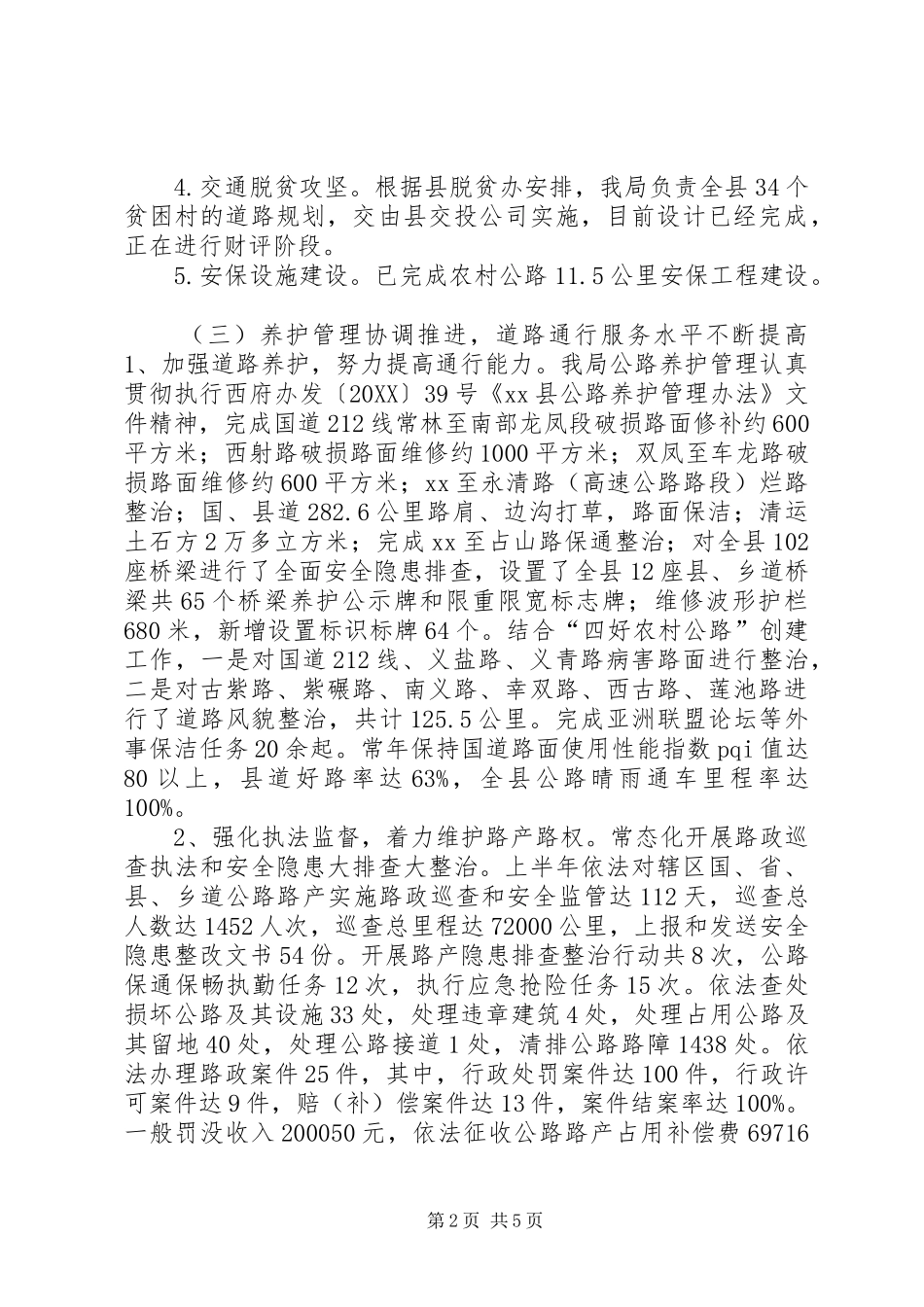

交通脱贫攻坚
根据县脱贫办安排,我局负责全县34个贫困村的道路规划,交由
