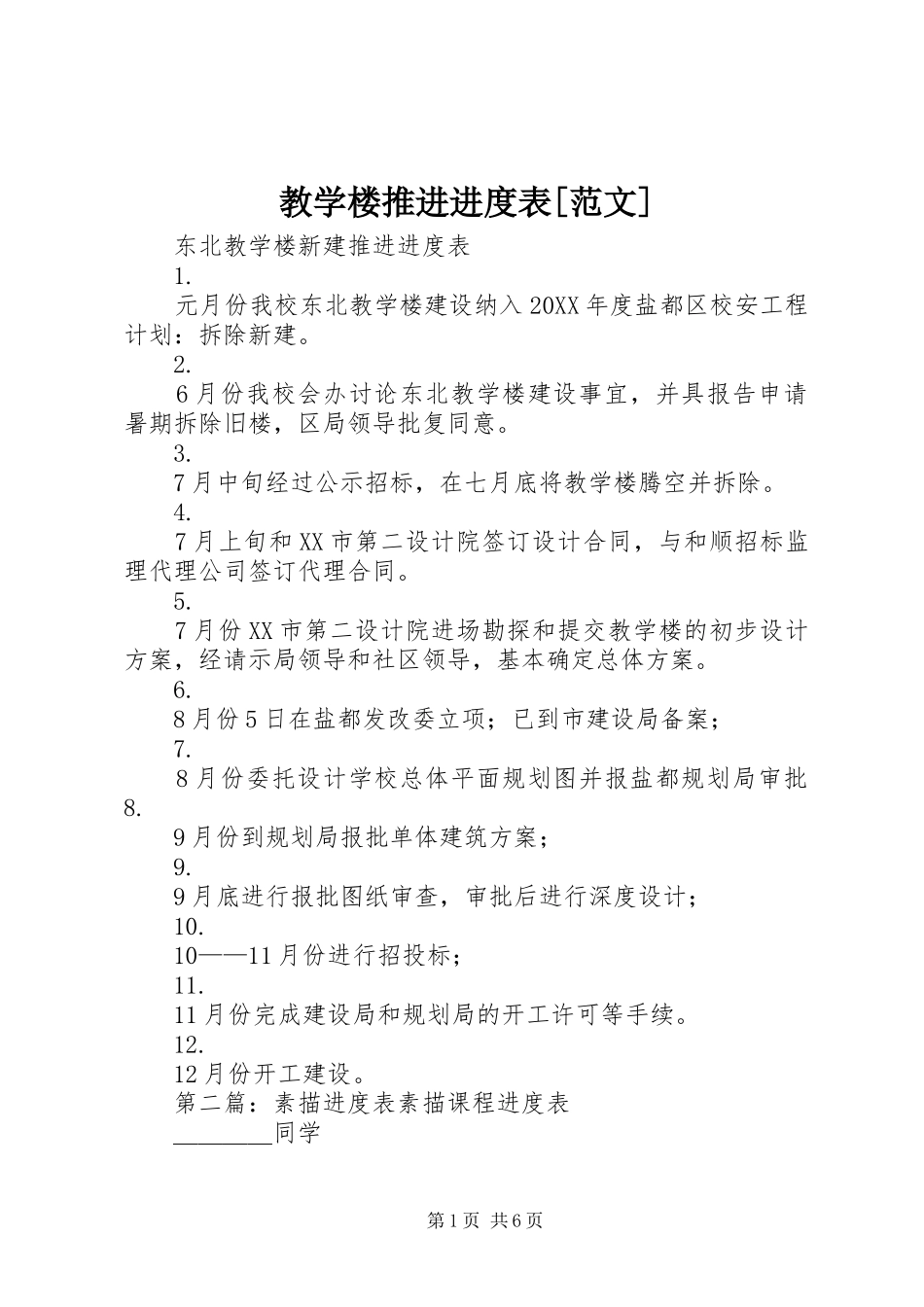

教学楼推进进度表[范文]东北教学楼新建推进进度表1.元月份我校东北教学楼建设纳入20XX年度盐都区校安工程计划:拆除新建。2.6月份我校会办讨论东北教学楼建设事宜,并具报告申请暑期拆除旧楼,区局领导批复同意。3.7月中旬经过公示招标,在七月底将教学楼腾空并拆除。4.7月上旬和XX市第二设计院签订设计合同,与和顺招标监理代理公司签订代理合同。5.7月份XX市第二设计院进场勘探和提交教学楼的初步设计方案,经请示局领导和社区领导,基本确定总体方案。6.8月份5日在盐都发改委立项;已到市建设局备案;7.8月份委托设计学校总体平面规划图并报盐都规划局审批8.9月份到规划局报批单体建筑方案;9.9月底进行报批图纸审查,审批后进行深度设计;10.10——11月份进行招投标;11.11月份完成建设局和规划局的开工许可等手续。12.12月份开工建设。第二篇:素描进度表素描课程进度表____同学第1页共6页一、素描几何单体入门(12次课)1.正立方体□2.棱锥体□3.六棱柱体□4.圆柱体□5.石膏球体□6.十二面体□7.三角多面球体□8.四棱贯穿体□9.四棱锥贯穿体□10.圆锥贯穿体□11.长方体与圆柱穿体□12.圆柱与圆柱穿体□二、素描几何体组合(12次课)1.两件几何组合(2张)□□2.三件几何组合(2张)□□3.四件几何组合(2张)□□4.五件几何组合(2张)□□5.两件几何结构(1张)□6.三件几何结构(1张)□7.四件几何结构(1张)□8.五件几何结构(1张)□三、素描静物单体(12次课)1.苹果□2.梨子□3.香蕉□4.白色瓷碗□5.酒瓶□6.瓷罐□7.瓷缸□8.白色瓷壶□9.可乐瓶□10.砂锅□11.矿泉水瓶□12.不锈钢碗□四、素描静物组合(12次课)1.临摹静物□□□□□□2.写生静物□□□□□□五、素描五官(12次课)1.眼□2.耳□3.嘴□4.鼻□5.头骨□□6.解剖头像(1)□□7.解剖头像(2)□□第三篇:教学楼教学楼现在我们看到的是教学楼的俯视效果图。展现在我们眼前的是“71”字样的logo。很明显,这是一幢属于我们七一中学的教学楼。首先,我们从教学楼外观来看,这是一幢层高八层的现代化,人性化教学楼。整幢大楼整合了初高中两个学校,解决了部分老师总,分部两头跑的问题。既提高了老师的工作效率,也为老师减轻负担。有利于全校学生互相学习,互相交流的时空。现在进入的是教学楼底的大厅。这是全校师生的活动区,第2页共6页我们将其命名为“七一校园生活屋”。在这里,有开放式的音乐广场,咖啡茶水休息区。这样的设计,让学生一进学校就有一种被艺术包围的感觉,也让人感受到七一校园的朝气与活力,代替了学校普遍的严谨,紧张感。这种环境,也能增加学生,师生之间的交流。在生活区的另一边,是小型阅览区。这样的设计,我们想解决的是师生及时性学习。这里也是师生查阅资料的场所,更是校园内的一个开放性的学习空间。我们的设计总希望让更多学生热爱我们的学校,热爱我们的校园生活。第四篇:教学楼工程名称:双哨小学教学楼及宿舍楼改造工程一、教学楼工程1.人工凿除原外墙瓷砖面积798㎡,人工搬运200m,并装车外运共计23.9m^32.1。2水泥砂浆粉刷外墙798㎡。3.外墙粉刷外墙涂料798㎡4.拆除原有钢门0927共计20樘,钢窗共计114.48㎡。5.新增铝合金推拉窗90系列厚1.4,共计114.48㎡。6.新增钢质套装门0729共计20樘。7.新增室内铜芯线明装2.5mm共计600m。8.室内楼梯间走道刮双飞粉二道并刷乳胶漆二道981㎡。9.拆除原有墙面钛合金字600×800共计60个,新制作安装钛合金字600×800共60个。10.拆除原有教室走道节能灯共计40盏共10个工日,新增led吸顶灯40盏。11.拆除外墙线管落管共计20个工作日,新增外墙雨落管共计150m,dn20pvc200m,dn25pvc150m.dn32pvc100m。二、1.人工凿除原外墙瓷砖面积1490.4㎡,人工搬运100m,并装车外运运距10km共计44.712m^32.1:2水泥砂浆粉刷外墙1490.4㎡。3.外墙刮腻子粉并粉刷外墙涂料二道共计。1490.4㎡4.拆第3页共6页除原有住宿楼门窗0927共计39樘,钢窗共计146.73㎡。5.新增0927钢质门共计39樘,90系列铝合金推拉窗厚1.4共计146.73㎡6.原有楼梯铁栏杆刷防锈漆二道共25m。7.拆除原有住宿楼节能灯70盏,墙壁线600m。8.新增住宿楼led吸顶灯701盏,并明装...
