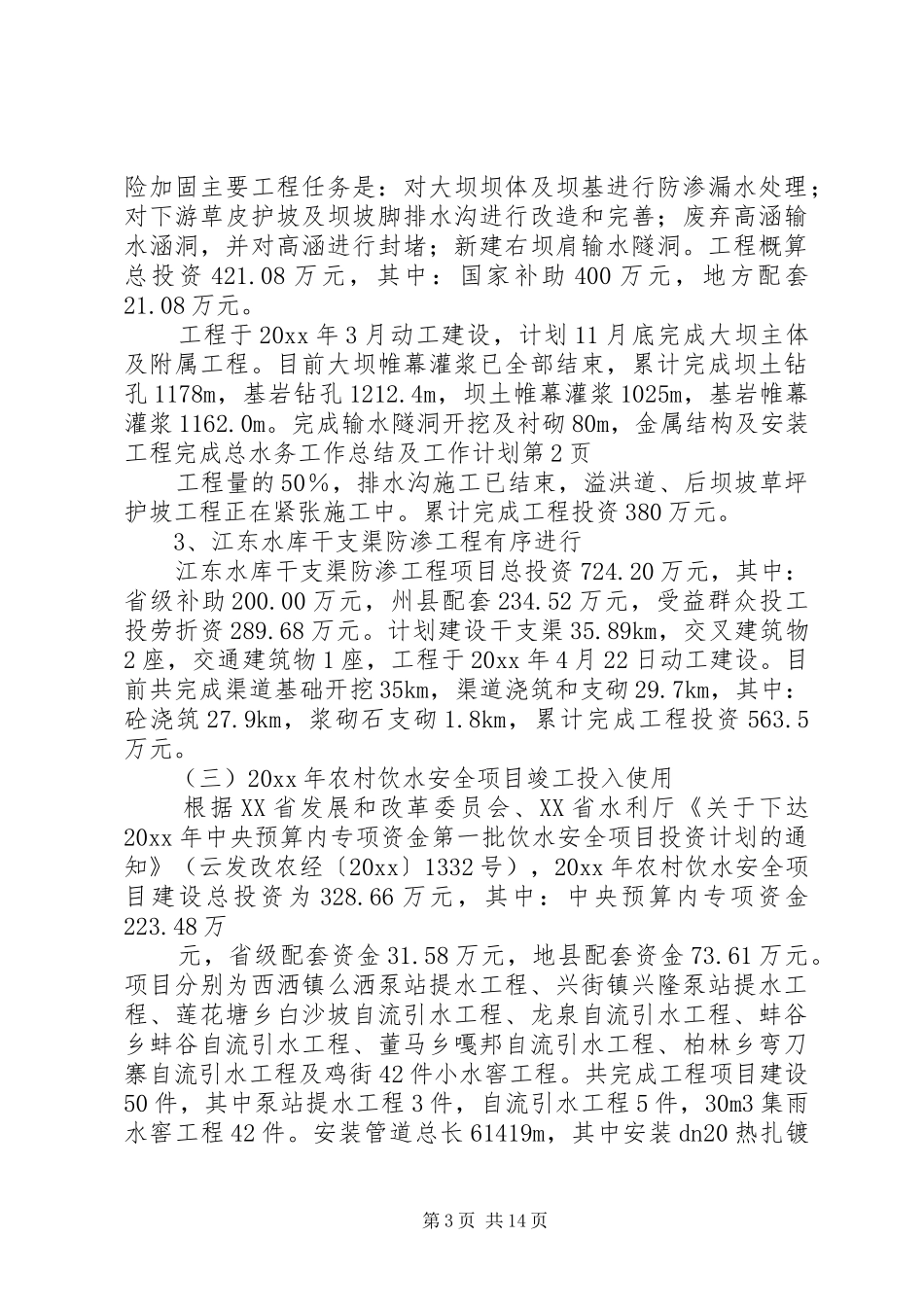

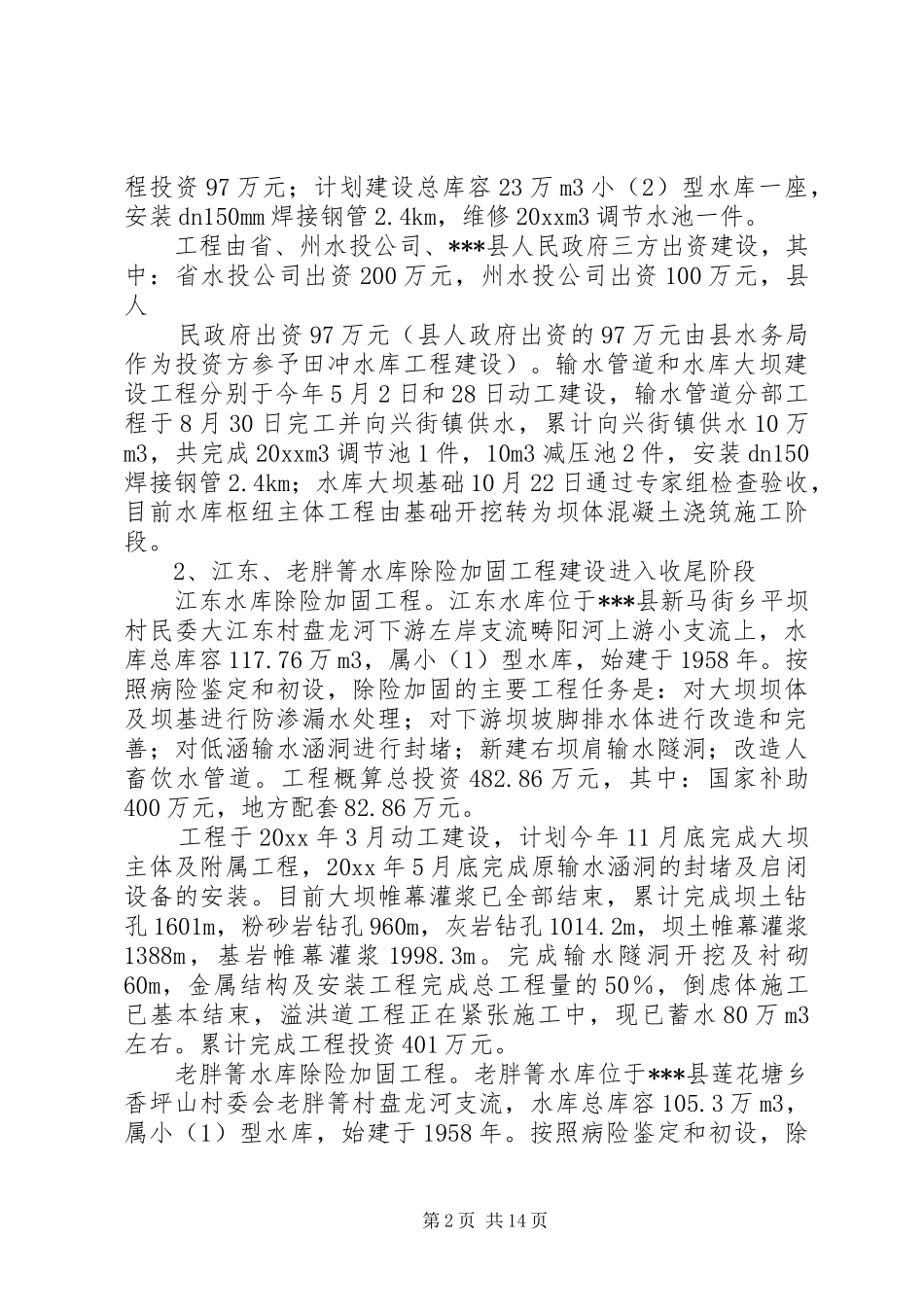

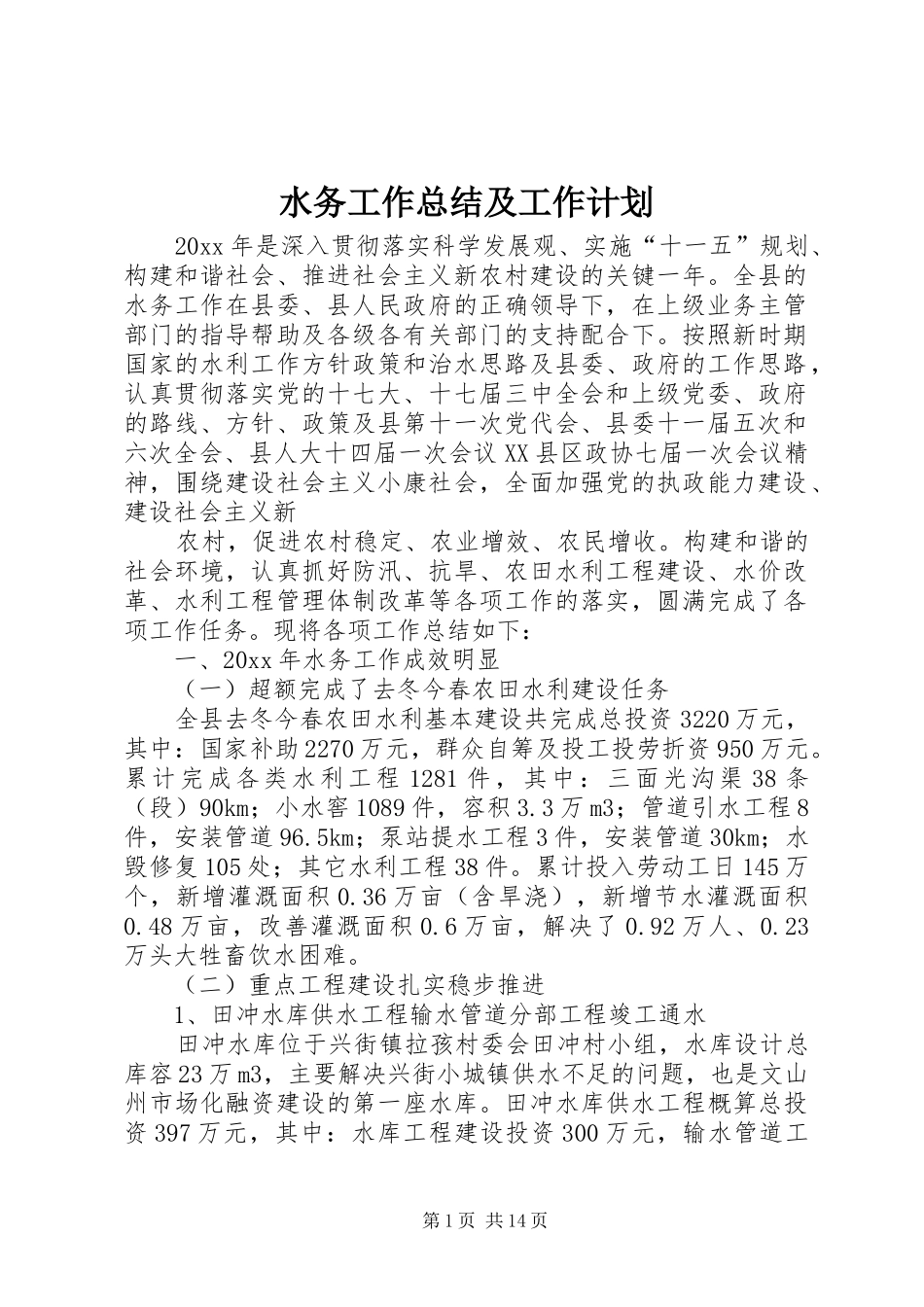

水务工作总结及工作计划 20xx 年是深入贯彻落实科学发展观、实施“十一五”规划、构建和谐社会、推进社会主义新农村建设的关键一年。全县的水务工作在县委、县人民政府的正确领导下,在上级业务主管部门的指导帮助及各级各有关部门的支持配合下。按照新时期国家的水利工作方针政策和治水思路及县委、政府的工作思路,认真贯彻落实党的十七大、十七届三中全会和上级党委、政府的路线、方针、政策及县第十一次党代会、县委十一届五次和六次全会、县人大十四届一次会议 XX 县区政协七届一次会议精神,围绕建设社会主义小康社会,全面加强党的执政能力建设、建设社会主义新 农村,促进农村稳定、农业增效、农民增收。构建和谐的社会环境,认真抓好防汛、抗旱、农田水利工程建设、水价改革、水利工程管理体制改革等各项工作的落实,圆满完成了各项工作任务。现将各项工作总结如下: 一、20xx 年水务工作成效明显 (一)超额完成了去冬今春农田水利建设任务 全县去冬今春农田水利基本建设共完成总投资 3220 万元,其中:国家补助 2270 万元,群众自筹及投工投劳折资 950 万元。累计完成各类水利工程 1281 件,其中:三面光沟渠 38 条(段)90km;小水窖 1089 件,容积 3.3 万 m3;管道引水工程 8件,安装管道 96.5km;泵站提水工程 3 件,安装管道 30km;水毁修复 105 处;其它水利工程 38 件。累计投入劳动工日 145 万个,新增灌溉面积 0.36 万亩(含旱浇),新增节水灌溉面积0.48 万亩,改善灌溉面积 0.6 万亩,解决了 0.92 万人、0.23万头大牲畜饮水困难。 (二)重点工程建设扎实稳步推进 1、田冲水库供水工程输水管道分部工程竣工通水 田冲水库位于兴街镇拉孩村委会田冲村小组,水库设计总库容 23 万 m3,主要解决兴街小城镇供水不足的问题,也是文山州市场化融资建设的第一座水库。田冲水库供水工程概算总投资 397 万元,其中:水库工程建设投资 300 万元,输水管道工第 1 页 共 14 页程投资 97 万元;计划建设总库容 23 万 m3 小(2)型水库一座,安装 dn150mm 焊接钢管 2.4km,维修 20xxm3 调节水池一件。 工程由省、州水投公司、***县人民政府三方出资建设,其中:省水投公司出资 200 万元,州水投公司出资 100 万元,县人 民政府出资 97 万元(县人政府出资的 97 万元由县水务局作为投资方参予田冲水库工程建设)。输水管道和水库大坝建设工程分别于今年 5 ...
