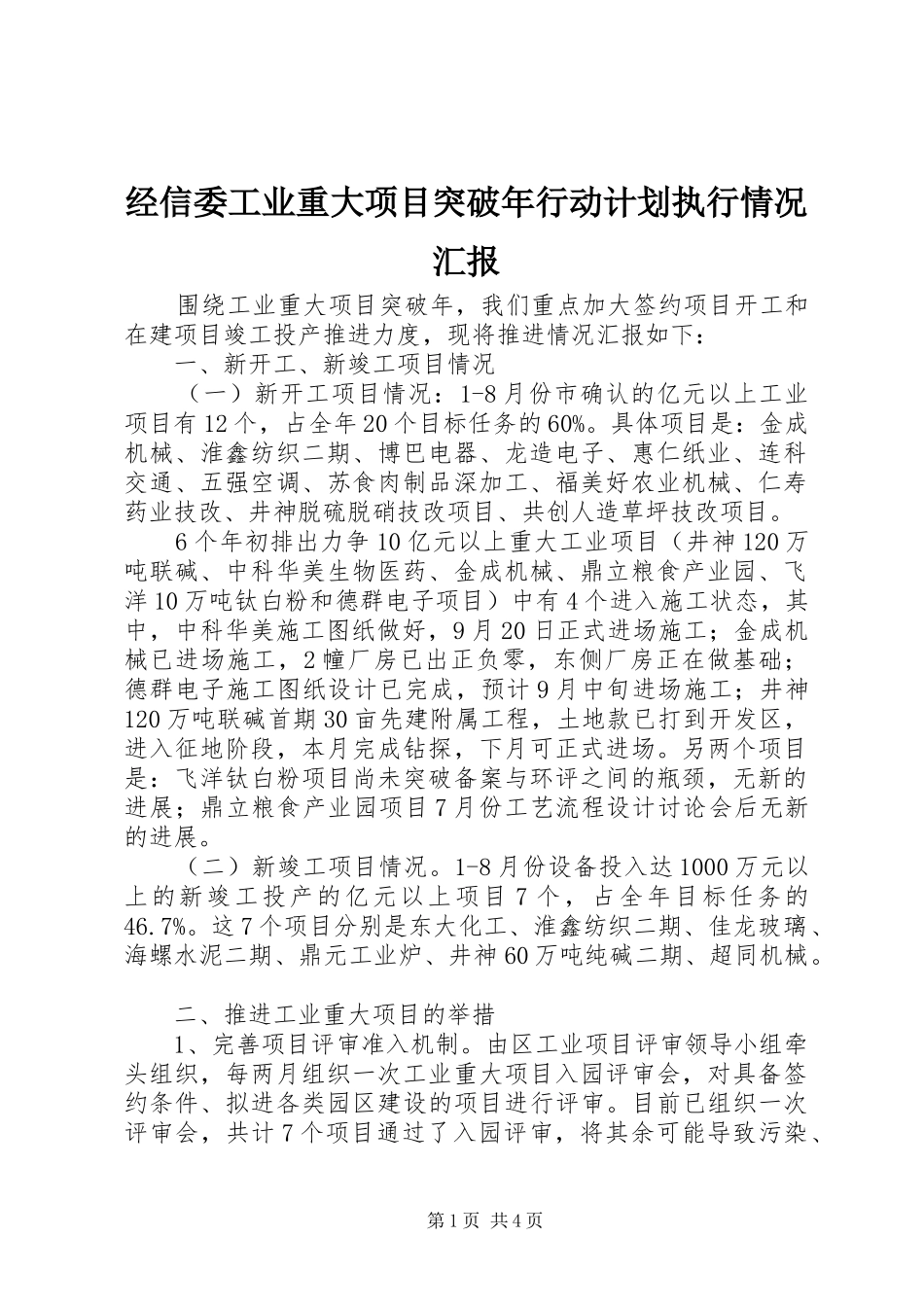

经信委工业重大项目突破年行动计划执行情况汇报 围绕工业重大项目突破年,我们重点加大签约项目开工和在建项目竣工投产推进力度,现将推进情况汇报如下: 一、新开工、新竣工项目情况 (一)新开工项目情况:1-8 月份市确认的亿元以上工业项目有 12 个,占全年 20 个目标任务的 60%。具体项目是:金成机械、淮鑫纺织二期、博巴电器、龙造电子、惠仁纸业、连科交通、五强空调、苏食肉制品深加工、福美好农业机械、仁寿药业技改、井神脱硫脱硝技改项目、共创人造草坪技改项目。 6 个年初排出力争 10 亿元以上重大工业项目(井神 120 万吨联碱、中科华美生物医药、金成机械、鼎立粮食产业园、飞洋 10 万吨钛白粉和德群电子项目)中有 4 个进入施工状态,其中,中科华美施工图纸做好,9 月 20 日正式进场施工;金成机械已进场施工,2 幢厂房已出正负零,东侧厂房正在做基础;德群电子施工图纸设计已完成,预计 9 月中旬进场施工;井神120 万吨联碱首期 30 亩先建附属工程,土地款已打到开发区,进入征地阶段,本月完成钻探,下月可正式进场。另两个项目是:飞洋钛白粉项目尚未突破备案与环评之间的瓶颈,无新的进展;鼎立粮食产业园项目 7 月份工艺流程设计讨论会后无新的进展。 (二)新竣工项目情况。1-8 月份设备投入达 1000 万元以上的新竣工投产的亿元以上项目 7 个,占全年目标任务的46.7%。这 7 个项目分别是东大化工、淮鑫纺织二期、佳龙玻璃、海螺水泥二期、鼎元工业炉、井神 60 万吨纯碱二期、超同机械。 二、推进工业重大项目的举措 1、完善项目评审准入机制。由区工业项目评审领导小组牵头组织,每两月组织一次工业重大项目入园评审会,对具备签约条件、拟进各类园区建设的项目进行评审。目前已组织一次评审会,共计 7 个项目通过了入园评审,将其余可能导致污染、第 1 页 共 4 页安全隐患的项目给予退回处理。 2、明确项目建设目标。凡是亿元以上竣工投产项目,设备投入必须在 2000 万元以上,属于部分竣工投产的,其设备投资必须在 1000 万元以上(以设备发票为准)。同时,还必须形成一定的开票销售,达不到要求的不作为重大项目竣工投产认定。 3、严格项目建设计划要求。对于固定资产投资在 1-2 亿元项目建设周期不超过 18 个月,2-3 亿元项目不超过 24 个月,3-5 亿元项目不超过 30 个月,5 亿元以上项目原则上不超过 36 个月。每个项目须按建设周期要求,倒排...
