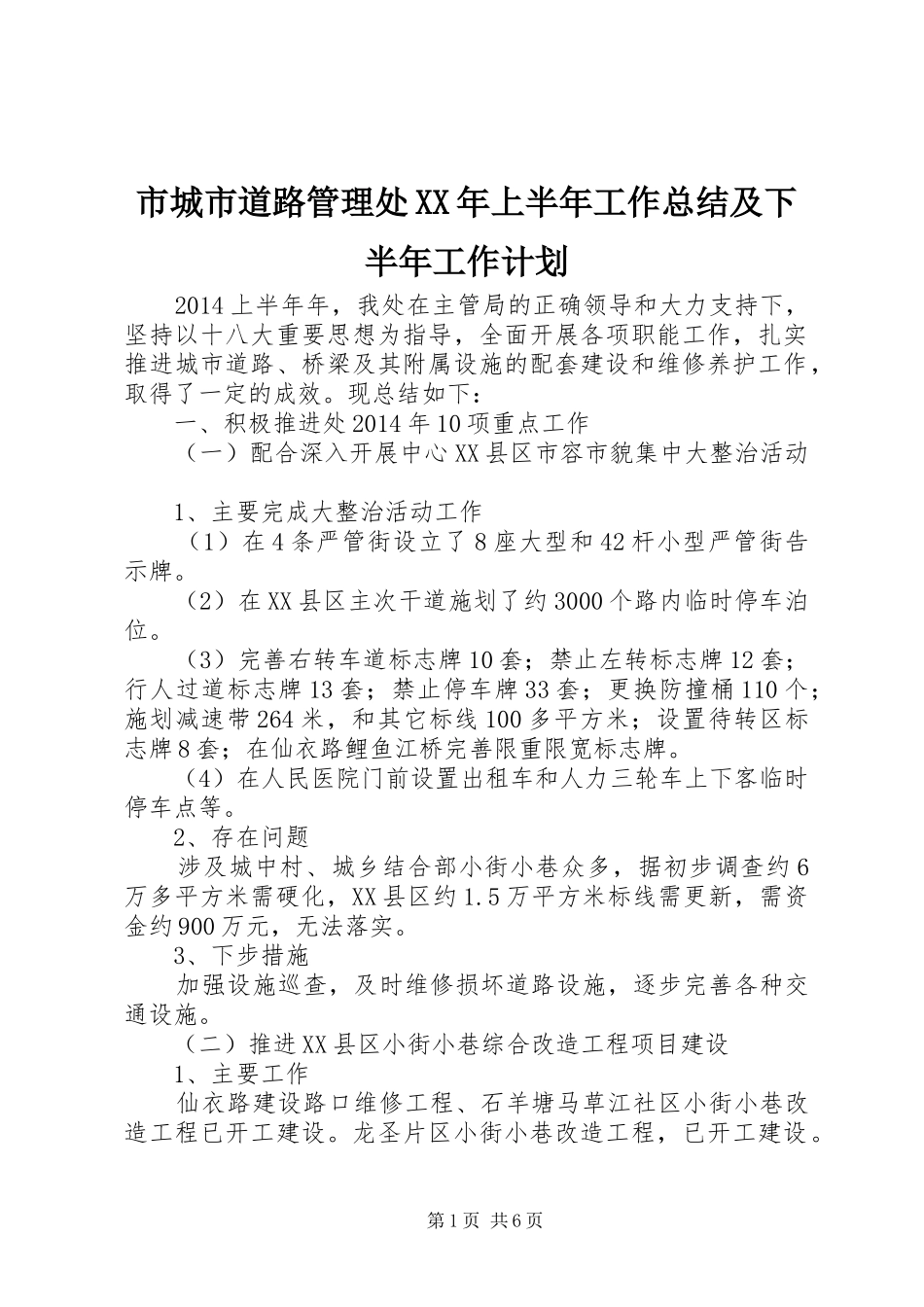

市城市道路管理处 XX 年上半年工作总结及下半年工作计划 2014 上半年年,我处在主管局的正确领导和大力支持下,坚持以十八大重要思想为指导,全面开展各项职能工作,扎实推进城市道路、桥梁及其附属设施的配套建设和维修养护工作,取得了一定的成效。现总结如下: 一、积极推进处 2014 年 10 项重点工作 (一)配合深入开展中心 XX 县区市容市貌集中大整治活动 1、主要完成大整治活动工作 (1)在 4 条严管街设立了 8 座大型和 42 杆小型严管街告示牌。 (2)在 XX 县区主次干道施划了约 3000 个路内临时停车泊位。 (3)完善右转车道标志牌 10 套;禁止左转标志牌 12 套;行人过道标志牌 13 套;禁止停车牌 33 套;更换防撞桶 110 个;施划减速带 264 米,和其它标线 100 多平方米;设置待转区标志牌 8 套;在仙衣路鲤鱼江桥完善限重限宽标志牌。 (4)在人民医院门前设置出租车和人力三轮车上下客临时停车点等。 2、存在问题 涉及城中村、城乡结合部小街小巷众多,据初步调查约 6万多平方米需硬化,XX 县区约 1.5 万平方米标线需更新,需资金约 900 万元,无法落实。 3、下步措施 加强设施巡查,及时维修损坏道路设施,逐步完善各种交通设施。 (二)推进 XX 县区小街小巷综合改造工程项目建设 1、主要工作 仙衣路建设路口维修工程、石羊塘马草江社区小街小巷改造工程已开工建设。龙圣片区小街小巷改造工程,已开工建设。第 1 页 共 6 页其他工程正在报住建委审查初步设计。 2、存在问题 (1)XX 县区汽车客运站门前街道和中华路改造工程由于按覃塘建设局规划设计条件作出的设计概算超出原估算,无法进行立项,现 XX 县区政府要求申请调增投资规模,所以还需申请市政府批准在总投资规模不变的情况下,对各个工程的概算进行调整,以满足各工程的实际投资需要。 (2)有关部门对方案审查等工作所需时间较长。 3、下步措施 (1)按建设程序要求,加强协调各部门,尽快推进各环节的审批工作。 (2)行文市政府申请根据初步设计概算,对各项工程投资进行重新调整,以满足各工程的实际投资需要。 (三)安吉街、南苑街、北苑街景观配套工程项目建设工作 1、主要完成工作 (1)完成地形测绘、立项、设计方案审批等手续。 (2)完成施工图审查。 (3)完成工程预算编制初稿。 2、存在问题 建设资金没有落实,无法往下开展工作。 3、下步措施 待资金落实后,立即开展各...
