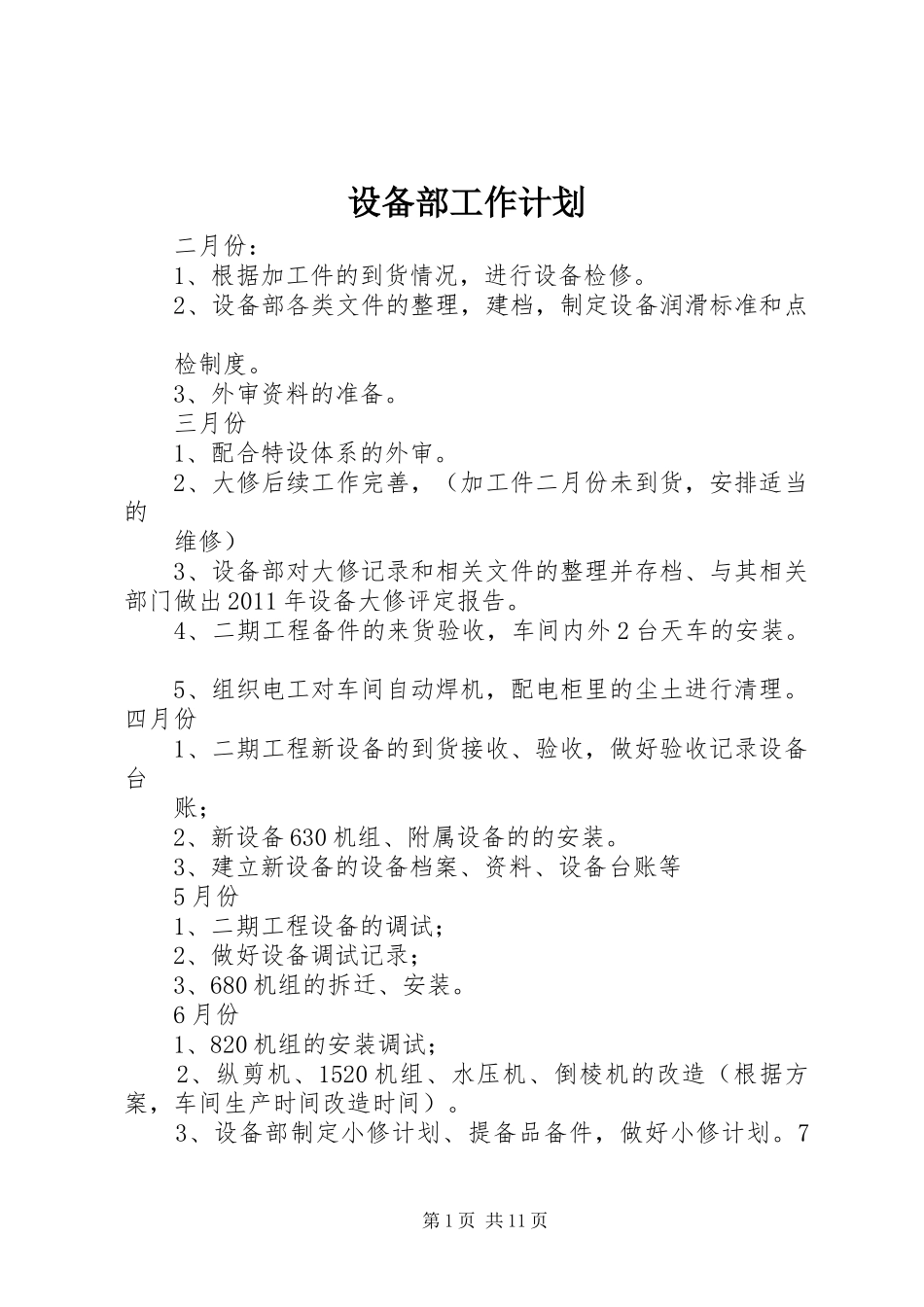

设备部工作计划 二月份: 1、根据加工件的到货情况,进行设备检修
2、设备部各类文件的整理,建档,制定设备润滑标准和点 检制度
3、外审资料的准备
三月份 1、配合特设体系的外审
2、大修后续工作完善,(加工件二月份未到货,安排适当的 维修) 3、设备部对大修记录和相关文件的整理并存档、与其相关部门做出 2011 年设备大修评定报告
4、二期工程备件的来货验收,车间内外 2 台天车的安装
5、组织电工对车间自动焊机,配电柜里的尘土进行清理
四月份 1、二期工程新设备的到货接收、验收,做好验收记录设备台 账; 2、新设备 630 机组、附属设备的的安装
3、建立新设备的设备档案、资料、设备台账等 5 月份 1、二期工程设备的调试; 2、做好设备调试记录; 3、680 机组的拆迁、安装
6 月份 1、820 机组的安装调试; 2、纵剪机、1520 机组、水压机、倒棱机的改造(根据方案,车间生产时间改造时间)
3、设备部制定小修计划、提备品备件,做好小修计划

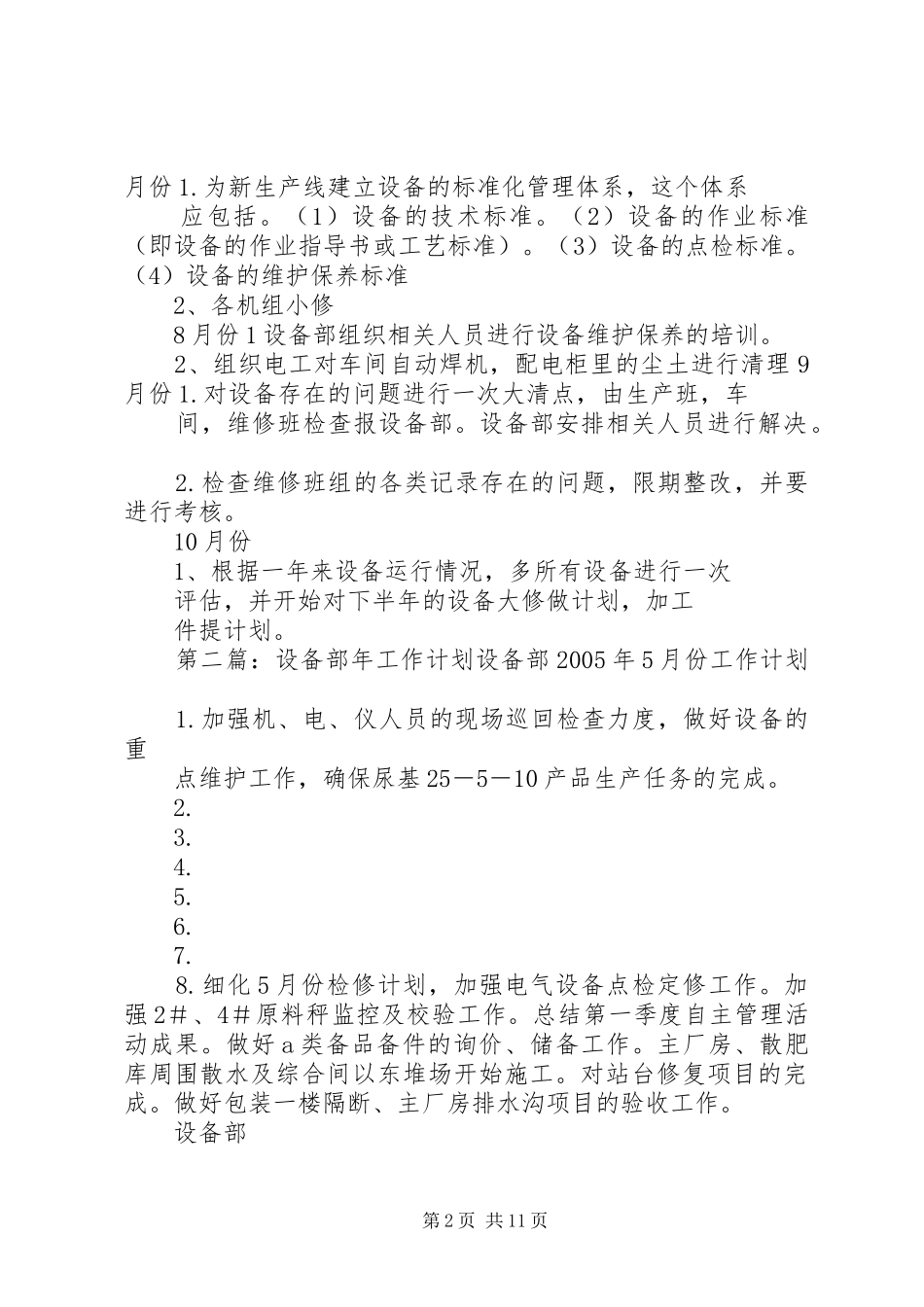

7第 1 页 共 11 页月份 1
为新生产线建立设备的标准化管理体系,这个体系 应包括
(1)设备的技术标准
(2)设备的作业标准(即设备的作业指导书或工艺标准)
(3)设备的点检标准
(4)设备的维护保养标准 2、各机组小修 8 月份 1 设备部组织相关人员进行设备维护保养的培训
2、组织电工对车间自动焊机,配电柜里的尘土进行清理 9月份 1
对设备存在的问题进行一次大清点,由生产班,车 间,维修班检查报设备部
设备部安排相关人员进行解决
检查维修班组的各类记录存在的问题,限期整改,并要进行考核
10 月份 1、根据一年来设备运行情况,多所有设备进行一次 评估,并开始对下半年的设备大修做计划,加工 件提计划
