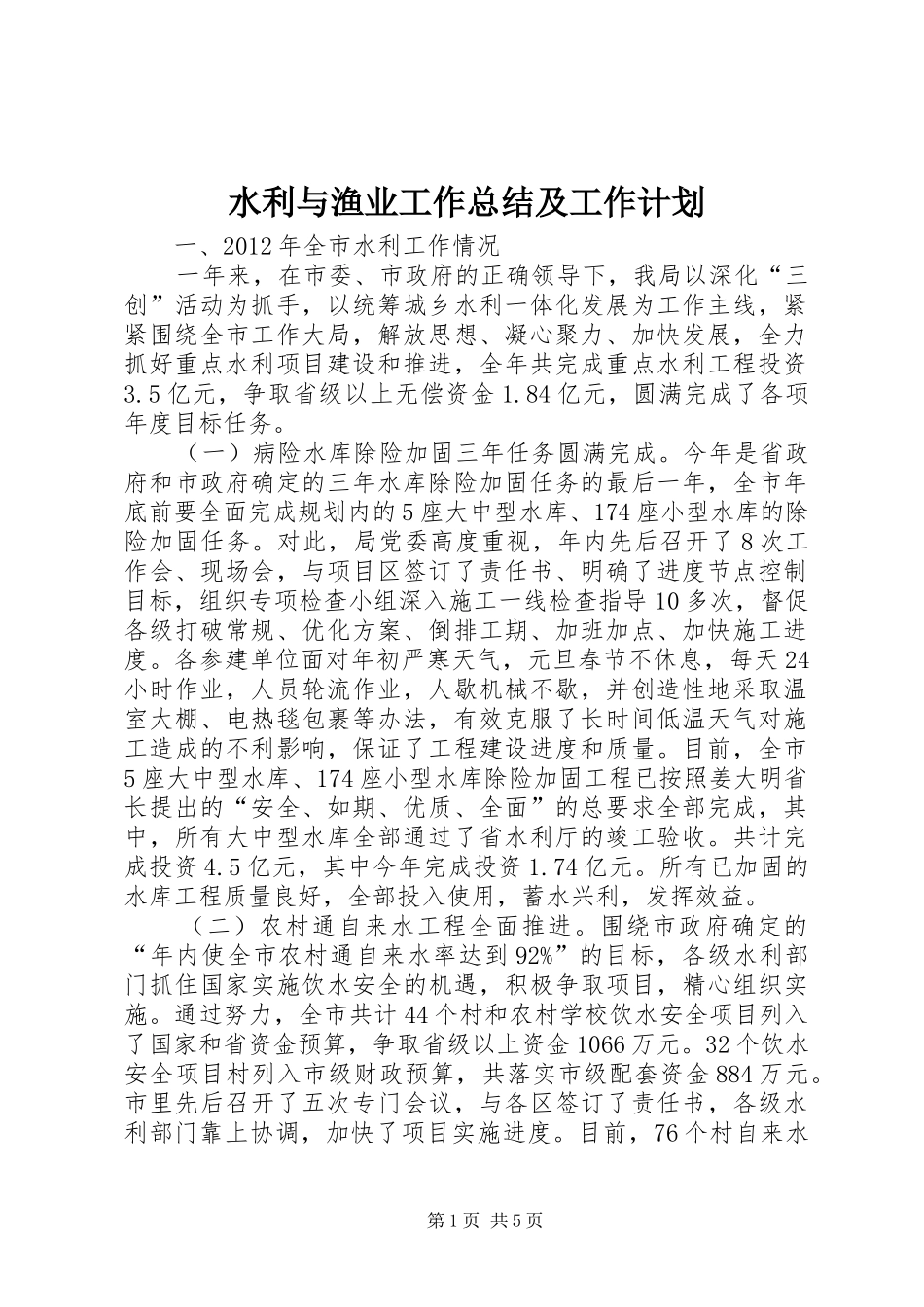

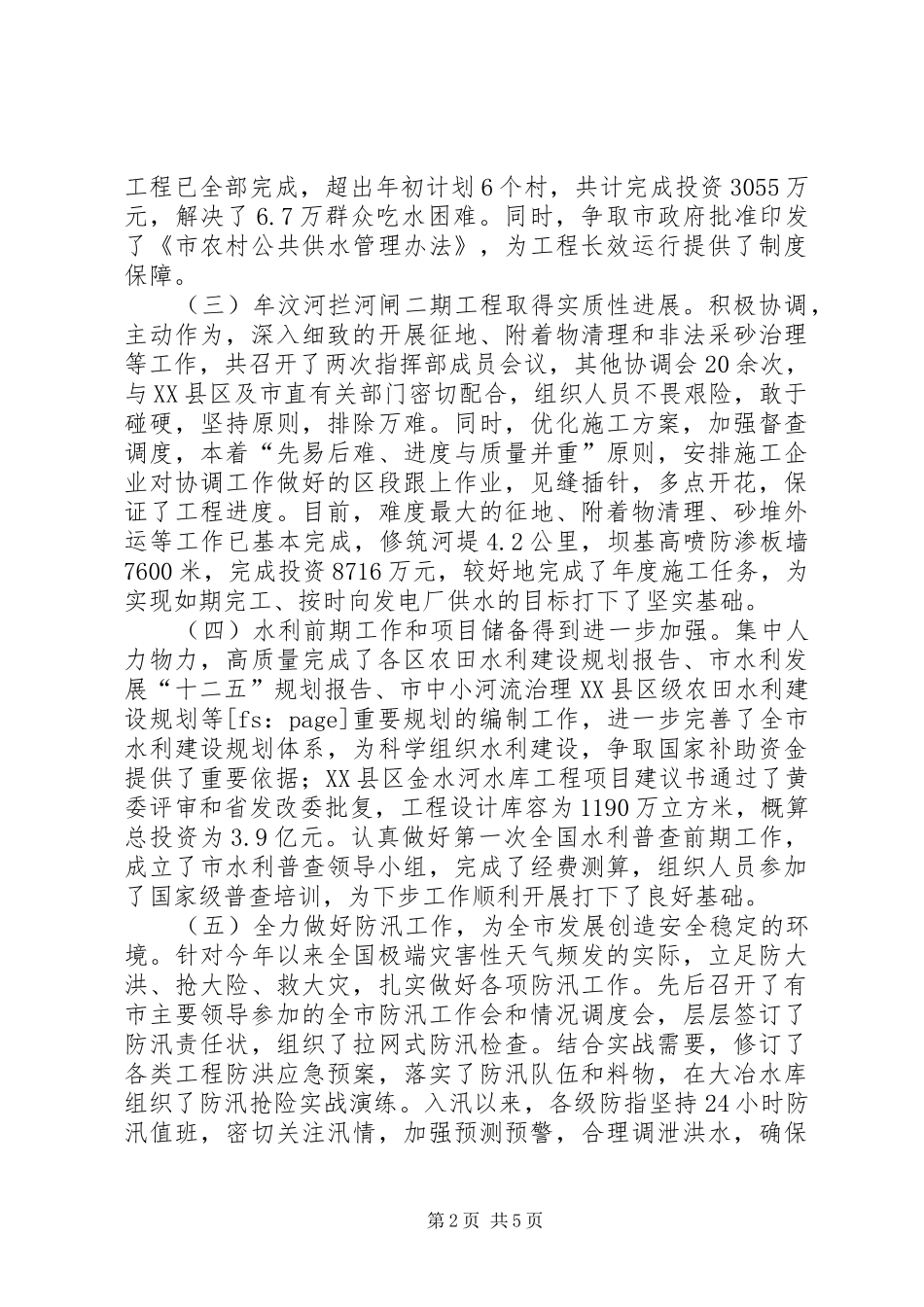

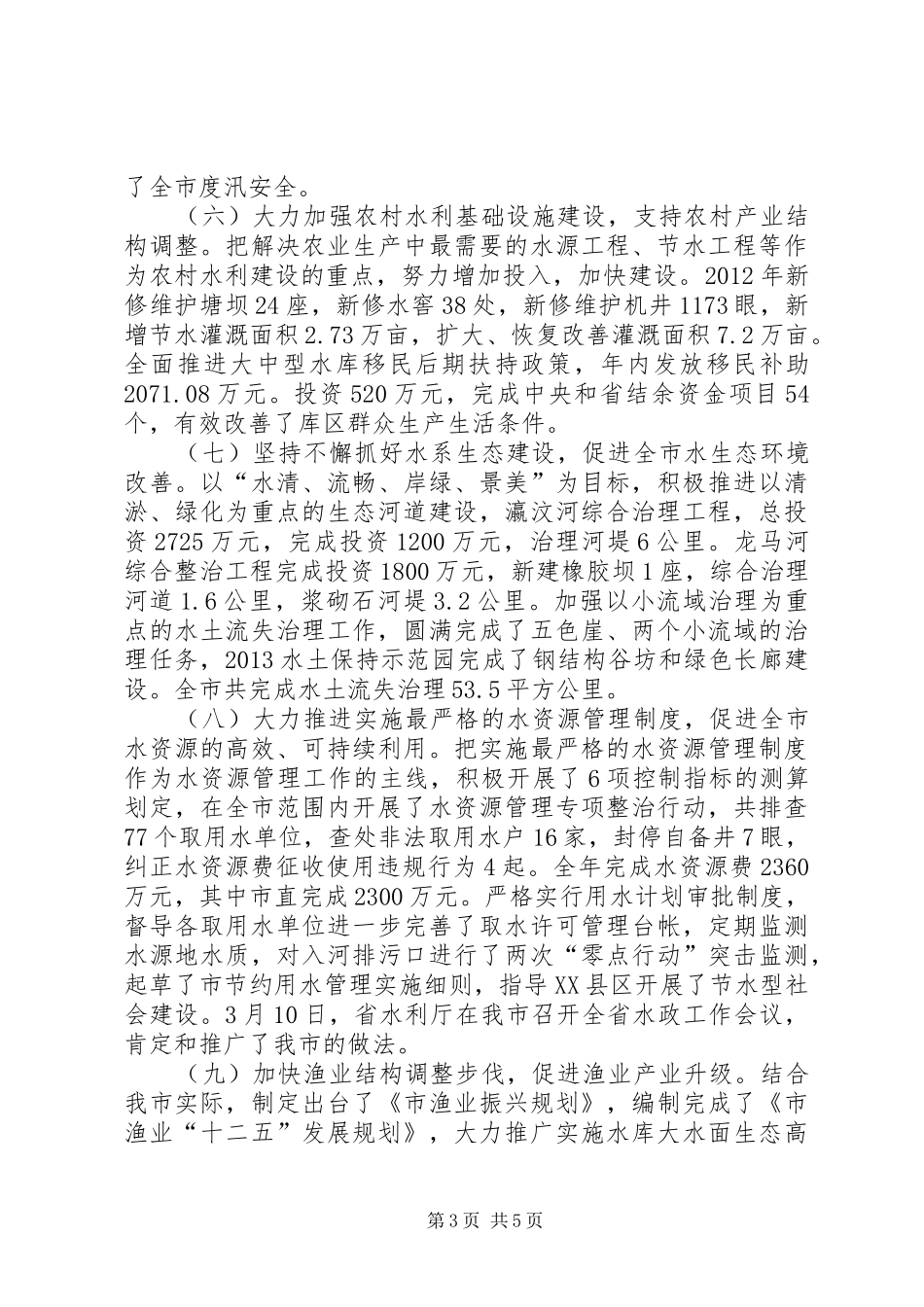

水利与渔业工作总结及工作计划 一、2012 年全市水利工作情况 一年来,在市委、市政府的正确领导下,我局以深化“三创”活动为抓手,以统筹城乡水利一体化发展为工作主线,紧紧围绕全市工作大局,解放思想、凝心聚力、加快发展,全力抓好重点水利项目建设和推进,全年共完成重点水利工程投资3.5 亿元,争取省级以上无偿资金 1.84 亿元,圆满完成了各项年度目标任务。 (一)病险水库除险加固三年任务圆满完成。今年是省政府和市政府确定的三年水库除险加固任务的最后一年,全市年底前要全面完成规划内的 5 座大中型水库、174 座小型水库的除险加固任务。对此,局党委高度重视,年内先后召开了 8 次工作会、现场会,与项目区签订了责任书、明确了进度节点控制目标,组织专项检查小组深入施工一线检查指导 10 多次,督促各级打破常规、优化方案、倒排工期、加班加点、加快施工进度。各参建单位面对年初严寒天气,元旦春节不休息,每天 24小时作业,人员轮流作业,人歇机械不歇,并创造性地采取温室大棚、电热毯包裹等办法,有效克服了长时间低温天气对施工造成的不利影响,保证了工程建设进度和质量。目前,全市5 座大中型水库、174 座小型水库除险加固工程已按照姜大明省长提出的“安全、如期、优质、全面”的总要求全部完成,其中,所有大中型水库全部通过了省水利厅的竣工验收。共计完成投资 4.5 亿元,其中今年完成投资 1.74 亿元。所有已加固的水库工程质量良好,全部投入使用,蓄水兴利,发挥效益。 (二)农村通自来水工程全面推进。围绕市政府确定的“年内使全市农村通自来水率达到 92%”的目标,各级水利部门抓住国家实施饮水安全的机遇,积极争取项目,精心组织实施。通过努力,全市共计 44 个村和农村学校饮水安全项目列入了国家和省资金预算,争取省级以上资金 1066 万元。32 个饮水安全项目村列入市级财政预算,共落实市级配套资金 884 万元。市里先后召开了五次专门会议,与各区签订了责任书,各级水利部门靠上协调,加快了项目实施进度。目前,76 个村自来水第 1 页 共 5 页工程已全部完成,超出年初计划 6 个村,共计完成投资 3055 万元,解决了 6.7 万群众吃水困难。同时,争取市政府批准印发了《市农村公共供水管理办法》,为工程长效运行提供了制度保障。 (三)牟汶河拦河闸二期工程取得实质性进展。积极协调,主动作为,深入细致的开展征地、附着物清理和非法采砂治理等工作,共召开...
