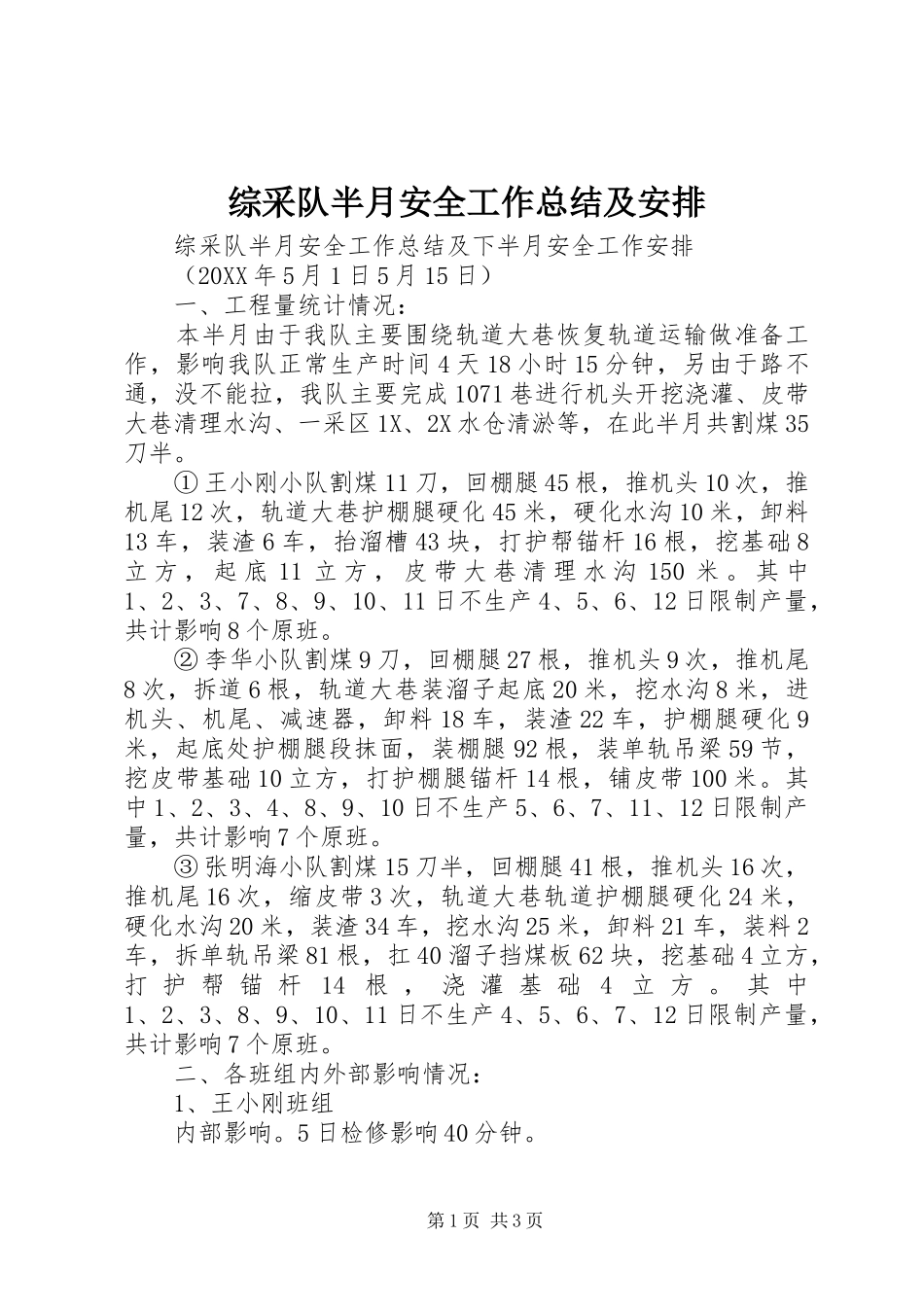

综采队半月安全工作总结及安排 综采队半月安全工作总结及下半月安全工作安排 (20XX 年 5 月 1 日 5 月 15 日) 一、工程量统计情况: 本半月由于我队主要围绕轨道大巷恢复轨道运输做准备工作,影响我队正常生产时间 4 天 18 小时 15 分钟,另由于路不通,没不能拉,我队主要完成 1071 巷进行机头开挖浇灌、皮带大巷清理水沟、一采区 1X、2X 水仓清淤等,在此半月共割煤 35刀半
① 王小刚小队割煤 11 刀,回棚腿 45 根,推机头 10 次,推机尾 12 次,轨道大巷护棚腿硬化 45 米,硬化水沟 10 米,卸料13 车,装渣 6 车,抬溜槽 43 块,打护帮锚杆 16 根,挖基础 8立 方 , 起 底 11 立 方 , 皮 带 大 巷 清 理 水 沟 150 米
其 中1、2、3、7、8、9、10、11 日不生产 4、5、6、12 日限制产量,共计影响 8 个原班
② 李华小队割煤 9 刀,回棚腿 27 根,推机头 9 次,推机尾8 次,拆道 6 根,轨道大巷装溜子起底 20 米,挖水沟 8 米,进机头、机尾、减速器,卸料 18 车,装渣 22 车,护棚腿硬化 9米,起底处护棚腿段抹面,装棚腿 92 根,装单轨吊梁 59 节,挖皮带基础 10 立方,打护棚腿锚杆 14 根,铺皮带 100 米
其中 1、2、3、4、8、9、10 日不生产 5、6、7、11、12 日限制产量,共计影响 7 个原班
③ 张明海小队割煤 15 刀半,回棚腿 41 根,推机头 16 次,推机尾 16 次,缩皮带 3 次,轨道大巷轨道护棚腿硬化 24 米,硬化水沟 20 米,装渣 34 车,挖水沟 25 米,卸料 21 车,装料 2车,拆单轨吊梁 81 根,扛 40 溜子挡煤板 62 块,挖基础 4 立方,打 护 帮 锚 杆 14 根 , 浇 灌 基 础 4 立 方
