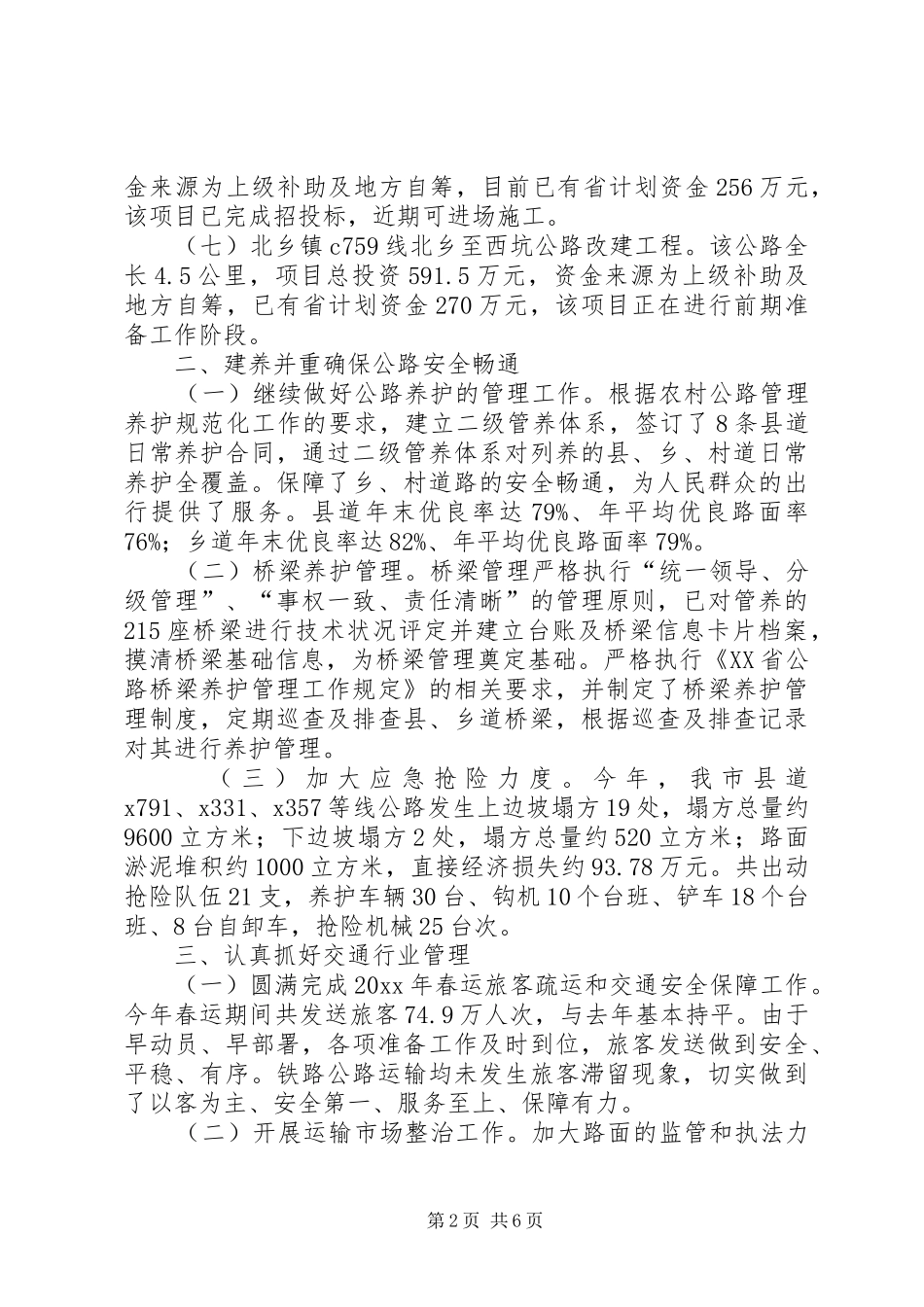

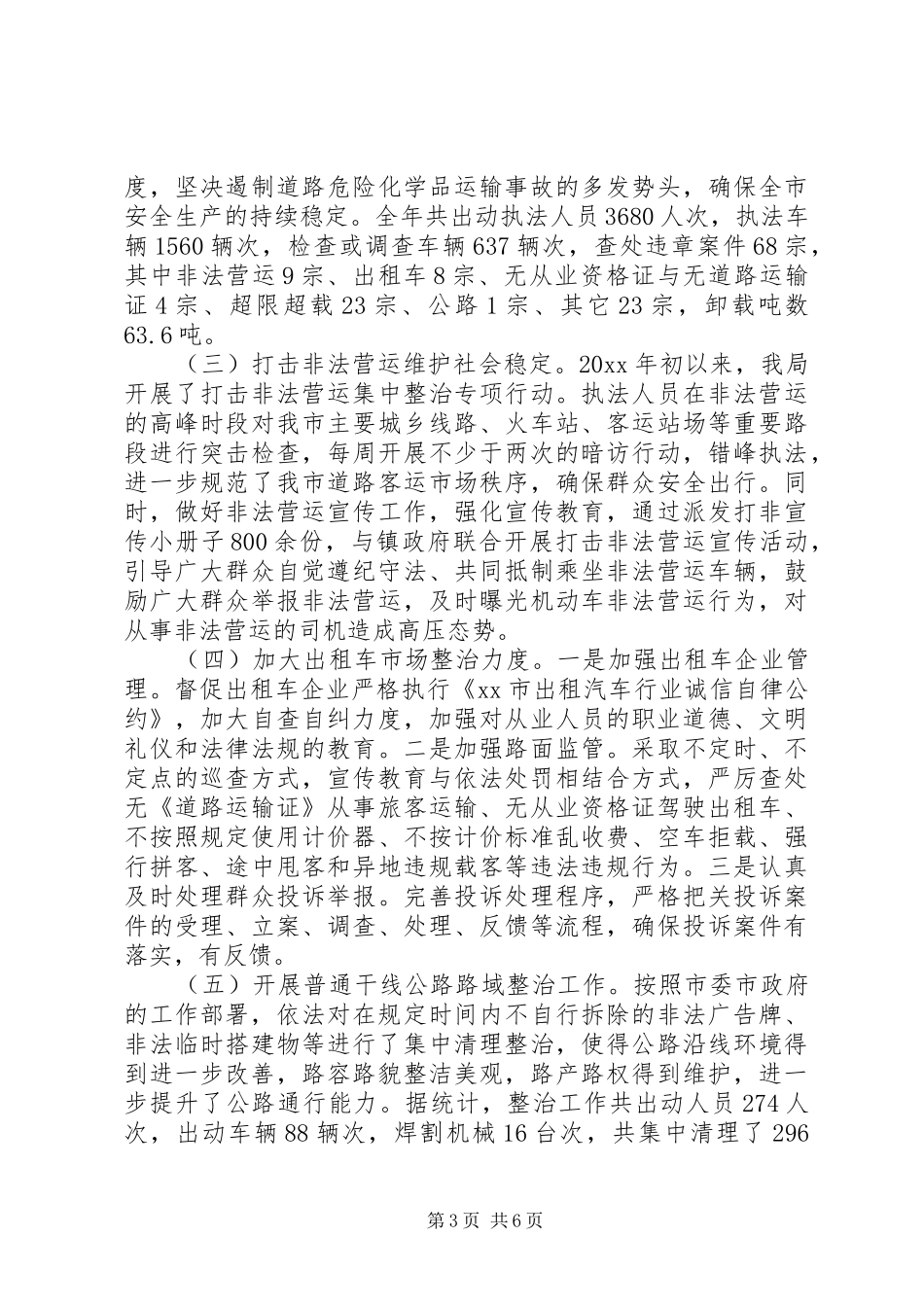

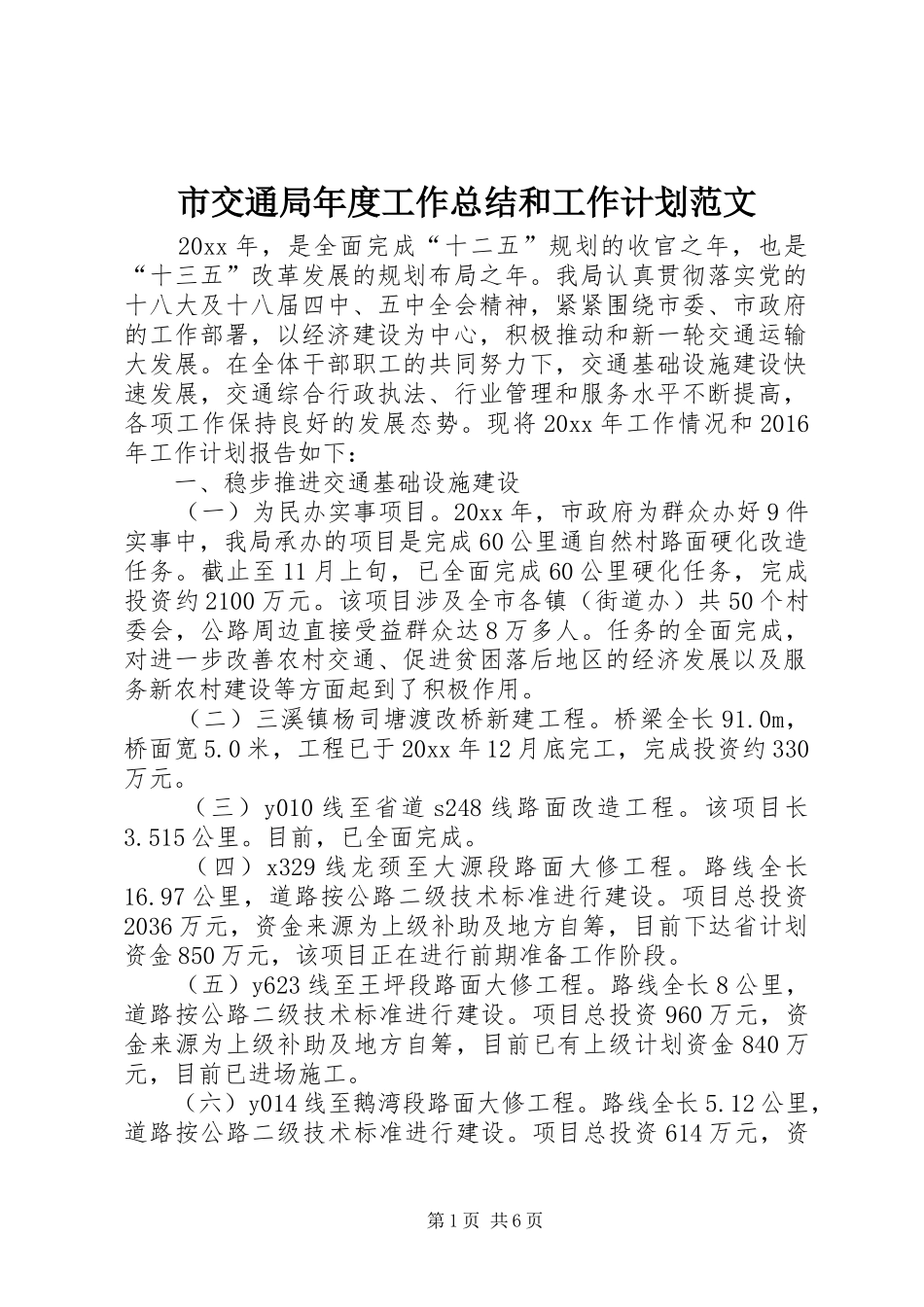

市交通局年度工作总结和工作计划范文 20xx 年,是全面完成“十二五”规划的收官之年,也是“十三五”改革发展的规划布局之年。我局认真贯彻落实党的十八大及十八届四中、五中全会精神,紧紧围绕市委、市政府的工作部署,以经济建设为中心,积极推动和新一轮交通运输大发展。在全体干部职工的共同努力下,交通基础设施建设快速发展,交通综合行政执法、行业管理和服务水平不断提高,各项工作保持良好的发展态势。现将 20xx 年工作情况和 2016年工作计划报告如下: 一、稳步推进交通基础设施建设 (一)为民办实事项目。20xx 年,市政府为群众办好 9 件实事中,我局承办的项目是完成 60 公里通自然村路面硬化改造任务。截止至 11 月上旬,已全面完成 60 公里硬化任务,完成投资约 2100 万元。该项目涉及全市各镇(街道办)共 50 个村委会,公路周边直接受益群众达 8 万多人。任务的全面完成,对进一步改善农村交通、促进贫困落后地区的经济发展以及服务新农村建设等方面起到了积极作用。 (二)三溪镇杨司塘渡改桥新建工程。桥梁全长 91.0m,桥面宽 5.0 米,工程已于 20xx 年 12 月底完工,完成投资约 330万元。 (三)y010 线至省道 s248 线路面改造工程。该项目长3.515 公里。目前,已全面完成。 (四)x329 线龙颈至大源段路面大修工程。路线全长16.97 公里,道路按公路二级技术标准进行建设。项目总投资2036 万元,资金来源为上级补助及地方自筹,目前下达省计划资金 850 万元,该项目正在进行前期准备工作阶段。 (五)y623 线至王坪段路面大修工程。路线全长 8 公里,道路按公路二级技术标准进行建设。项目总投资 960 万元,资金来源为上级补助及地方自筹,目前已有上级计划资金 840 万元,目前已进场施工。 (六)y014 线至鹅湾段路面大修工程。路线全长 5.12 公里,道路按公路二级技术标准进行建设。项目总投资 614 万元,资第 1 页 共 6 页金来源为上级补助及地方自筹,目前已有省计划资金 256 万元,该项目已完成招投标,近期可进场施工。 (七)北乡镇 c759 线北乡至西坑公路改建工程。该公路全长 4.5 公里,项目总投资 591.5 万元,资金来源为上级补助及地方自筹,已有省计划资金 270 万元,该项目正在进行前期准备工作阶段。 二、建养并重确保公路安全畅通 (一)继续做好公路养护的管理工作。根据农村公路管理养护规范化工作的要求,建立二级管养体系,签...
