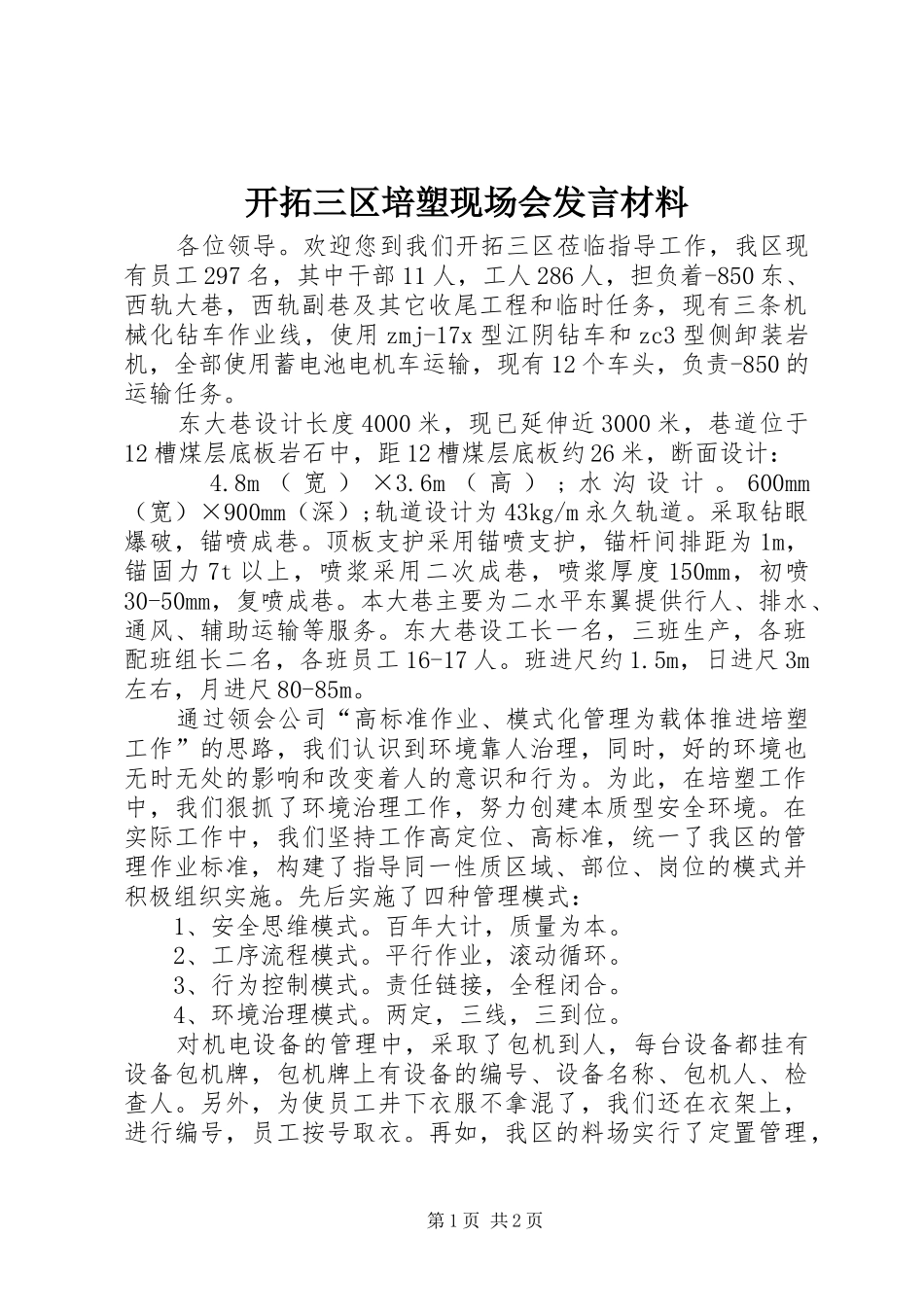

开拓三区培塑现场会发言材料 各位领导。欢迎您到我们开拓三区莅临指导工作,我区现有员工 297 名,其中干部 11 人,工人 286 人,担负着-850 东、西轨大巷,西轨副巷及其它收尾工程和临时任务,现有三条机械化钻车作业线,使用 zmj-17x 型江阴钻车和 zc3 型侧卸装岩机,全部使用蓄电池电机车运输,现有 12 个车头,负责-850 的运输任务。 东大巷设计长度 4000 米,现已延伸近 3000 米,巷道位于12 槽煤层底板岩石中,距 12 槽煤层底板约 26 米,断面设计: 4.8m ( 宽 ) ×3.6m ( 高 ) ; 水 沟 设 计 。 600mm(宽)×900mm(深);轨道设计为 43kg/m 永久轨道。采取钻眼爆破,锚喷成巷。顶板支护采用锚喷支护,锚杆间排距为 1m,锚固力 7t 以上,喷浆采用二次成巷,喷浆厚度 150mm,初喷30-50mm,复喷成巷。本大巷主要为二水平东翼提供行人、排水、通风、辅助运输等服务。东大巷设工长一名,三班生产,各班配班组长二名,各班员工 16-17 人。班进尺约 1.5m,日进尺 3m左右,月进尺 80-85m。 通过领会公司“高标准作业、模式化管理为载体推进培塑工作”的思路,我们认识到环境靠人治理,同时,好的环境也无时无处的影响和改变着人的意识和行为。为此,在培塑工作中,我们狠抓了环境治理工作,努力创建本质型安全环境。在实际工作中,我们坚持工作高定位、高标准,统一了我区的管理作业标准,构建了指导同一性质区域、部位、岗位的模式并积极组织实施。先后实施了四种管理模式: 1、安全思维模式。百年大计,质量为本。 2、工序流程模式。平行作业,滚动循环。 3、行为控制模式。责任链接,全程闭合。 4、环境治理模式。两定,三线,三到位。 对机电设备的管理中,采取了包机到人,每台设备都挂有设备包机牌,包机牌上有设备的编号、设备名称、包机人、检查人。另外,为使员工井下衣服不拿混了,我们还在衣架上,进行编号,员工按号取衣。再如,我区的料场实行了定置管理,第 1 页 共 2 页所有材料码放必须距离轨道 500mm 以外,每种材料码放的间距不少于 700mm,码放高度 1.5m,两边错茬不超过 30mm。管路吊挂一条线,我们把风管布置在水管之上,用铁镢每 5.0m 一个托点架设,托撅外露沿长度 80mm,水管用 s 勾与风管每 3.0m 一个悬挂点,距毛底 1200mm,距净底 900mm 眼深不少于 300mm,倾角下扎 2-3 度,用 8 号铅丝吊挂。为确保示警到位,我们按照集团下...
