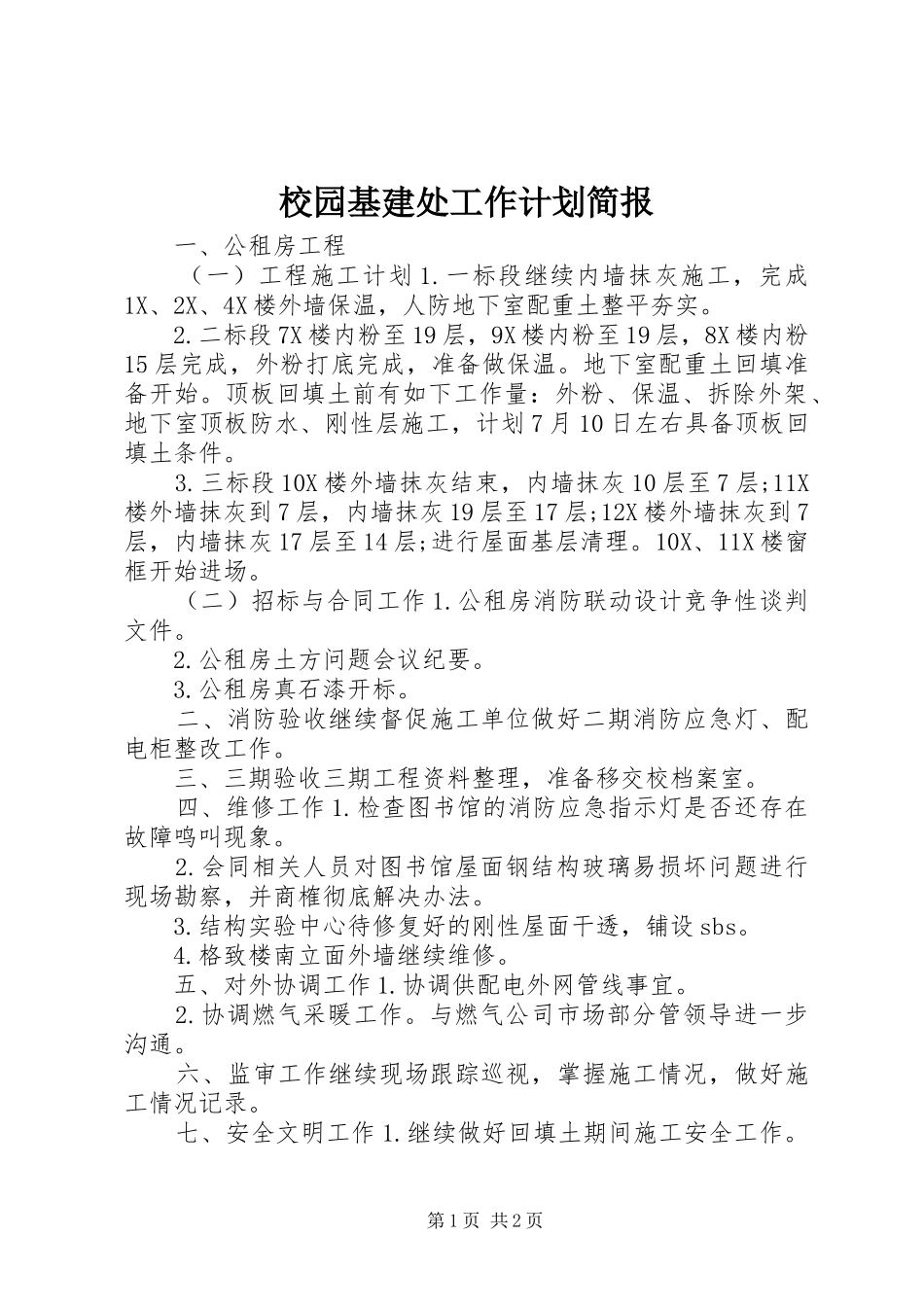

校园基建处工作计划简报 一、公租房工程 (一)工程施工计划 1
一标段继续内墙抹灰施工,完成1X、2X、4X 楼外墙保温,人防地下室配重土整平夯实
二标段 7X 楼内粉至 19 层,9X 楼内粉至 19 层,8X 楼内粉15 层完成,外粉打底完成,准备做保温
地下室配重土回填准备开始
顶板回填土前有如下工作量:外粉、保温、拆除外架、地下室顶板防水、刚性层施工,计划 7 月 10 日左右具备顶板回填土条件
三标段 10X 楼外墙抹灰结束,内墙抹灰 10 层至 7 层;11X楼外墙抹灰到 7 层,内墙抹灰 19 层至 17 层;12X 楼外墙抹灰到 7层,内墙抹灰 17 层至 14 层;进行屋面基层清理
10X、11X 楼窗框开始进场
(二)招标与合同工作 1
公租房消防联动设计竞争性谈判文件
公租房土方问题会议纪要
公租房真石漆开标
二、消防验收继续督促施工单位做好二期消防应急灯、配电柜整改工作
三、三期验收三期工程资料整理,准备移交校档案室
四、维修工作 1
检查图书馆的消防应急指示灯是否还存在故障鸣叫现象
会同相关人员对图书馆屋面钢结构玻璃易损坏问题进行现场勘察,并商榷彻底解决办法
结构实验中心待修复好的刚性屋面干透,铺设 sbs
格致楼南立面外墙继续维修
五、对外协调工作 1
协调供配电外网管线事宜
协调燃气采暖工作
与燃气公司市场部分管领导进一步沟通
六、监审工作继续现场跟踪巡视,掌握施工情况,做好施工情况记录
七、安全文明工作 1
继续做好回填土期间施工安全工作
第 1 页 共 2 页 2

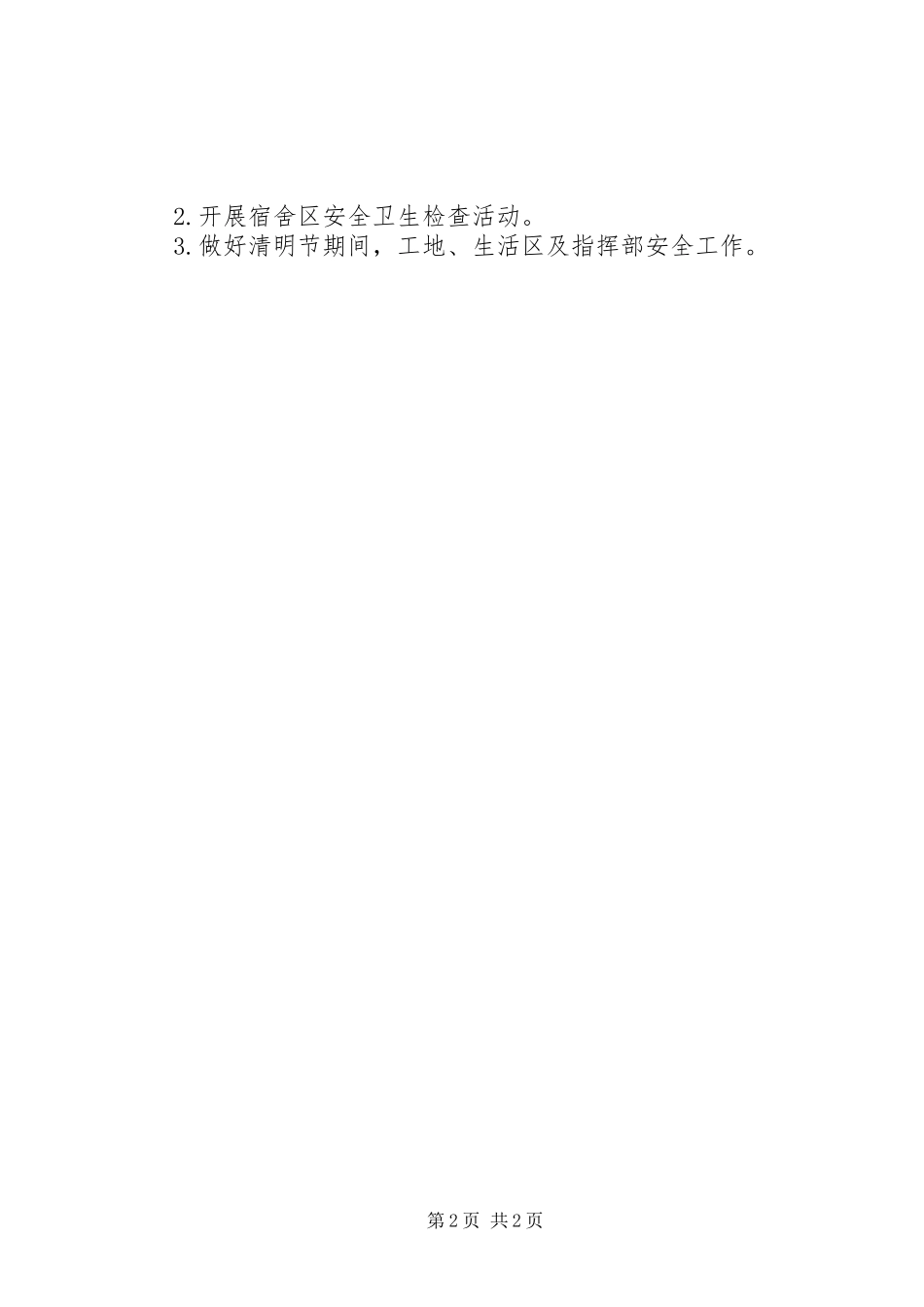

开展宿舍区安全卫生检查活动
做好清明节期间,工地、生活区及指挥部安全工作
