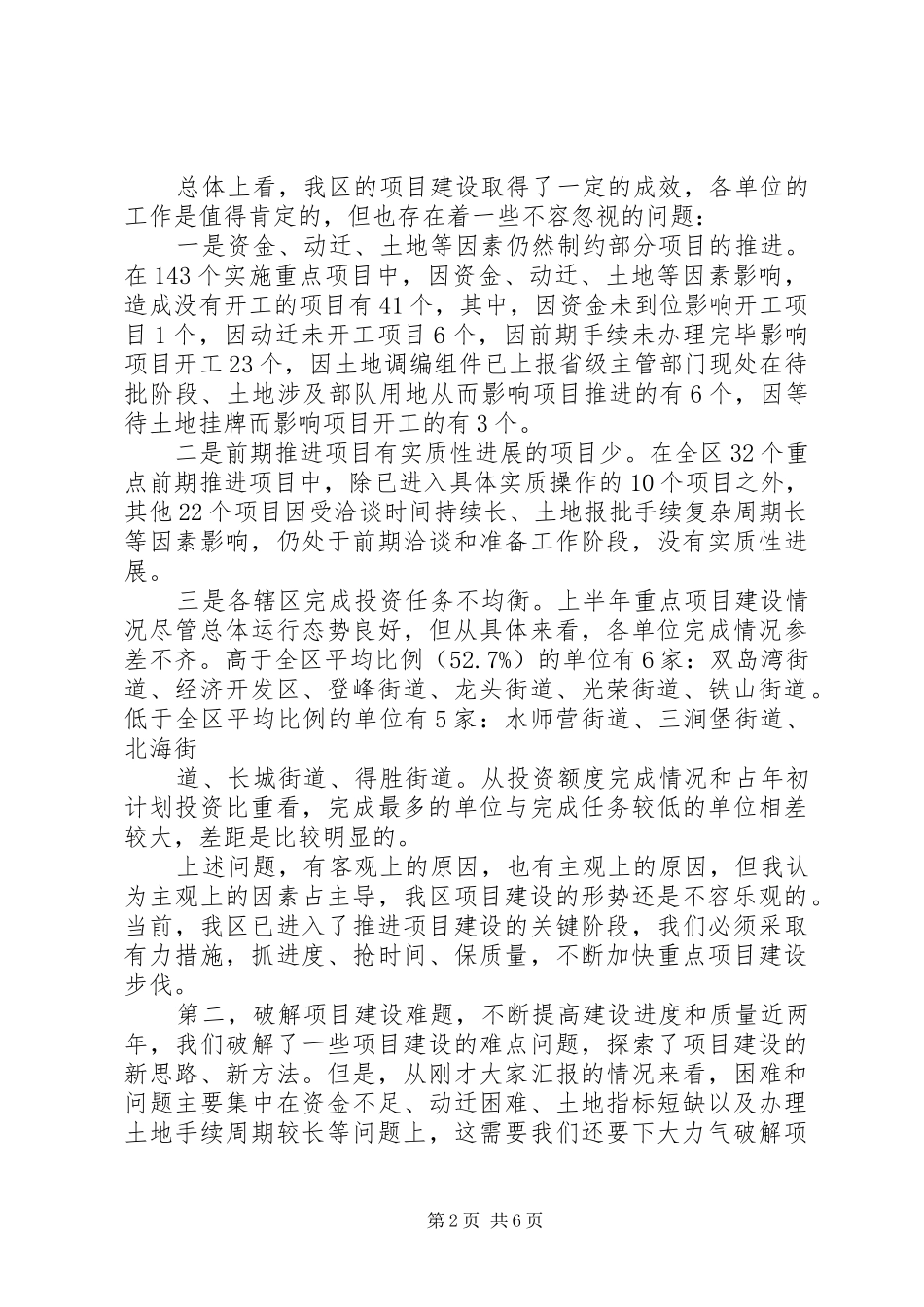

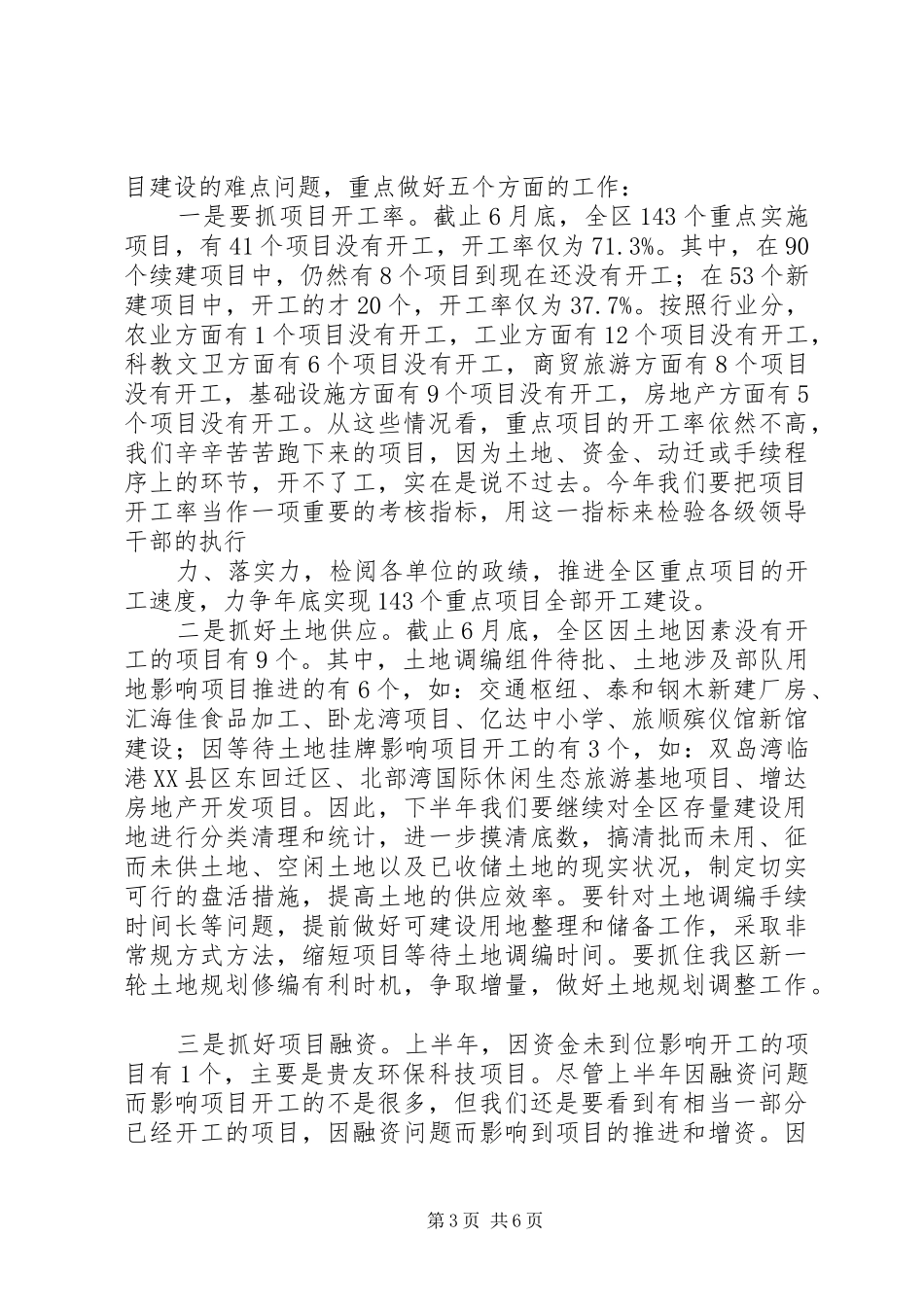

在全县项目建设工作调度会上的发言 惠凯区长在项目建设会议上的讲话 (2011 年 7 月日) 同志们: 今天召开重点项目工作会议,主要是了解掌握全区重点项目建设的进展情况,分析存在问题,研究部署下步工作。刚才,各位责任人汇报了项目建设情况,分析了存在的问题,提出了下步打算,分管区长作了补充发言,讲得都很好、很实在。下面,我就进一步做好下半年项目工作,讲三点意见: 第一,进一步认清形势,切实增强项目建设的紧迫感 2011 年时间已经过半,总的感到上半年全区重点项目建设成效还是比较明显的。主要表现在四个方面: 一是对项目建设认识比较到位。思想上高度重视,摆在了重中之重的位置,投入了大量的精力,做了很大的努力。 二是对项目工作抓得比较实。思路对头,措施管用,体现了各级干部埋头苦干,工作务实的精神。 三是项目建设的质量比较好。从新上项目的情况看,基本呈现出科技含量高、投资规模大、发展潜力大的特点。这是落实科学发展观、转变经济发展方式的必然要求。 四是项目建设对投资拉动作用明显。上半年全区实现固定资产投资 219.8 亿元,增长 22.6%,完成全年任务进度的58.1%。列入市级的 13 个重点项目,全部实现开工建设,在各区(市、县)中是最多的。前几天市发改委召开全市固定资产投资工作会议,我区市级重点项目完成年初计划投资比例位居全市第一。 1-6 月份全区 143 个重点实施项目实现投资 161.8 亿元,同比增长 7.0%,占全区固定资产投资完成额的 73.9%。重点实施项目开工 102 个,开工率为 71.3%,其中:续建项目 90 个,已开工 82 个,开工率为 91.1%,实现投资 139.65 亿元,占重点项目投资完成额的 86.3%;新建项目 53 个,已开工 20 个,开工率为 37.7%,实现投资 19.96 亿元,占重点项目投资完成额的13.7%。 第 1 页 共 6 页 总体上看,我区的项目建设取得了一定的成效,各单位的工作是值得肯定的,但也存在着一些不容忽视的问题: 一是资金、动迁、土地等因素仍然制约部分项目的推进。在 143 个实施重点项目中,因资金、动迁、土地等因素影响,造成没有开工的项目有 41 个,其中,因资金未到位影响开工项目 1 个,因动迁未开工项目 6 个,因前期手续未办理完毕影响项目开工 23 个,因土地调编组件已上报省级主管部门现处在待批阶段、土地涉及部队用地从而影响项目推进的有 6 个,因等待土地挂牌而影响项目开工的有 3 个。 二是...
