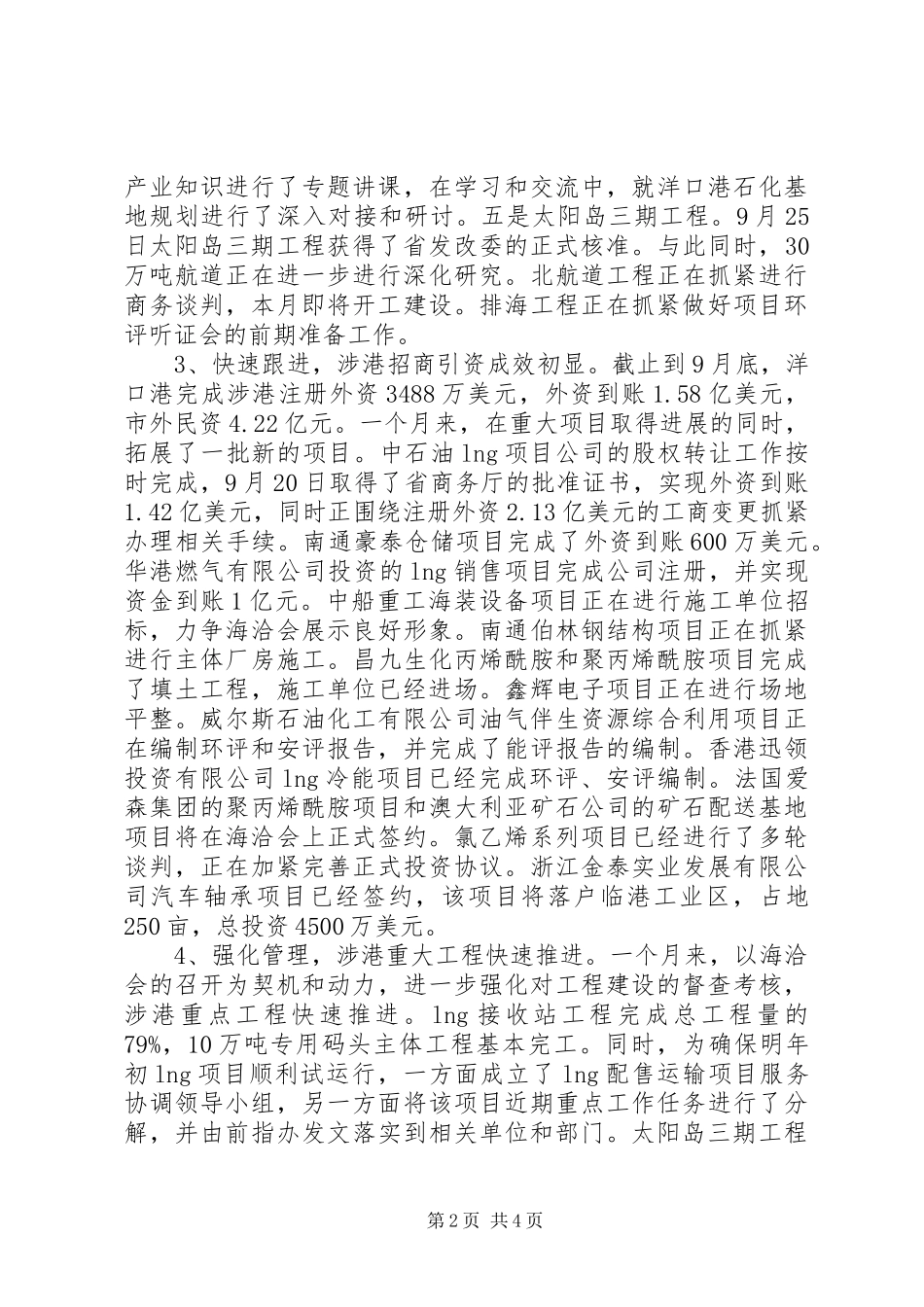

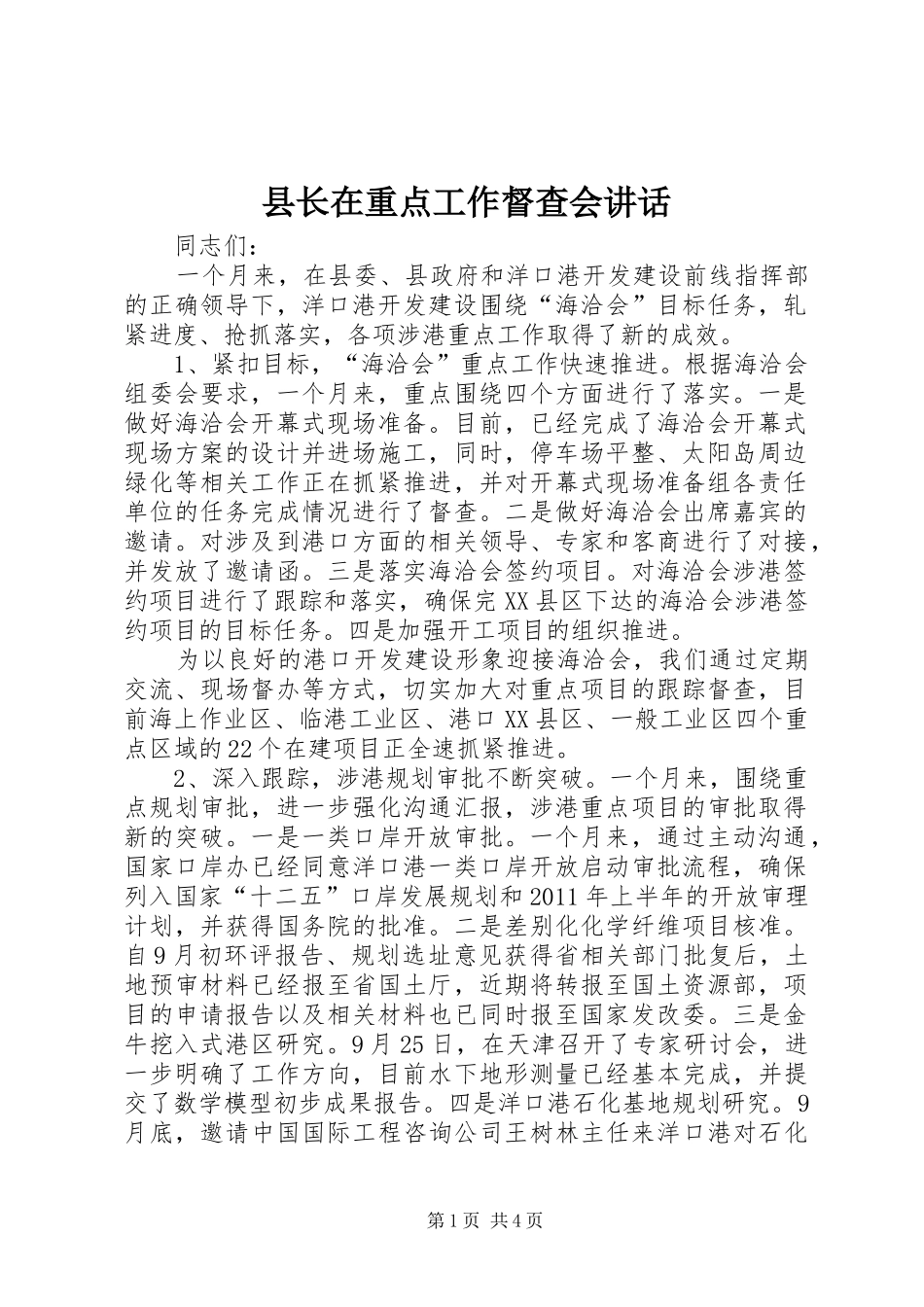

县长在重点工作督查会讲话 同志们: 一个月来,在县委、县政府和洋口港开发建设前线指挥部的正确领导下,洋口港开发建设围绕“海洽会”目标任务,轧紧进度、抢抓落实,各项涉港重点工作取得了新的成效
1、紧扣目标,“海洽会”重点工作快速推进
根据海洽会组委会要求,一个月来,重点围绕四个方面进行了落实
一是做好海洽会开幕式现场准备
目前,已经完成了海洽会开幕式现场方案的设计并进场施工,同时,停车场平整、太阳岛周边绿化等相关工作正在抓紧推进,并对开幕式现场准备组各责任单位的任务完成情况进行了督查
二是做好海洽会出席嘉宾的邀请
对涉及到港口方面的相关领导、专家和客商进行了对接,并发放了邀请函
三是落实海洽会签约项目
对海洽会涉港签约项目进行了跟踪和落实,确保完 XX 县区下达的海洽会涉港签约项目的目标任务
四是加强开工项目的组织推进
为以良好的港口开发建设形象迎接海洽会,我们通过定期交流、现场督办等方式,切实加大对重点项目的跟踪督查,目前海上作业区、临港工业区、港口 XX 县区、一般工业区四个重点区域的 22 个在建项目正全速抓紧推进
2、深入跟踪,涉港规划审批不断突破
一个月来,围绕重点规划审批,进一步强化沟通汇报,涉港重点项目的审批取得新的突破
一是一类口岸开放审批
一个月来,通过主动沟通,国家口岸办已经同意洋口港一类口岸开放启动审批流程,确保列入国家“十二五”口岸发展规划和 2011 年上半年的开放审理计划,并获得国务院的批准
二是差别化化学纤维项目核准
自 9 月初环评报告、规划选址意见获得省相关部门批复后,土地预审材料已经报至省国土厅,近期将转报至国土资源部,项目的申请报告以及相关材料也已同时报至国家发改委
三是金牛挖入式港区研究
9 月 25 日,在天津召开了专家研讨会,进一步明确了工作方向,目前水下地形测量已经基本完成,并提交了数学模型初步成果报告
四是洋口港石化基地规
