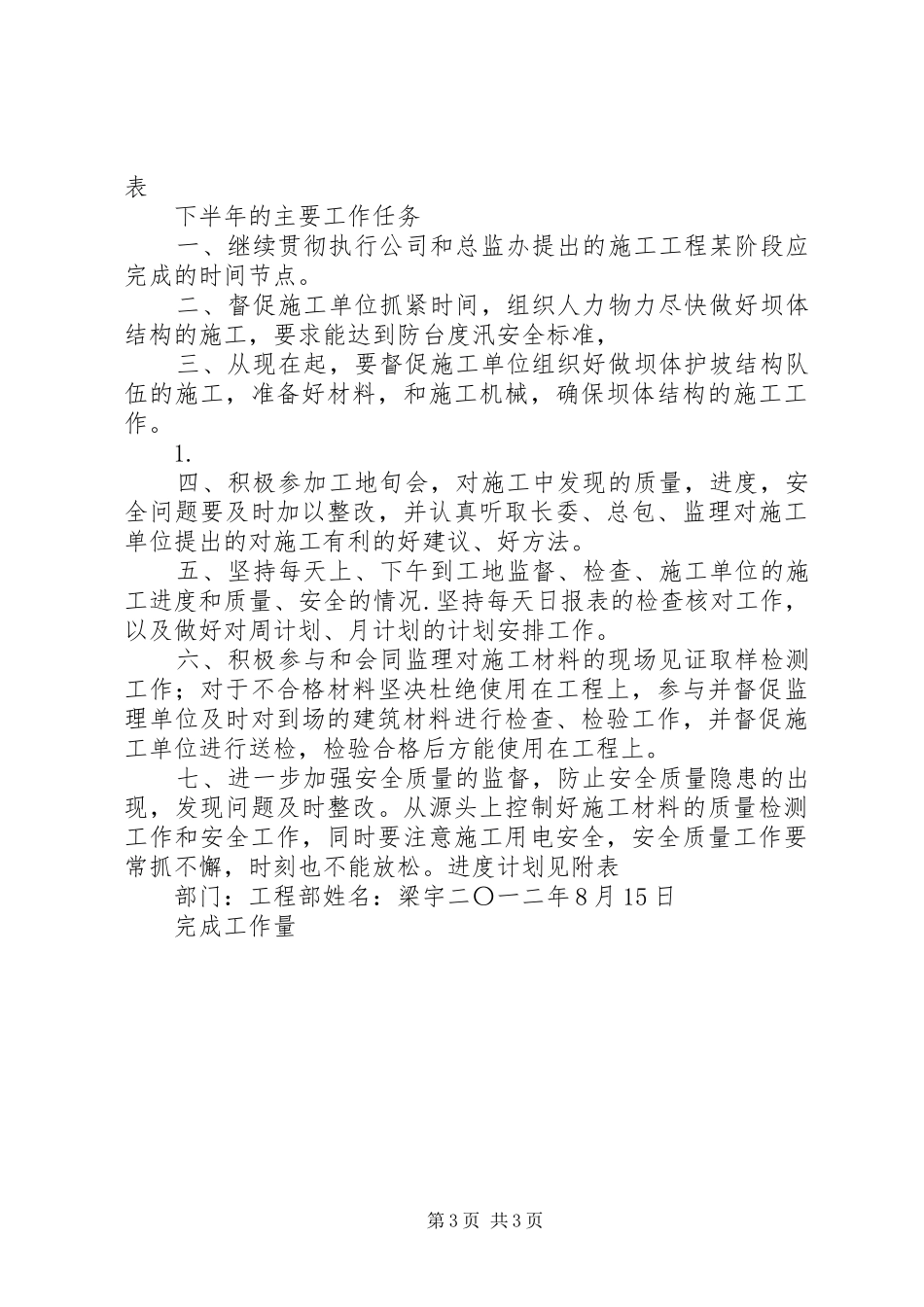

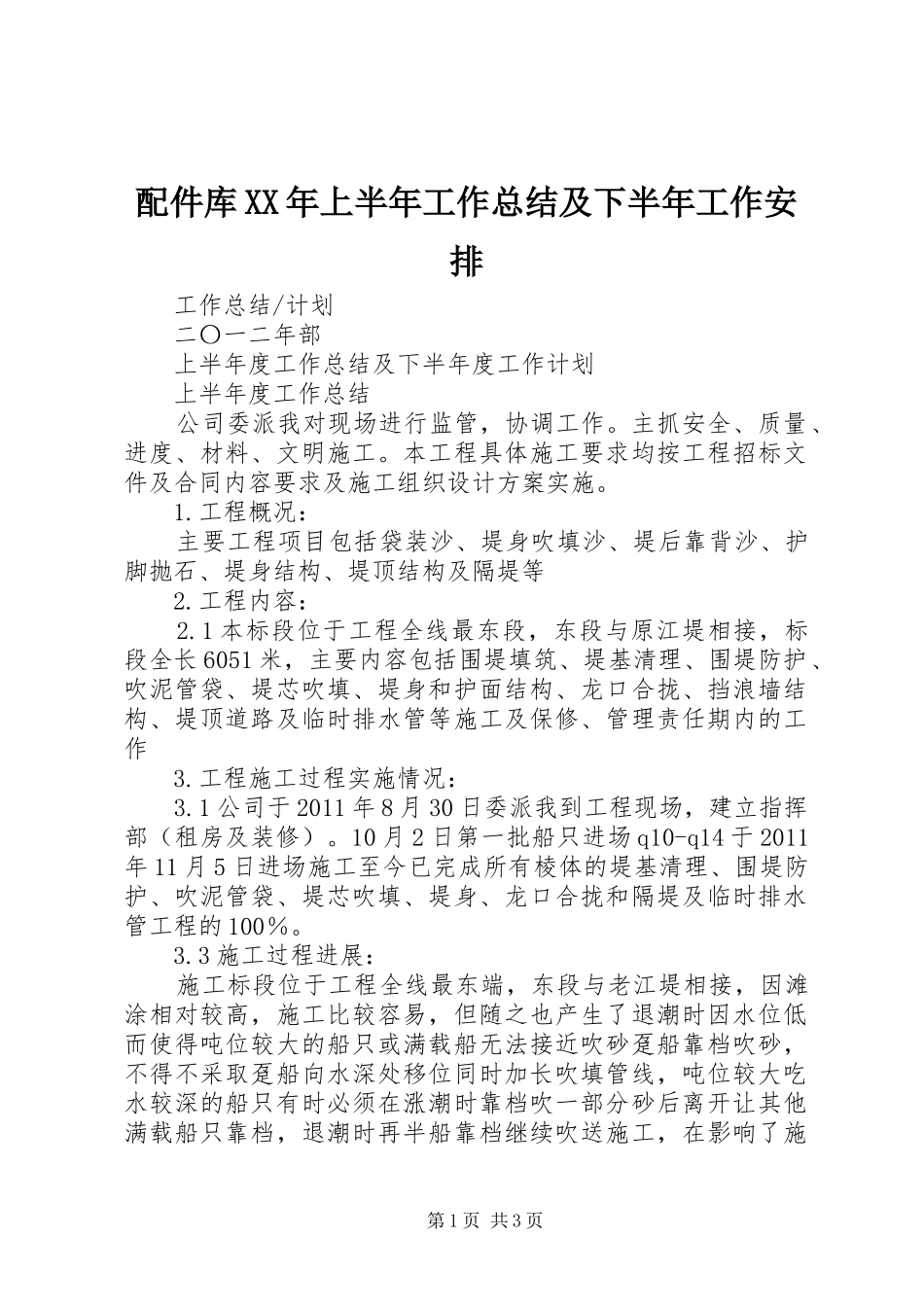

配件库 XX 年上半年工作总结及下半年工作安排 工作总结/计划 二〇一二年部 上半年度工作总结及下半年度工作计划 上半年度工作总结 公司委派我对现场进行监管,协调工作
主抓安全、质量、进度、材料、文明施工
本工程具体施工要求均按工程招标文件及合同内容要求及施工组织设计方案实施
工程概况: 主要工程项目包括袋装沙、堤身吹填沙、堤后靠背沙、护脚抛石、堤身结构、堤顶结构及隔堤等 2
工程内容: 2
1 本标段位于工程全线最东段,东段与原江堤相接,标段全长 6051 米,主要内容包括围堤填筑、堤基清理、围堤防护、吹泥管袋、堤芯吹填、堤身和护面结构、龙口合拢、挡浪墙结构、堤顶道路及临时排水管等施工及保修、管理责任期内的工作 3
工程施工过程实施情况: 3
1 公司于 2011 年 8 月 30 日委派我到工程现场,建立指挥部(租房及装修)
10 月 2 日第一批船只进场 q10-q14 于 2011年 11 月 5 日进场施工至今已完成所有棱体的堤基清理、围堤防护、吹泥管袋、堤芯吹填、堤身、龙口合拢和隔堤及临时排水管工程的 100%
3 施工过程进展: 施工标段位于工程全线最东端,东段与老江堤相接,因滩涂相对较高,施工比较容易,但随之也产生了退潮时因水位低而使得吨位较大的船只或满载船无法接近吹砂趸船靠档吹砂,不得不采取趸船向水深处移位同时加长吹填管线,吨位较大吃水较深的船只有时必须在涨潮时靠档吹一部分砂后离开让其他满载船只靠档,退潮时再半船靠档继续吹送施工,在影响了施第 1 页 共 3 页工效率的同时也打击了施工船只人员的积极性

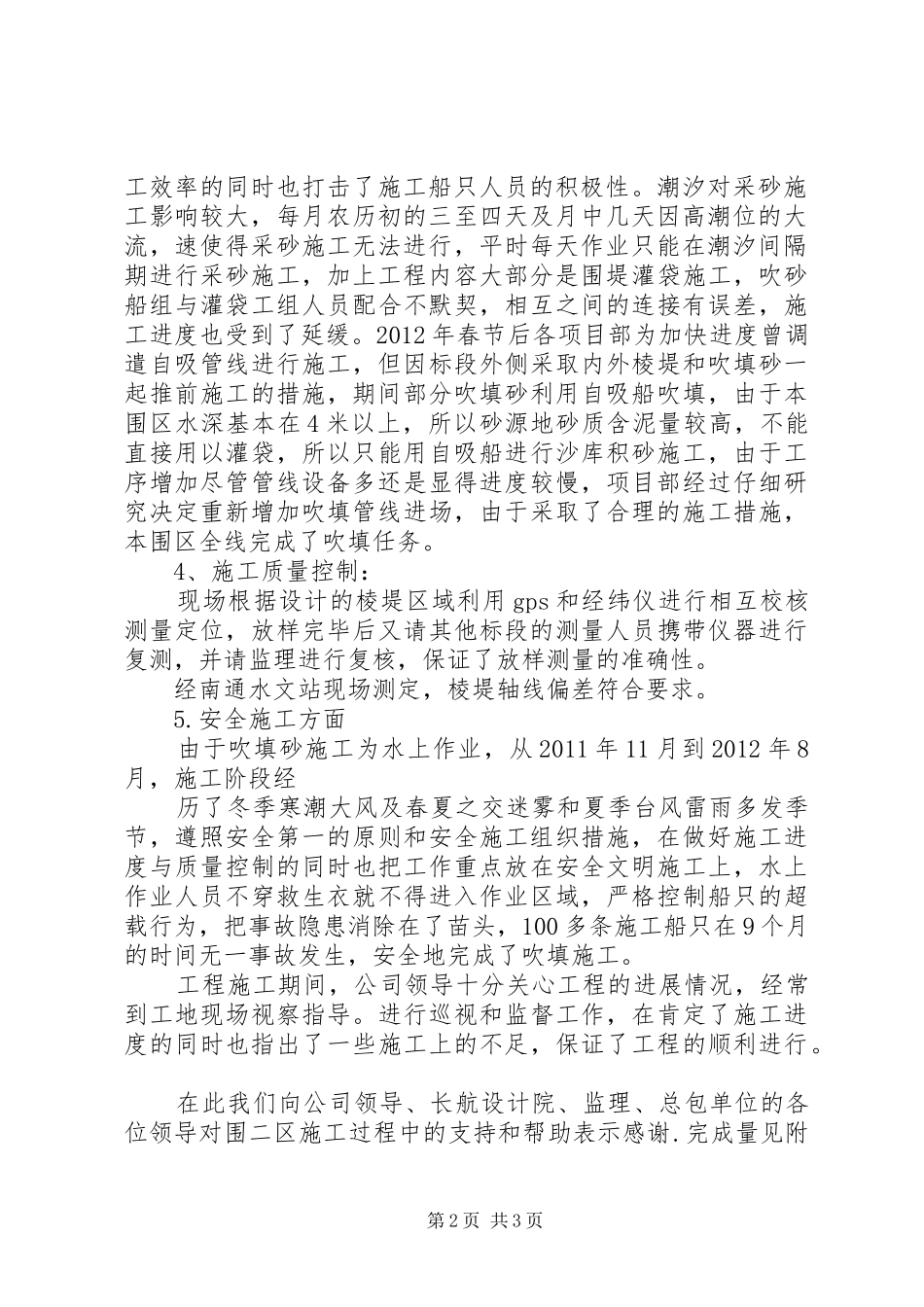

潮汐对采砂施工影响较大,每月农历初的三至四天及月中几天因高潮位的大流,速使得采砂施工无法进行,平时每天作业只能在潮汐间隔期进行采砂施工,加上工程内容大部分是围堤灌袋施工,吹砂船组与灌袋工组人员配合不默契,相互之间的连接有误差,施工进度也受到了延缓
