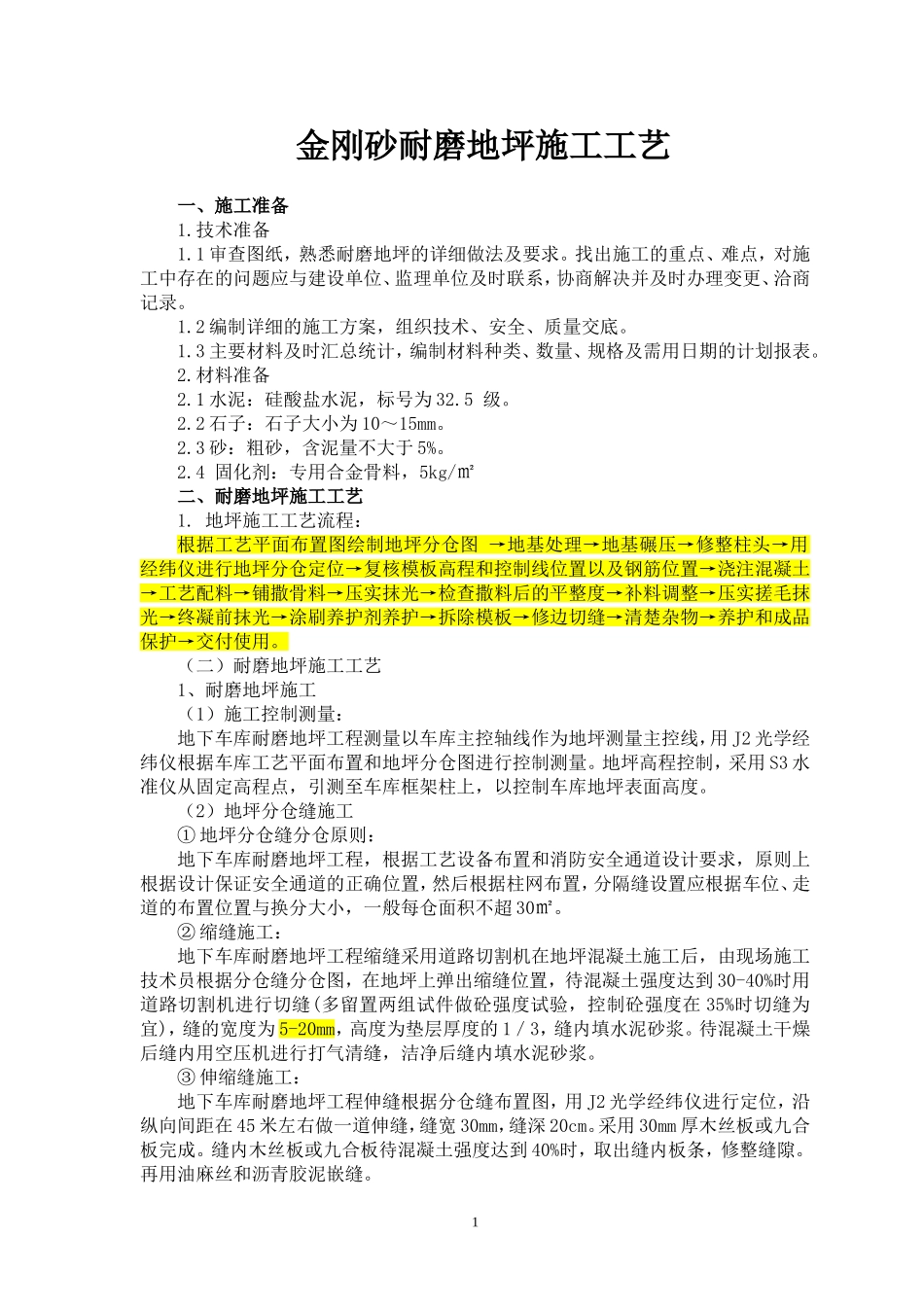

1 金刚砂耐磨地坪施工工艺一、施工准备1
1 审查图纸,熟悉耐磨地坪的详细做法及要求
找出施工的重点、难点,对施工中存在的问题应与建设单位、监理单位及时联系,协商解决并及时办理变更、洽商记录
2 编制详细的施工方案,组织技术、安全、质量交底
3 主要材料及时汇总统计,编制材料种类、数量、规格及需用日期的计划报表
1 水泥:硅酸盐水泥,标号为 32
2 石子:石子大小为 10~15mm
3 砂:粗砂,含泥量不大于 5%
4 固化剂:专用合金骨料,5kg/㎡二、耐磨地坪施工工艺1
地坪施工工艺流程:根据工艺平面布置图绘制地坪分仓图 →地基处理→地基碾压→修整柱头→用经纬仪进行地坪分仓定位→复核模板高程和控制线位置以及钢筋位置→浇注混凝土→工艺配料→铺撒骨料→压实抹光→检查撒料后的平整度→补料调整→压实搓毛抹光→终凝前抹光→涂刷养护剂养护→拆除模板→修边切缝→清楚杂物→养护和成品保护→交付使用

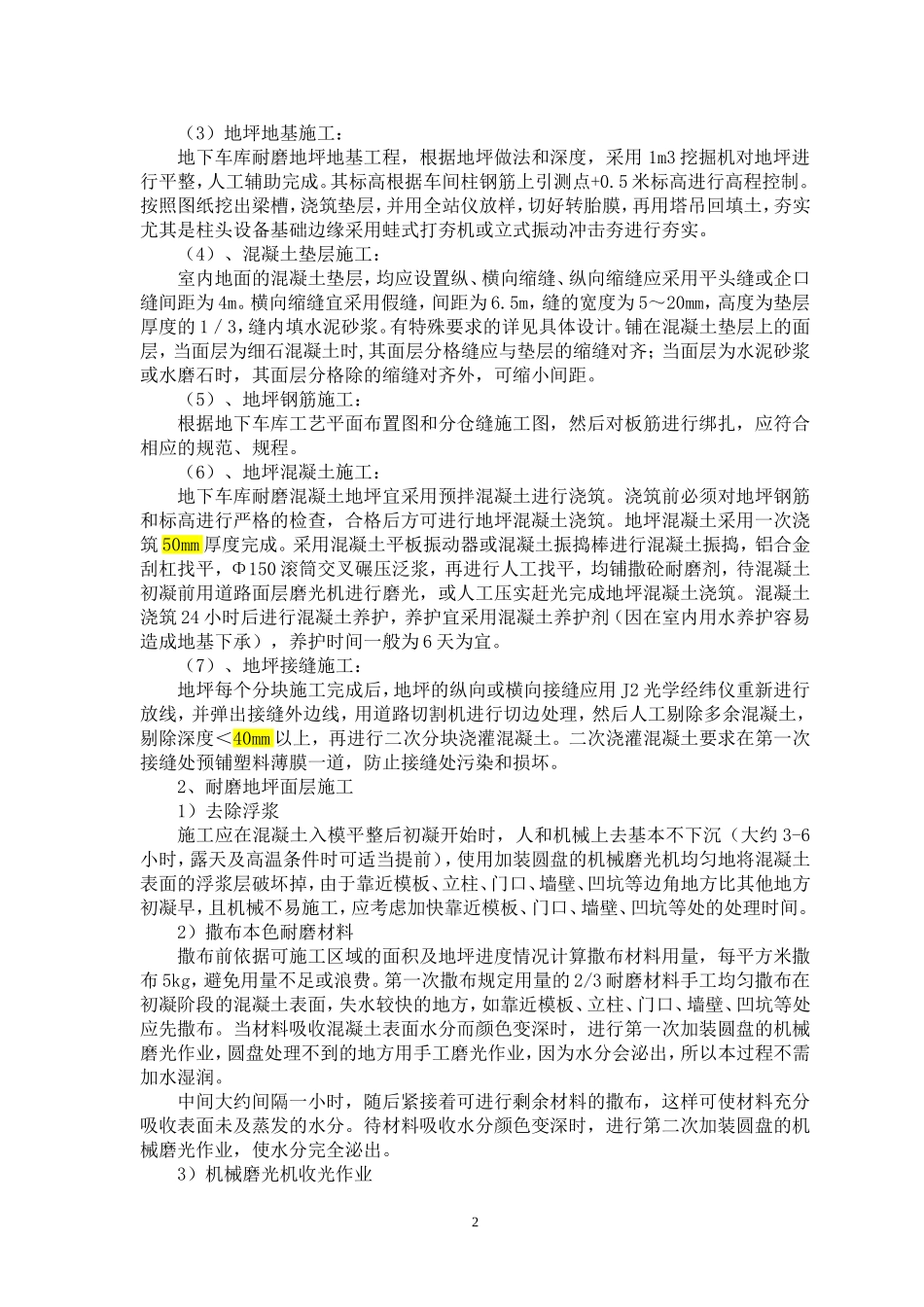

(二)耐磨地坪施工工艺1、耐磨地坪施工(1)施工控制测量:地下车库耐磨地坪工程测量以车库主控轴线作为地坪测量主控线,用 J2 光学经纬仪根据车库工艺平面布置和地坪分仓图进行控制测量
地坪高程控制,采用 S3 水准仪从固定高程点,引测至车库框架柱上,以控制车库地坪表面高度
(2)地坪分仓缝施工① 地坪分仓缝分仓原则:地下车库耐磨地坪工程,根据工艺设备布置和消防安全通道设计要求,原则上根据设计保证安全通道的正确位置,然后根据柱网布置,分隔缝设置应根据车位、走道的布置位置与换分大小,一般每仓面积不超 30㎡

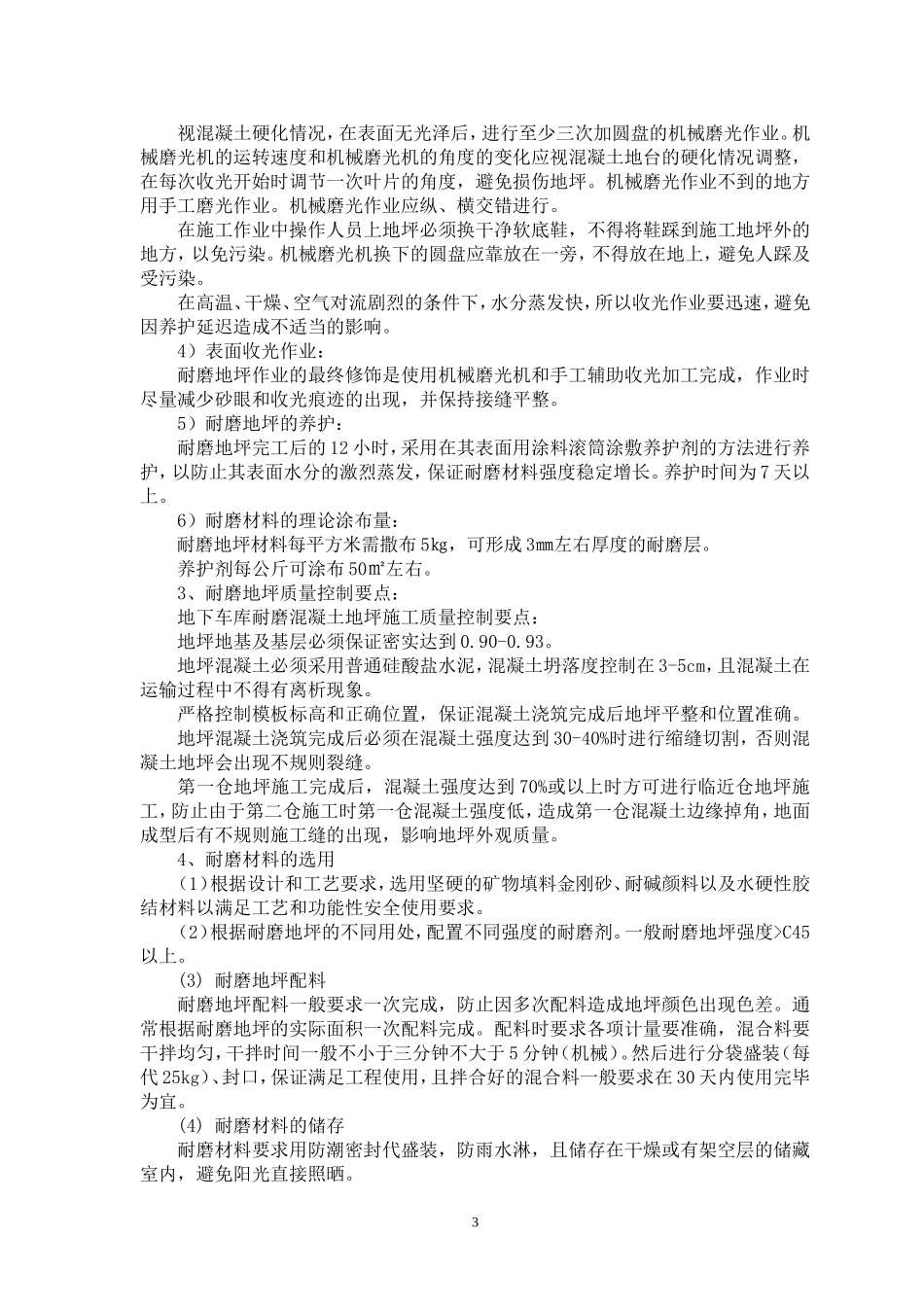

② 缩缝施工:地下车库耐磨地坪工程缩缝采用道路切割机在地坪混凝土施工后,由现场施工技术员根据分仓缝分仓图,在地坪上弹出缩缝位置,待混凝土强度达到 30-40%时用道路切割机进行切缝(多留置两组试件做砼强度试验,控制砼强度在 35%时切
