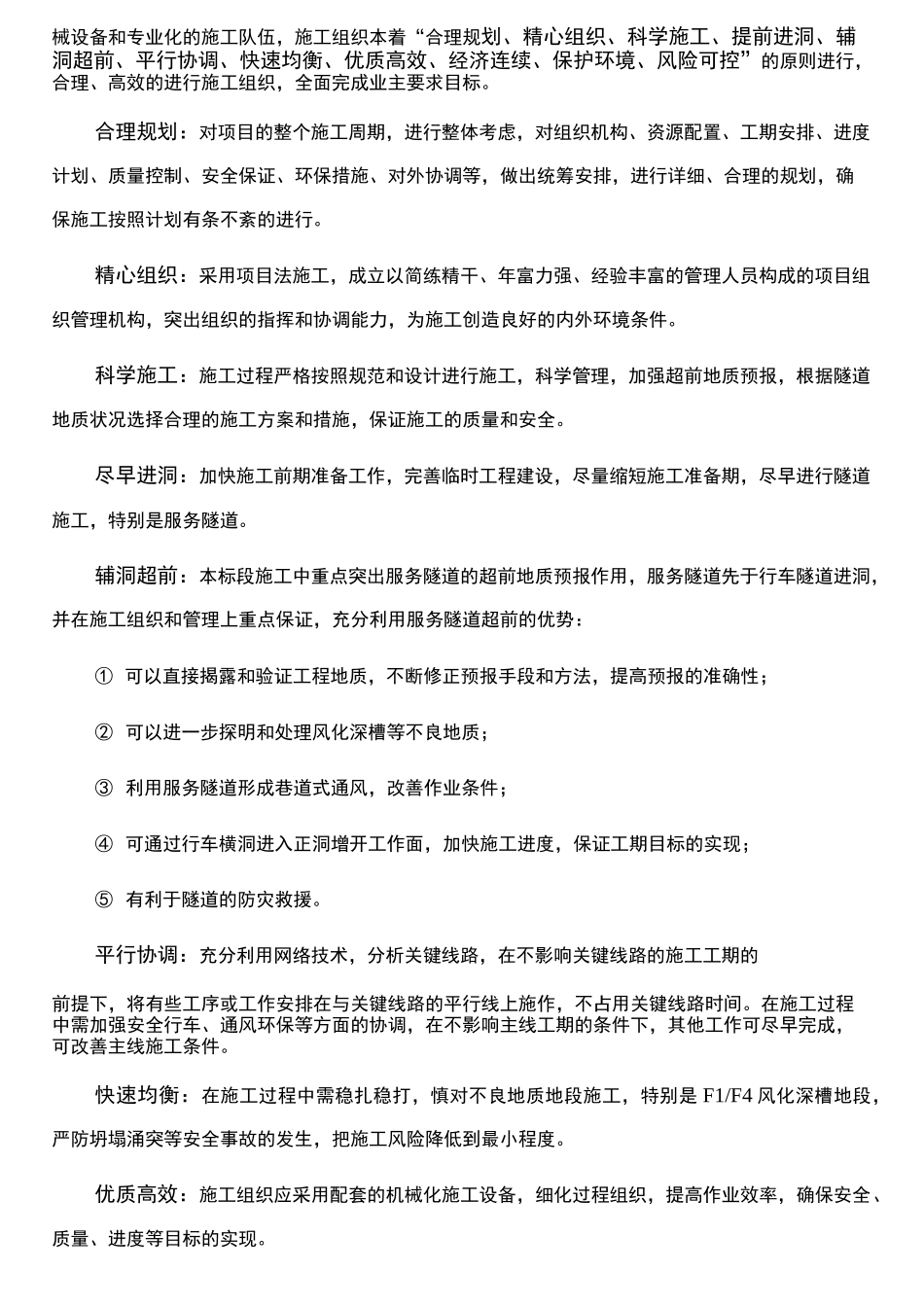

工程总体施工筹划§1 总体施工方案1.1 总体施工安排1.1.1 总体施工安排原则根据本工程规模和特点,施工工期,结合现场实际情况,在满足业主合同中关于工程安全、质量、进度、环保、文明施工的要求的前提下,选派经验丰富的项目管理和技术人员,配置先进完好的机械设备和专业化的施工队伍,施工组织本着“合理规划、精心组织、科学施工、提前进洞、辅洞超前、平行协调、快速均衡、优质高效、经济连续、保护环境、风险可控”的原则进行,合理、高效的进行施工组织,全面完成业主要求目标。合理规划:对项目的整个施工周期,进行整体考虑,对组织机构、资源配置、工期安排、进度计划、质量控制、安全保证、环保措施、对外协调等,做出统筹安排,进行详细、合理的规划,确保施工按照计划有条不紊的进行。精心组织:采用项目法施工,成立以简练精干、年富力强、经验丰富的管理人员构成的项目组织管理机构,突出组织的指挥和协调能力,为施工创造良好的内外环境条件。科学施工:施工过程严格按照规范和设计进行施工,科学管理,加强超前地质预报,根据隧道地质状况选择合理的施工方案和措施,保证施工的质量和安全。尽早进洞:加快施工前期准备工作,完善临时工程建设,尽量缩短施工准备期,尽早进行隧道施工,特别是服务隧道。辅洞超前:本标段施工中重点突出服务隧道的超前地质预报作用,服务隧道先于行车隧道进洞,并在施工组织和管理上重点保证,充分利用服务隧道超前的优势:① 可以直接揭露和验证工程地质,不断修正预报手段和方法,提高预报的准确性;② 可以进一步探明和处理风化深槽等不良地质;③ 利用服务隧道形成巷道式通风,改善作业条件;④ 可通过行车横洞进入正洞增开工作面,加快施工进度,保证工期目标的实现;⑤ 有利于隧道的防灾救援。平行协调:充分利用网络技术,分析关键线路,在不影响关键线路的施工工期的前提下,将有些工序或工作安排在与关键线路的平行线上施作,不占用关键线路时间。在施工过程中需加强安全行车、通风环保等方面的协调,在不影响主线工期的条件下,其他工作可尽早完成,可改善主线施工条件。快速均衡:在施工过程中需稳扎稳打,慎对不良地质地段施工,特别是 F1/F4 风化深槽地段,严防坍塌涌突等安全事故的发生,把施工风险降低到最小程度。优质高效:施工组织应采用配套的机械化施工设备,细化过程组织,提高作业效率,确保安全、质量、进度等目标的实现。施工任经济连续:施工过程应保持连续性...
