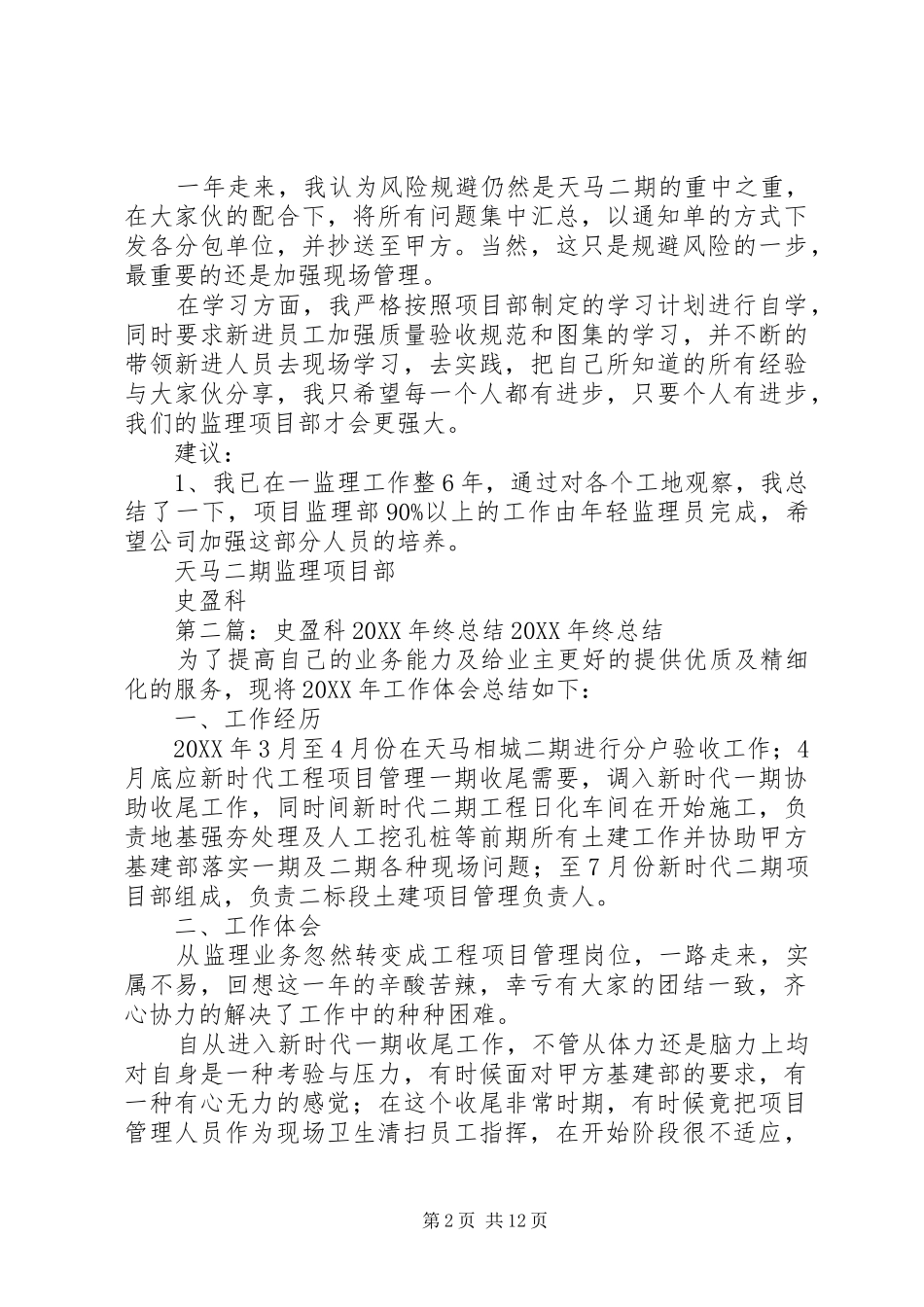

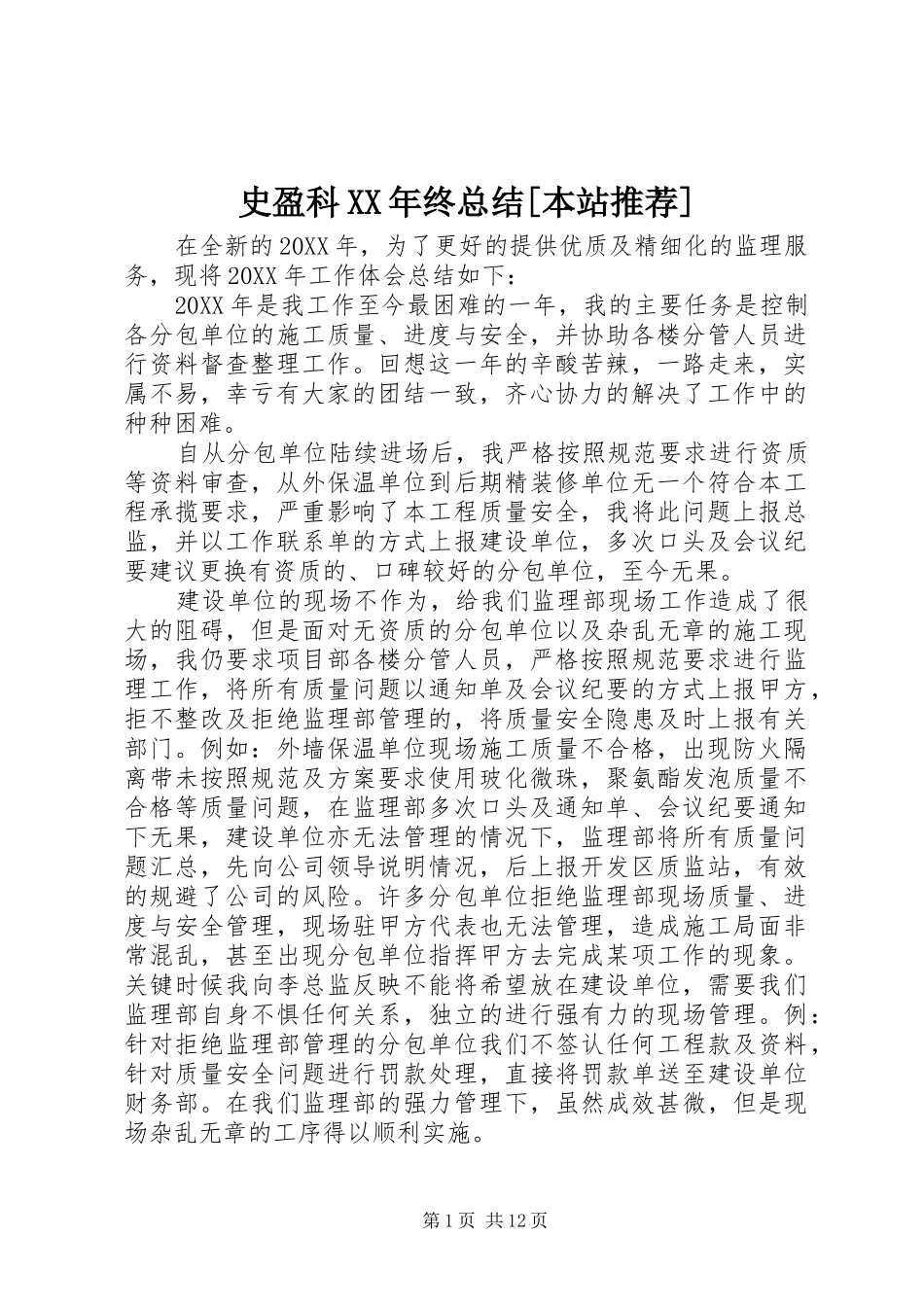

史盈科XX年终总结[本站推荐]在全新的20XX年,为了更好的提供优质及精细化的监理服务,现将20XX年工作体会总结如下:20XX年是我工作至今最困难的一年,我的主要任务是控制各分包单位的施工质量、进度与安全,并协助各楼分管人员进行资料督查整理工作
回想这一年的辛酸苦辣,一路走来,实属不易,幸亏有大家的团结一致,齐心协力的解决了工作中的种种困难
自从分包单位陆续进场后,我严格按照规范要求进行资质等资料审查,从外保温单位到后期精装修单位无一个符合本工程承揽要求,严重影响了本工程质量安全,我将此问题上报总监,并以工作联系单的方式上报建设单位,多次口头及会议纪要建议更换有资质的、口碑较好的分包单位,至今无果
建设单位的现场不作为,给我们监理部现场工作造成了很大的阻碍,但是面对无资质的分包单位以及杂乱无章的施工现场,我仍要求项目部各楼分管人员,严格按照规范要求进行监理工作,将所有质量问题以通知单及会议纪要的方式上报甲方,拒不整改及拒绝监理部管理的,将质量安全隐患及时上报有关部门
例如:外墙保温单位现场施工质量不合格,出现防火隔离带未按照规范及方案要求使用玻化微珠,聚氨酯发泡质量不合格等质量问题,在监理部多次口头及通知单、会议纪要通知下无果,建设单位亦无法管理的情况下,监理部将所有质量问题汇总,先向公司领导说明情况,后上报开发区质监站,有效的规避了公司的风险
许多分包单位拒绝监理部现场质量、进度与安全管理,现场驻甲方代表也无法管理,造成施工局面非常混乱,甚至出现分包单位指挥甲方去完成某项工作的现象
关键时候我向李总监反映不能将希望放在建设单位,需要我们监理部自身不惧任何关系,独立的进行强有力的现场管理
例:针对拒绝监理部管理的分包单位我们不签认任何工程款及资料,针对质量安全问题进行罚款处理,直接将罚款单送至建设单位财务部
在我们监理部的强力管理下,虽然成效甚微,但是现场杂乱无章的工序得
