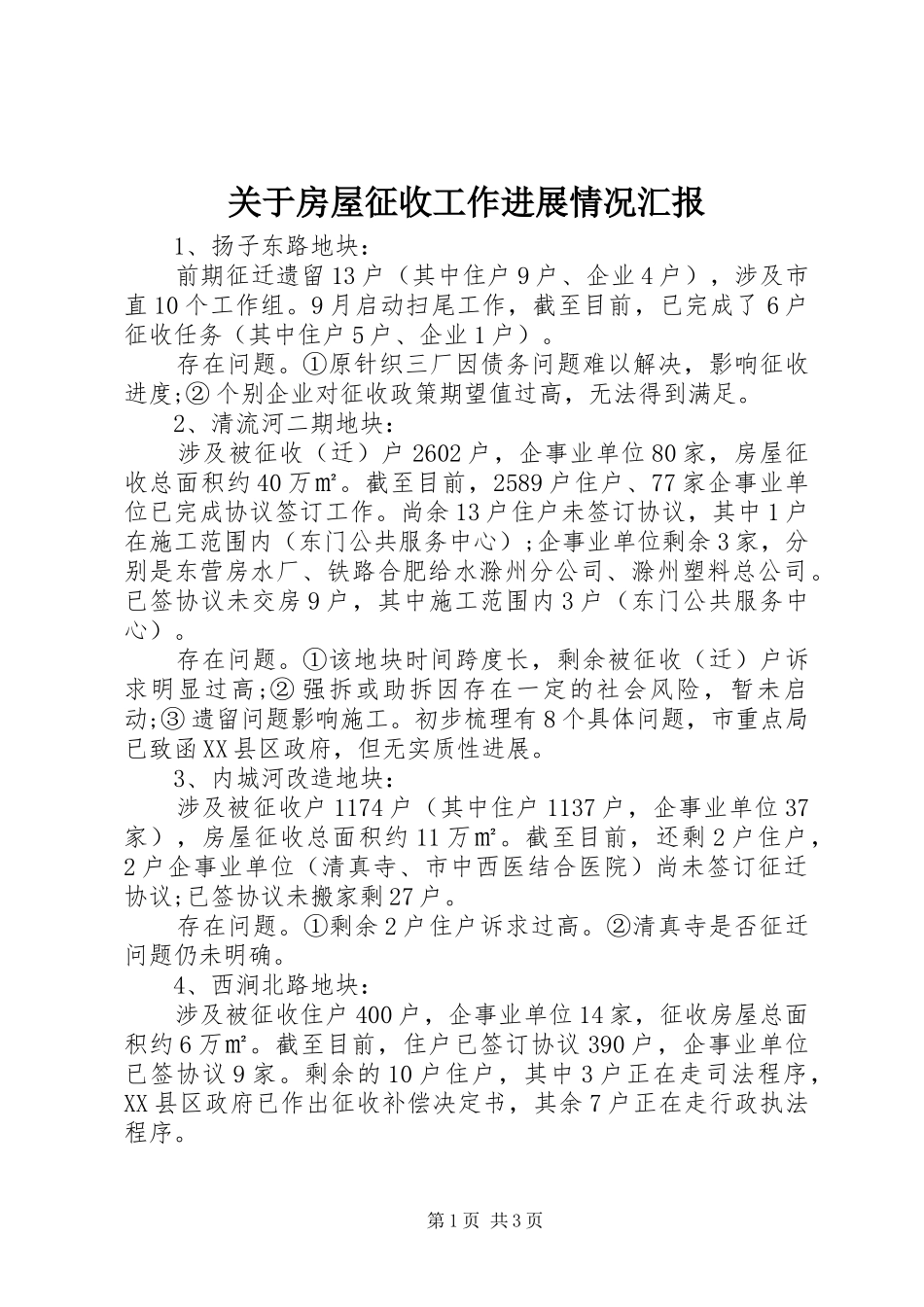

关于房屋征收工作进展情况汇报1、扬子东路地块:前期征迁遗留13户(其中住户9户、企业4户),涉及市直10个工作组
9月启动扫尾工作,截至目前,已完成了6户征收任务(其中住户5户、企业1户)
①原针织三厂因债务问题难以解决,影响征收进度;②个别企业对征收政策期望值过高,无法得到满足
2、清流河二期地块:涉及被征收(迁)户2602户,企事业单位80家,房屋征收总面积约40万㎡
截至目前,2589户住户、77家企事业单位已完成协议签订工作
尚余13户住户未签订协议,其中1户在施工范围内(东门公共服务中心);企事业单位剩余3家,分别是东营房水厂、铁路合肥给水滁州分公司、滁州塑料总公司
已签协议未交房9户,其中施工范围内3户(东门公共服务中心)
①该地块时间跨度长,剩余被征收(迁)户诉求明显过高;②强拆或助拆因存在一定的社会风险,暂未启动;③遗留问题影响施工
初步梳理有8个具体问题,市重点局已致函XX县区政府,但无实质性进展
3、内城河改造地块:涉及被征收户1174户(其中住户1137户,企事业单位37家),房屋征收总面积约11万㎡
截至目前,还剩2户住户,2户企事业单位(清真寺、市中西医结合医院)尚未签订征迁协议;已签协议未搬家剩27户
①剩余2户住户诉求过高
②清真寺是否征迁问题仍未明确
4、西涧北路地块:涉及被征收住户400户,企事业单位14家,征收房屋总面积约6万㎡
截至目前,住户已签订协议390户,企事业单位已签协议9家
剩余的10户住户,其中3户正在走司法程序,XX县区政府已作出征收补偿决定书,其余7户正在走行政执法程序

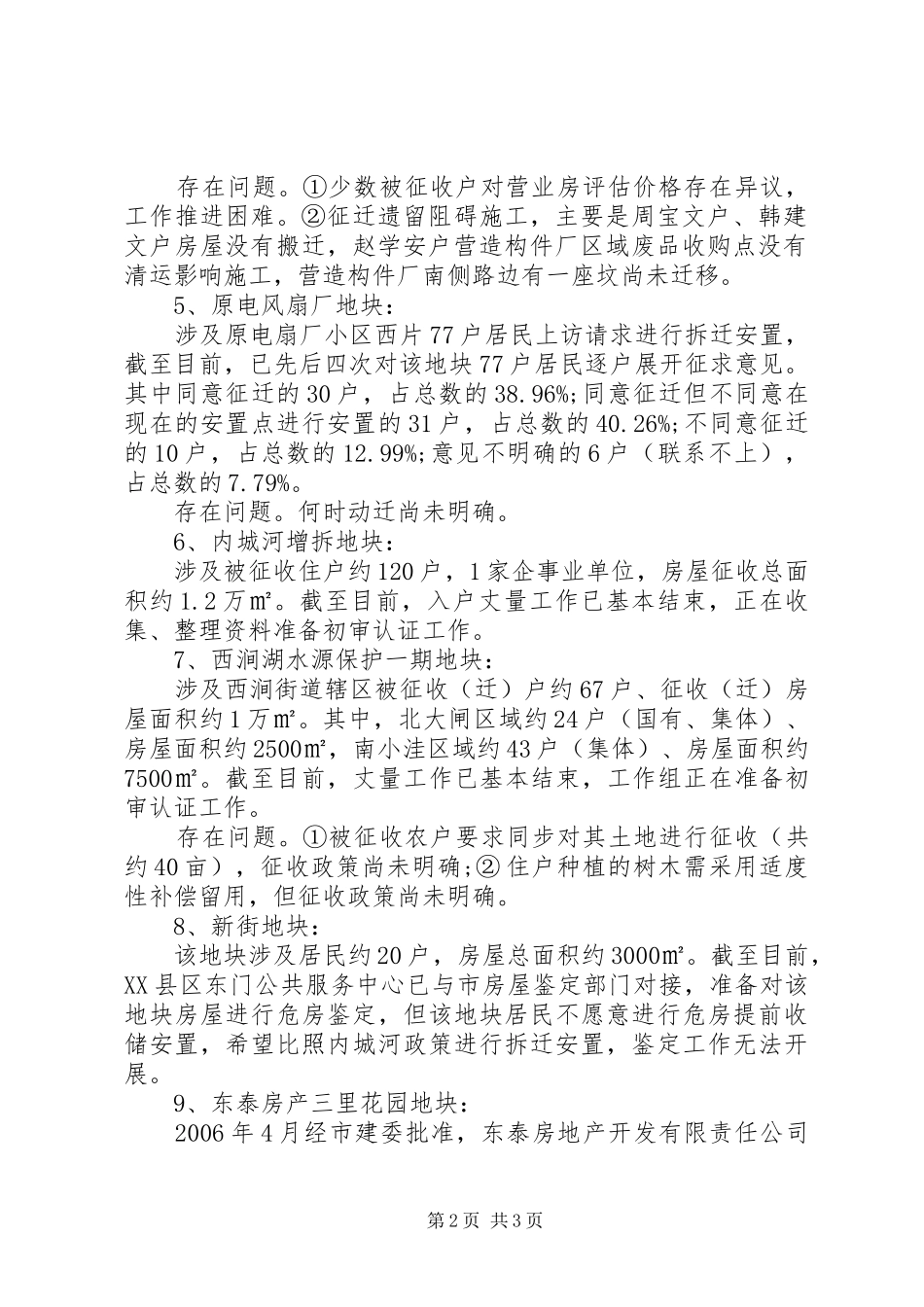

第1页共3页存在问题
①少数被征收户对营业房评估价格存在异议,工作推进困难
②征迁遗留阻碍施工,主要是周宝文户、韩建文户房屋没有搬迁,赵学安户营造构件厂区域废品收购点没有清运影响施工,营造构件厂南侧路边有一座坟尚未迁移
