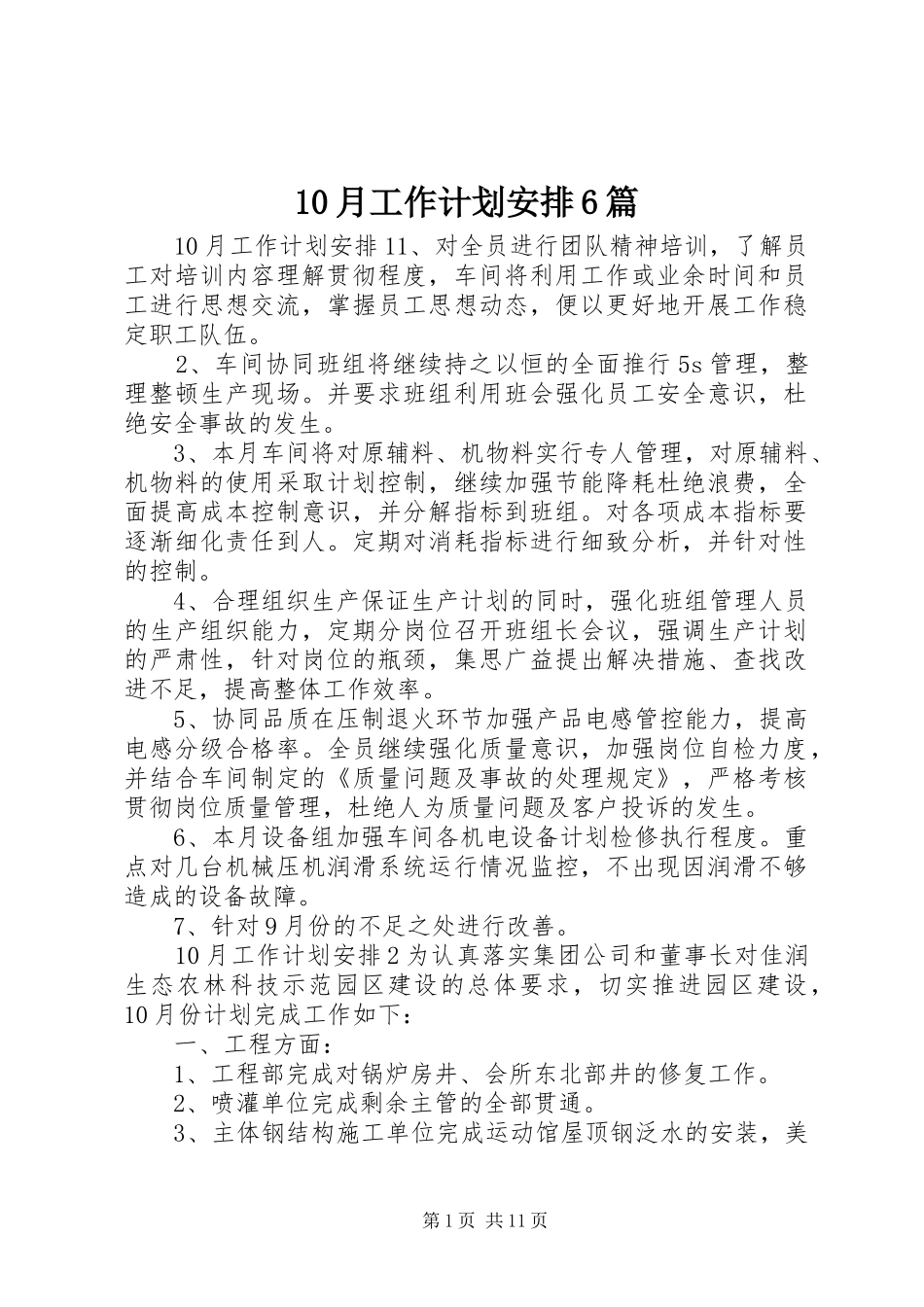

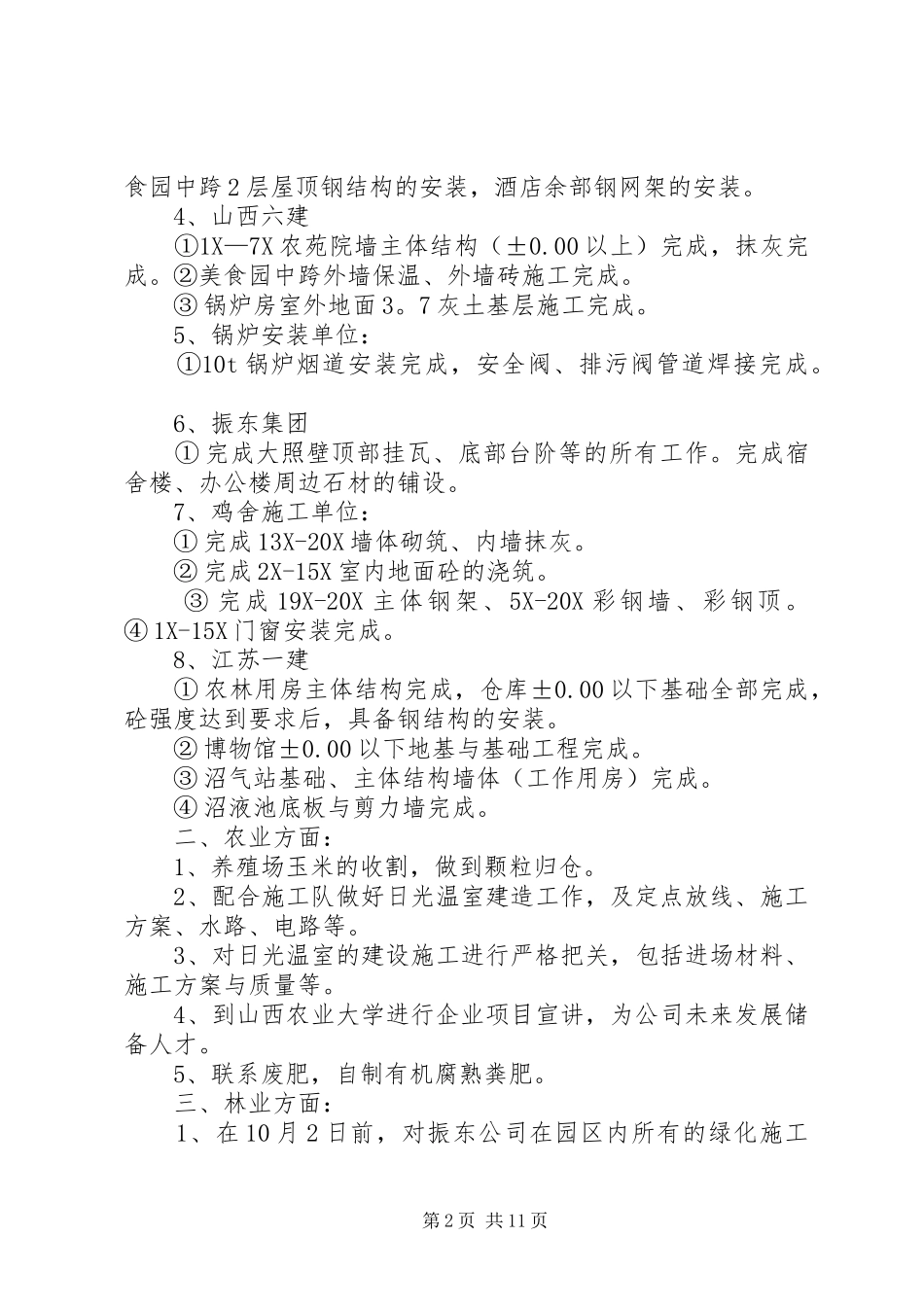

10 月工作计划安排 6 篇 10 月工作计划安排 11、对全员进行团队精神培训,了解员工对培训内容理解贯彻程度,车间将利用工作或业余时间和员工进行思想交流,掌握员工思想动态,便以更好地开展工作稳定职工队伍。 2、车间协同班组将继续持之以恒的全面推行 5s 管理,整理整顿生产现场。并要求班组利用班会强化员工安全意识,杜绝安全事故的发生。 3、本月车间将对原辅料、机物料实行专人管理,对原辅料、机物料的使用采取计划控制,继续加强节能降耗杜绝浪费,全面提高成本控制意识,并分解指标到班组。对各项成本指标要逐渐细化责任到人。定期对消耗指标进行细致分析,并针对性的控制。 4、合理组织生产保证生产计划的同时,强化班组管理人员的生产组织能力,定期分岗位召开班组长会议,强调生产计划的严肃性,针对岗位的瓶颈,集思广益提出解决措施、查找改进不足,提高整体工作效率。 5、协同品质在压制退火环节加强产品电感管控能力,提高电感分级合格率。全员继续强化质量意识,加强岗位自检力度,并结合车间制定的《质量问题及事故的处理规定》,严格考核贯彻岗位质量管理,杜绝人为质量问题及客户投诉的发生。 6、本月设备组加强车间各机电设备计划检修执行程度。重点对几台机械压机润滑系统运行情况监控,不出现因润滑不够造成的设备故障。 7、针对 9 月份的不足之处进行改善。 10 月工作计划安排 2 为认真落实集团公司和董事长对佳润生态农林科技示范园区建设的总体要求,切实推进园区建设,10 月份计划完成工作如下: 一、工程方面: 1、工程部完成对锅炉房井、会所东北部井的修复工作。 2、喷灌单位完成剩余主管的全部贯通。 3、主体钢结构施工单位完成运动馆屋顶钢泛水的安装,美第 1 页 共 11 页食园中跨 2 层屋顶钢结构的安装,酒店余部钢网架的安装。 4、山西六建 ①1X—7X 农苑院墙主体结构(±0.00 以上)完成,抹灰完成。②美食园中跨外墙保温、外墙砖施工完成。 ③ 锅炉房室外地面 3。7 灰土基层施工完成。 5、锅炉安装单位: ①10t 锅炉烟道安装完成,安全阀、排污阀管道焊接完成。 6、振东集团 ① 完成大照壁顶部挂瓦、底部台阶等的所有工作。完成宿舍楼、办公楼周边石材的铺设。 7、鸡舍施工单位: ① 完成 13X-20X 墙体砌筑、内墙抹灰。 ② 完成 2X-15X 室内地面砼的浇筑。 ③ 完成 19X-20X 主体钢架、5X-20X 彩钢墙、彩钢顶。④ 1X-15X 门窗安装完成。 8、...
