电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

XX年工程工作计划范文5篇VIP免费

XX年工程工作计划范文5篇_第1页
1/15
XX年工程工作计划范文5篇_第2页
2/15
XX年工程工作计划范文5篇_第3页
3/15

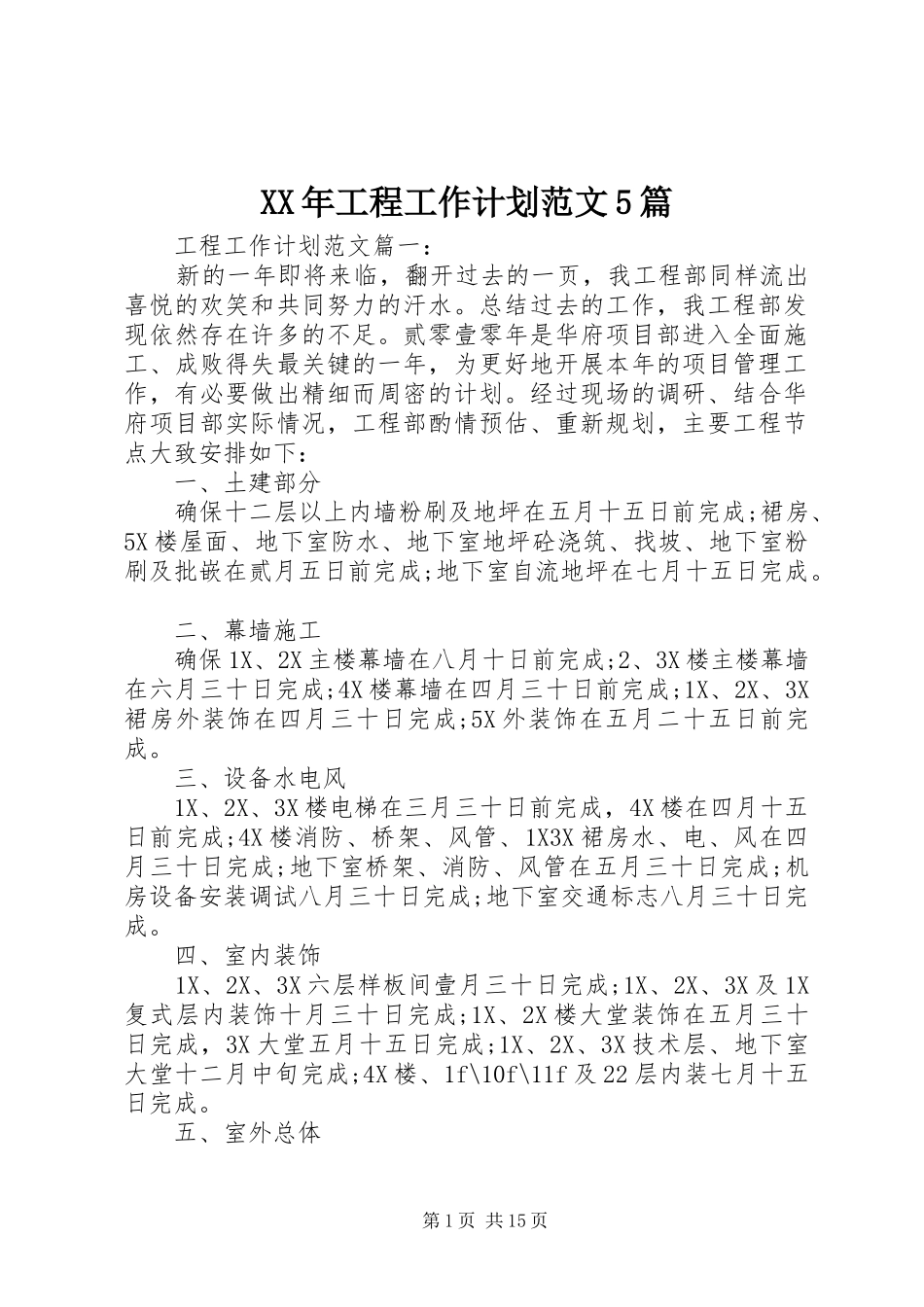

XX 年工程工作计划范文 5 篇 工程工作计划范文篇一: 新的一年即将来临,翻开过去的一页,我工程部同样流出喜悦的欢笑和共同努力的汗水。总结过去的工作,我工程部发现依然存在许多的不足。贰零壹零年是华府项目部进入全面施工、成败得失最关键的一年,为更好地开展本年的项目管理工作,有必要做出精细而周密的计划。经过现场的调研、结合华府项目部实际情况,工程部酌情预估、重新规划,主要工程节点大致安排如下: 一、土建部分 确保十二层以上内墙粉刷及地坪在五月十五日前完成;裙房、5X 楼屋面、地下室防水、地下室地坪砼浇筑、找坡、地下室粉刷及批嵌在贰月五日前完成;地下室自流地坪在七月十五日完成。 二、幕墙施工 确保 1X、2X 主楼幕墙在八月十日前完成;2、3X 楼主楼幕墙在六月三十日完成;4X 楼幕墙在四月三十日前完成;1X、2X、3X裙房外装饰在四月三十日完成;5X 外装饰在五月二十五日前完成。 三、设备水电风 1X、2X、3X 楼电梯在三月三十日前完成,4X 楼在四月十五日前完成;4X 楼消防、桥架、风管、1X3X 裙房水、电、风在四月三十日完成;地下室桥架、消防、风管在五月三十日完成;机房设备安装调试八月三十日完成;地下室交通标志八月三十日完成。 四、室内装饰 1X、2X、3X 六层样板间壹月三十日完成;1X、2X、3X 及 1X复式层内装饰十月三十日完成;1X、2X 楼大堂装饰在五月三十日完成,3X 大堂五月十五日完成;1X、2X、3X 技术层、地下室大堂十二月中旬完成;4X 楼、1f\10f\11f 及 22 层内装七月十五日完成。 五、室外总体 第 1 页 共 15 页 游泳池装饰七月三十日完成;运石河堤岸基地下室顶板景观绿化九月三十日完成;裙房、5X 屋面地下室顶板景观绿化八月三十日完成;室外总体工程下水管、室外配套、道路十月三十日完成。 六、竣工节点目标 根据集团要求和项目施工进度计划,在贰零壹零年十月底达到基本竣工要求,为年底获得入住许可证创造条件。 鉴于以上主要工程节点,施工相当紧张。贰零壹零年的华府海景工程堪称该项目施工大会战,仅各项专业施工队伍就有几十余家。虽然时间紧、工作场地小、队伍多、人员杂,但是各施工项目仍需在计划内完成。因此,我工程部必须加强对现场的管理以及做好各专业施工队伍之间的协调工作,任务之艰巨,责任之重大令我工程部丝毫不敢懈怠。古人云,天将降大任于斯人也,必先苦其心志,劳其筋骨,饿其体肤。相信在公司各级领导的正确指引下,在各职能部门的积极...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

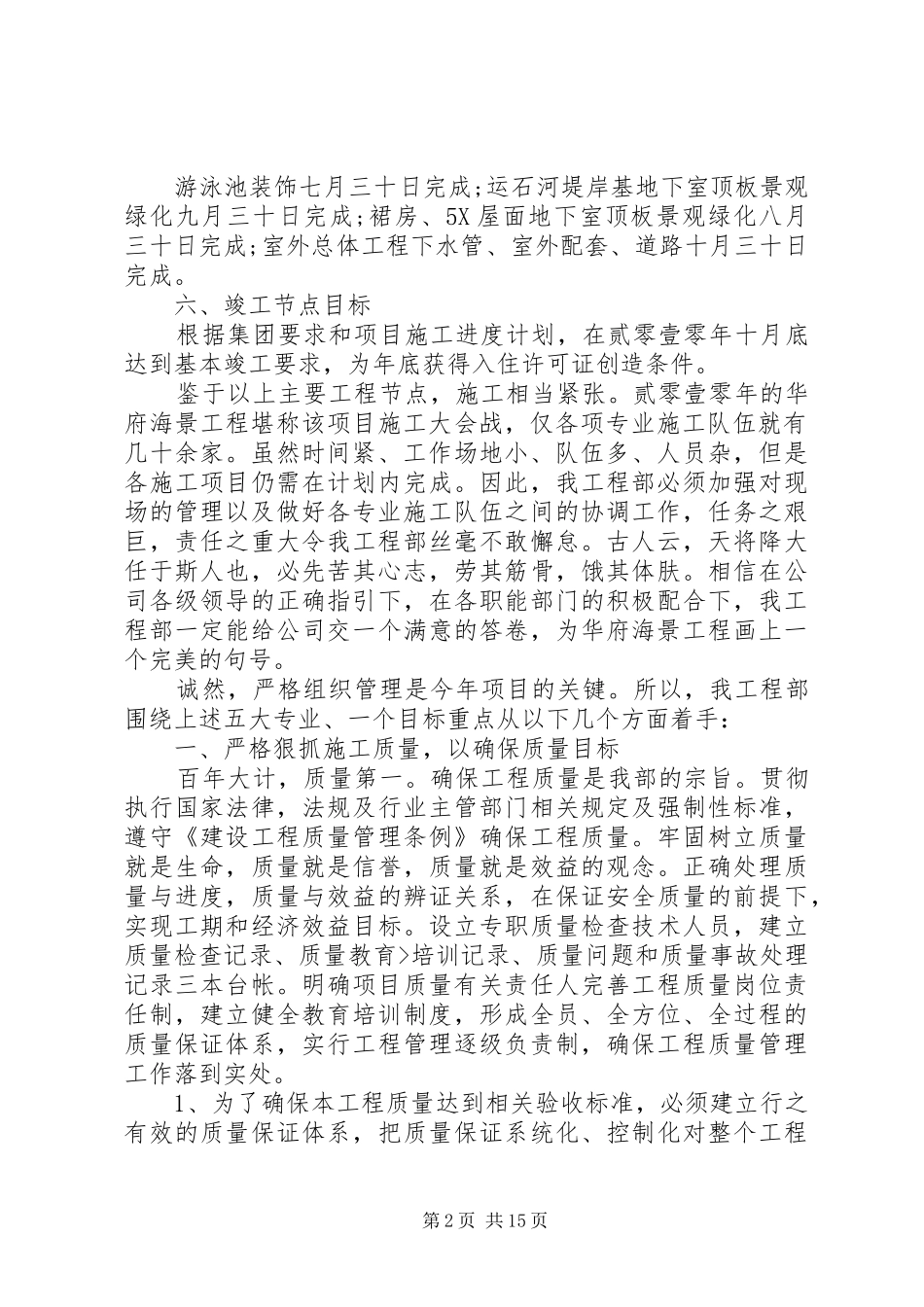

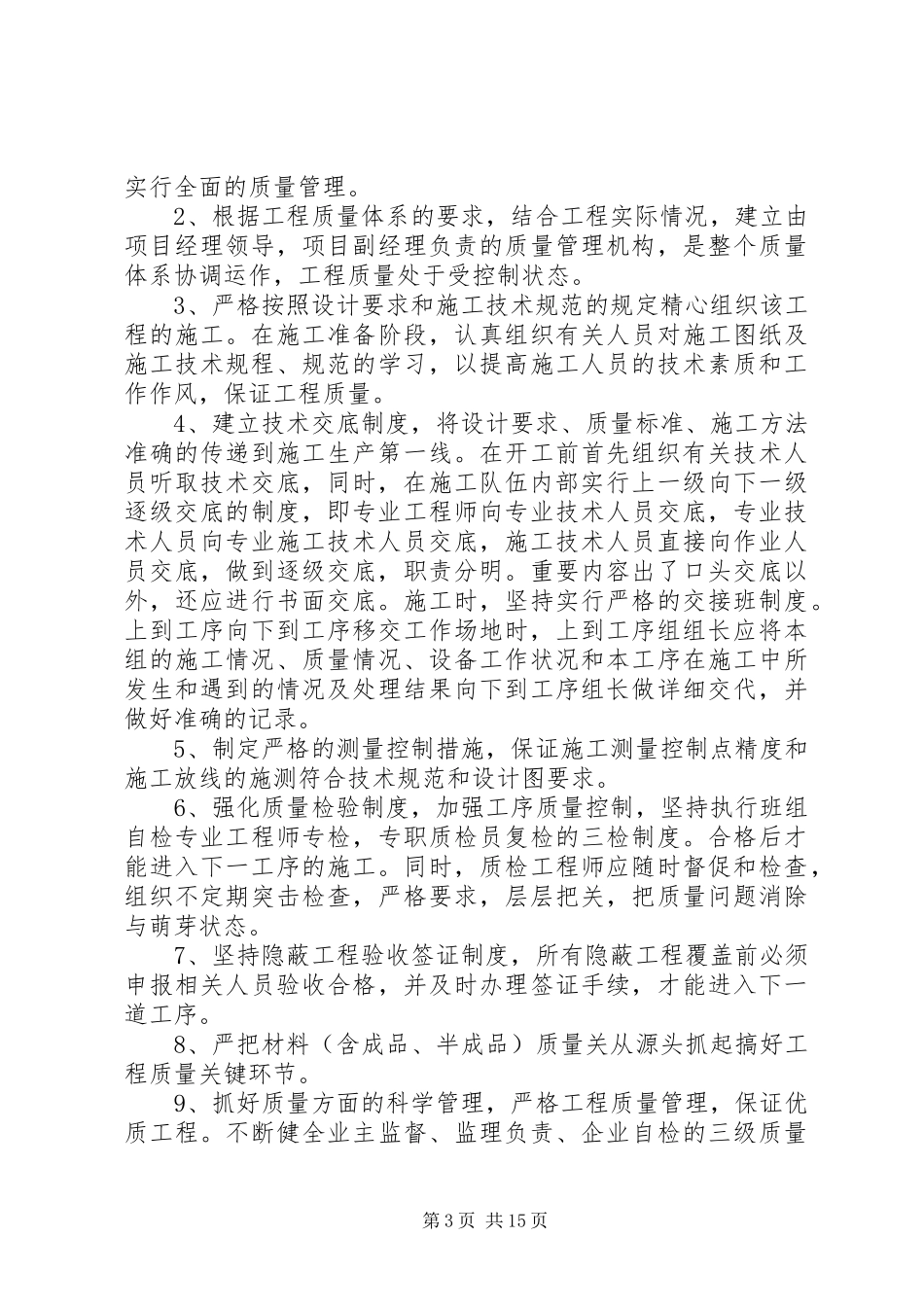

XX年工程工作计划范文5篇

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
