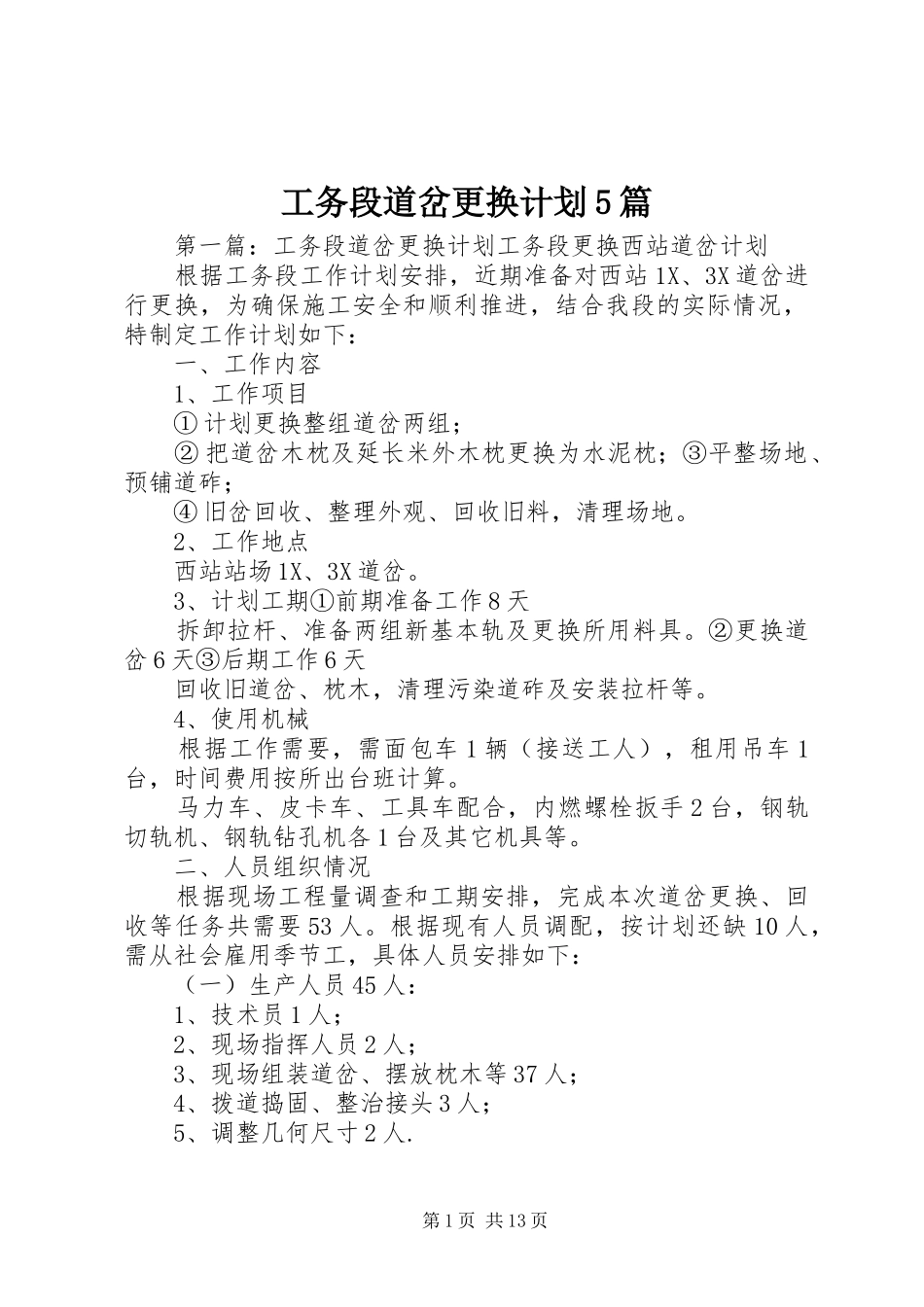

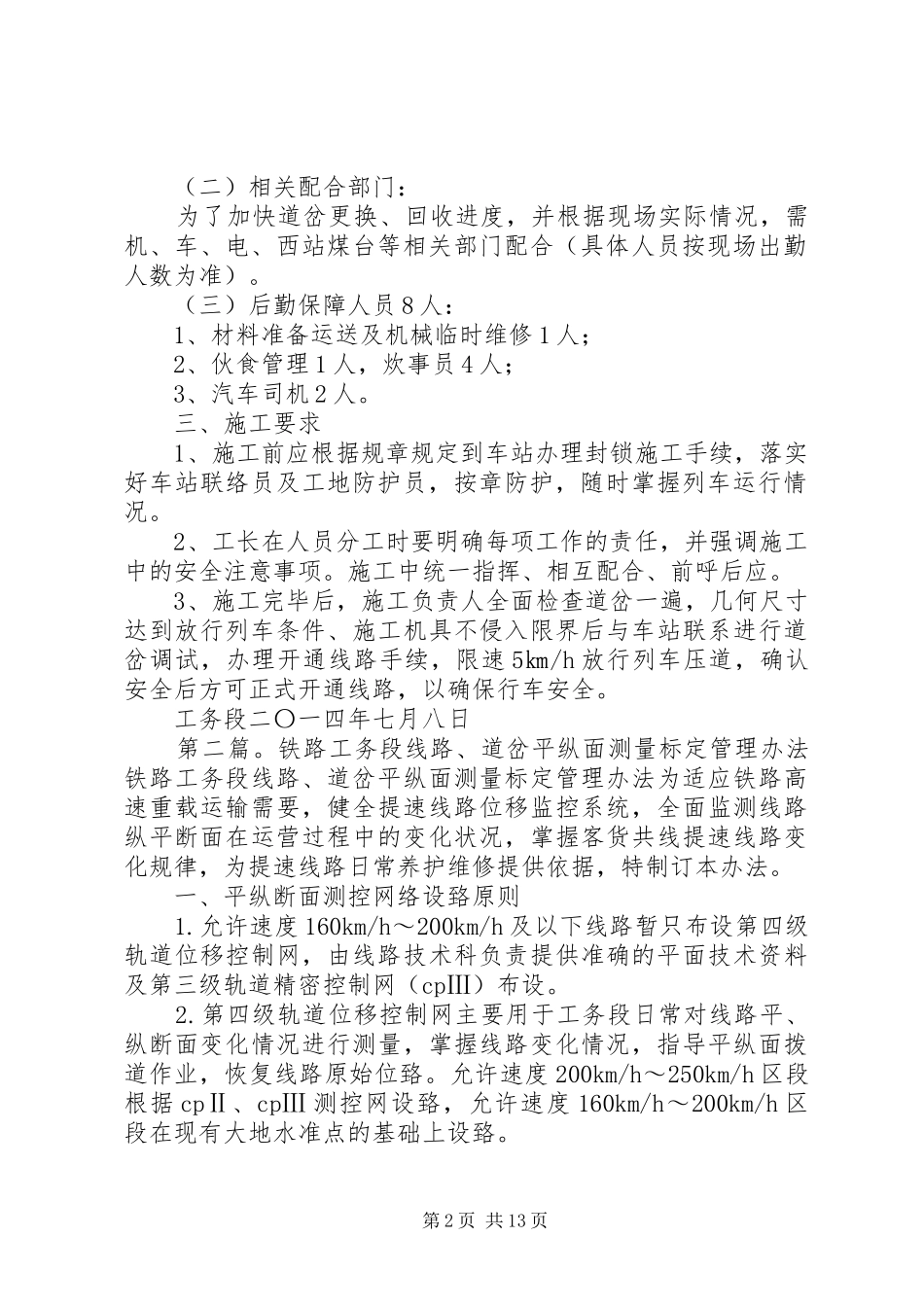

工务段道岔更换计划 5 篇 第一篇:工务段道岔更换计划工务段更换西站道岔计划 根据工务段工作计划安排,近期准备对西站 1X、3X 道岔进行更换,为确保施工安全和顺利推进,结合我段的实际情况,特制定工作计划如下: 一、工作内容 1、工作项目 ① 计划更换整组道岔两组; ② 把道岔木枕及延长米外木枕更换为水泥枕;③平整场地、预铺道砟; ④ 旧岔回收、整理外观、回收旧料,清理场地
2、工作地点 西站站场 1X、3X 道岔
3、计划工期①前期准备工作 8 天 拆卸拉杆、准备两组新基本轨及更换所用料具
②更换道岔 6 天③后期工作 6 天 回收旧道岔、枕木,清理污染道砟及安装拉杆等
4、使用机械 根据工作需要,需面包车 1 辆(接送工人),租用吊车 1台,时间费用按所出台班计算
马力车、皮卡车、工具车配合,内燃螺栓扳手 2 台,钢轨切轨机、钢轨钻孔机各 1 台及其它机具等
二、人员组织情况 根据现场工程量调查和工期安排,完成本次道岔更换、回收等任务共需要 53 人
根据现有人员调配,按计划还缺 10 人,需从社会雇用季节工,具体人员安排如下: (一)生产人员 45 人: 1、技术员 1 人; 2、现场指挥人员 2 人; 3、现场组装道岔、摆放枕木等 37 人; 4、拨道捣固、整治接头 3 人; 5、调整几何尺寸 2 人
第 1 页 共 13 页 (二)相关配合部门: 为了加快道岔更换、回收进度,并根据现场实际情况,需机、车、电、西站煤台等相关部门配合(具体人员按现场出勤人数为准)
(三)后勤保障人员 8 人: 1、材料准备运送及机械临时维修 1 人; 2、伙食管理 1 人,炊事员 4 人; 3、汽车司机 2 人
三、施工要求 1、施工前应根据规章规定到车站办理封锁施工手续,落实好车站联络员及工地防护员,按章防护,随时掌握列车运行情况
2、工长在人员分工时要明确每项工
