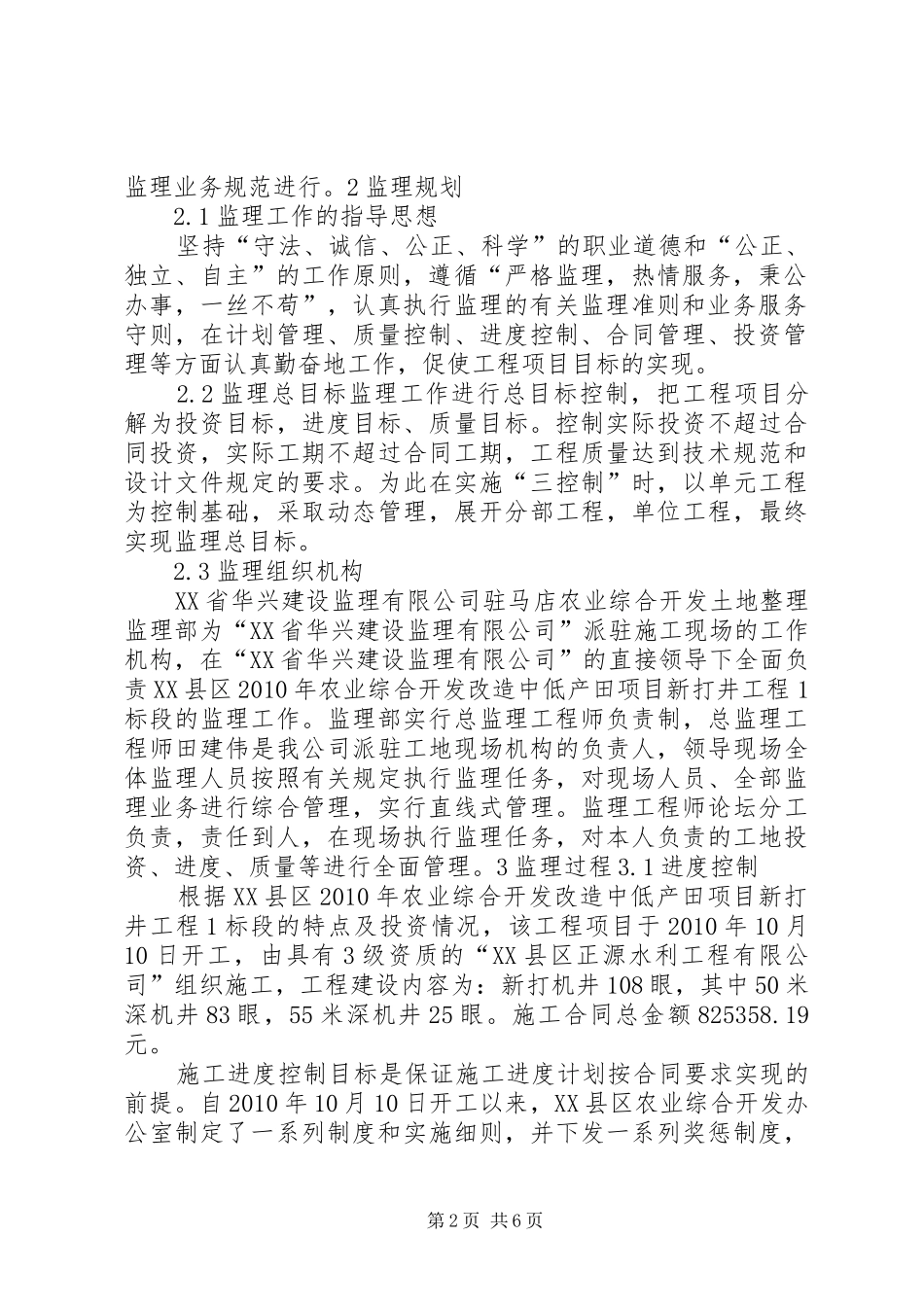

曙光乡打井提水工程规划报告 打井工程监理工作报告 1 工程概况 1
1 项目概况 1
1 项目组织 (1)工程名称:XX 县区 2010 年农业综合开发改造中低产田项目新打井工程 1 标段(2)工程地点:XX 县区三桥乡唐寺行政村南片(3)主管部门:XX 县区农办
(4)发包方:XX 县区农业综合开发办公室(5)承包方:XX 县区正源水利工程有限公司
(6)监理单位:XX 省华兴建设监理有限公司
(7)监理机构:XX 省华兴建设监理有限公司
驻马店农业综合开发土地整理监理部
2 工程概况 本工程是 XX 县区 2010 年农业综合开发改造中低产田项目新打井工程 4 个标段的第 1 标段
工程建设内容: 新打机井 108 眼,其中 50 米深机井 83 眼,55 米深机井 25眼
施工合同总金额 825358
3 本次工程开工时间 2010 年 10 月 10 日,竣工时间2010 年 12 月 10 日
2011 年 4 月 6 日通过 XX 县区农业综合开发办公室组织的联合验收,均达到设计要求,质量评为合格
2 监理实施情况 为了开展 XX 县区 2010 年农业综合开发改造中低产田项目新打井工程 1 标段建设监理工作,“XX 省华兴建设监理有限公司”在 XX 县区成立了驻马店农业综合开发土地整理监理部监理部,监理人员于 2010 年 10 月 8 日进场,开始行使监理职能
监理部根据工程特点,按照监理合同要求编制了《XX 县区 2010年农业综合开发改造中低产田项目新打井工程 1 标段监理规划》,制定了《监理工程师守则》、《监理工程师职责》、支付程序、监理工作表格、工程质量评定表等
定期每周召开一次监理例会、内部例会
对于施工中出现的特殊问题,召开现场会,组织学习先进经验,造价人才网进行施工技术教育
监理工程师进行旁站监理,检查
