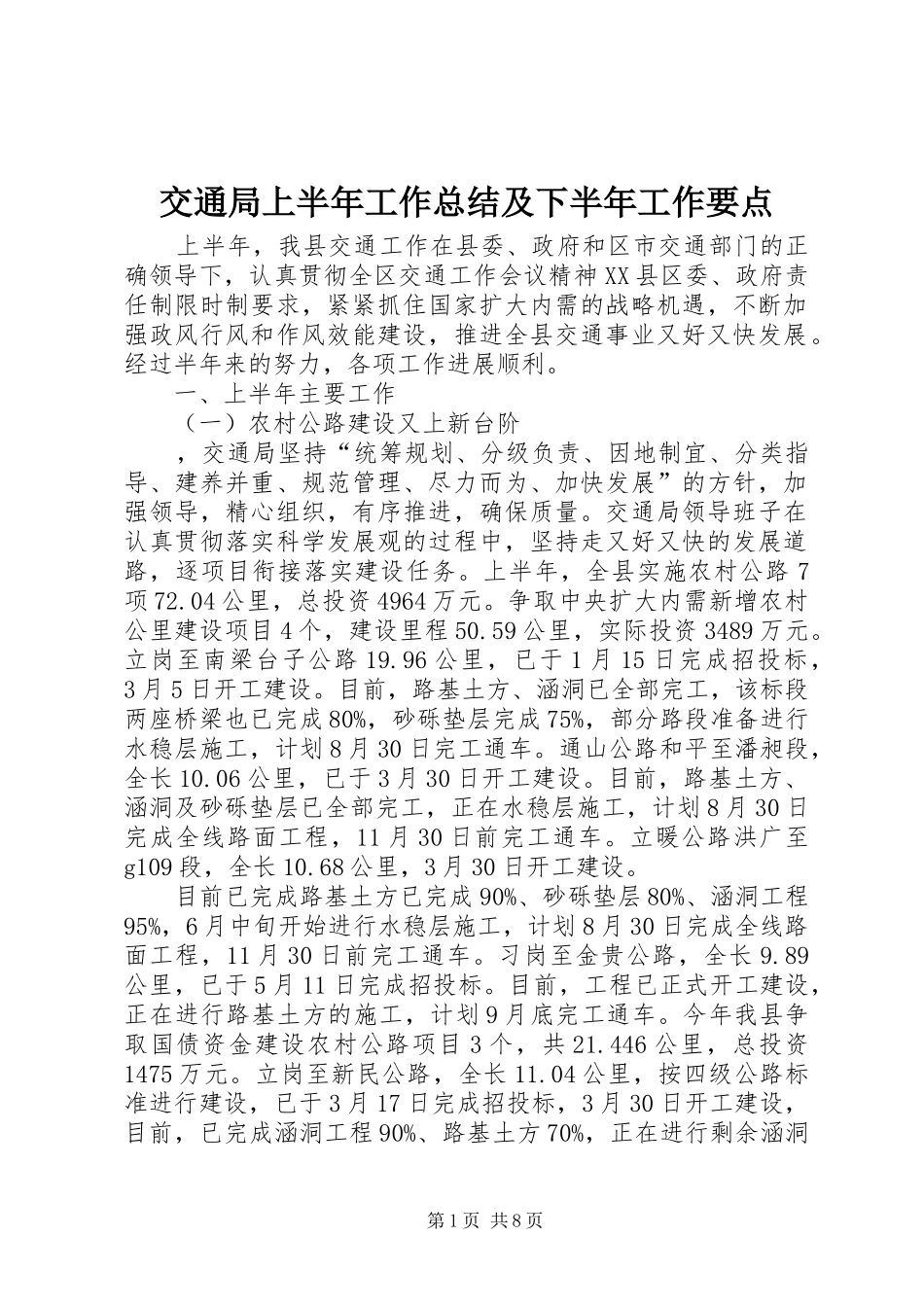

交通局上半年工作总结及下半年工作要点 上半年,我县交通工作在县委、政府和区市交通部门的正确领导下,认真贯彻全区交通工作会议精神 XX 县区委、政府责任制限时制要求,紧紧抓住国家扩大内需的战略机遇,不断加强政风行风和作风效能建设,推进全县交通事业又好又快发展
经过半年来的努力,各项工作进展顺利
一、上半年主要工作 (一)农村公路建设又上新台阶 ,交通局坚持“统筹规划、分级负责、因地制宜、分类指导、建养并重、规范管理、尽力而为、加快发展”的方针,加强领导,精心组织,有序推进,确保质量
交通局领导班子在认真贯彻落实科学发展观的过程中,坚持走又好又快的发展道路,逐项目衔接落实建设任务
上半年,全县实施农村公路 7项 72
04 公里,总投资 4964 万元
争取中央扩大内需新增农村公里建设项目 4 个,建设里程 50
59 公里,实际投资 3489 万元
立岗至南梁台子公路 19
96 公里,已于 1 月 15 日完成招投标,3 月 5 日开工建设
目前,路基土方、涵洞已全部完工,该标段两座桥梁也已完成 80%,砂砾垫层完成 75%,部分路段准备进行水稳层施工,计划 8 月 30 日完工通车
通山公路和平至潘昶段,全长 10
06 公里,已于 3 月 30 日开工建设
目前,路基土方、涵洞及砂砾垫层已全部完工,正在水稳层施工,计划 8 月 30 日完成全线路面工程,11 月 30 日前完工通车
立暖公路洪广至g109 段,全长 10
68 公里,3 月 30 日开工建设
目前已完成路基土方已完成 90%、砂砾垫层 80%、涵洞工程95%,6 月中旬开始进行水稳层施工,计划 8 月 30 日完成全线路面工程,11 月 30 日前完工通车
习岗至金贵公路,全长 9
89公里,已于 5 月 11 日完成招投标
目前,工程已正式开工建设,正在进行路基土方的施工,计划 9 月底完工通车
