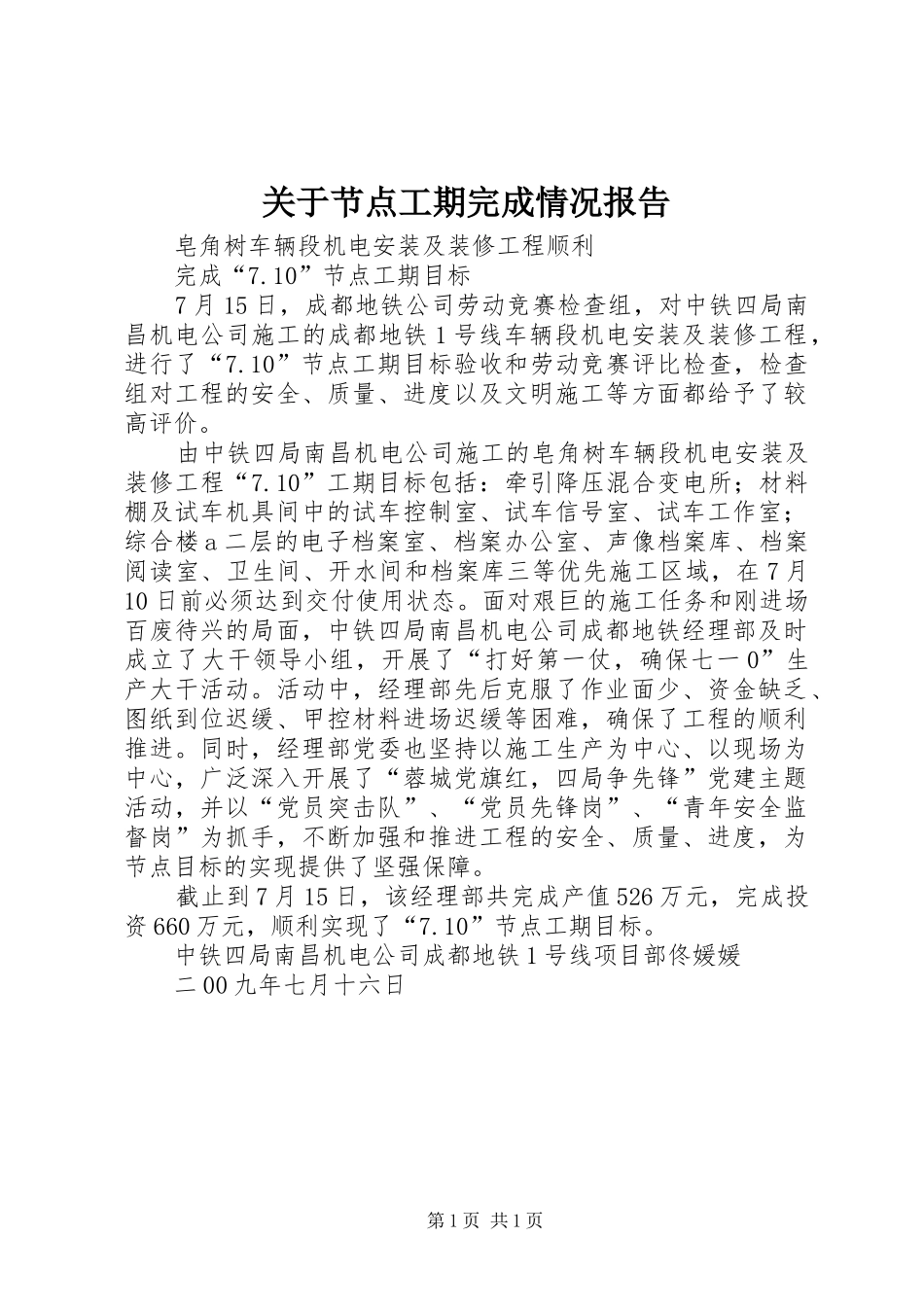

关于节点工期完成情况报告皂角树车辆段机电安装及装修工程顺利完成“7.10”节点工期目标7月15日,成都地铁公司劳动竞赛检查组,对中铁四局南昌机电公司施工的成都地铁1号线车辆段机电安装及装修工程,进行了“7.10”节点工期目标验收和劳动竞赛评比检查,检查组对工程的安全、质量、进度以及文明施工等方面都给予了较高评价。由中铁四局南昌机电公司施工的皂角树车辆段机电安装及装修工程“7.10”工期目标包括:牵引降压混合变电所;材料棚及试车机具间中的试车控制室、试车信号室、试车工作室;综合楼a二层的电子档案室、档案办公室、声像档案库、档案阅读室、卫生间、开水间和档案库三等优先施工区域,在7月10日前必须达到交付使用状态。面对艰巨的施工任务和刚进场百废待兴的局面,中铁四局南昌机电公司成都地铁经理部及时成立了大干领导小组,开展了“打好第一仗,确保七一0”生产大干活动。活动中,经理部先后克服了作业面少、资金缺乏、图纸到位迟缓、甲控材料进场迟缓等困难,确保了工程的顺利推进。同时,经理部党委也坚持以施工生产为中心、以现场为中心,广泛深入开展了“蓉城党旗红,四局争先锋”党建主题活动,并以“党员突击队”、“党员先锋岗”、“青年安全监督岗”为抓手,不断加强和推进工程的安全、质量、进度,为节点目标的实现提供了坚强保障。截止到7月15日,该经理部共完成产值526万元,完成投资660万元,顺利实现了“7.10”节点工期目标。中铁四局南昌机电公司成都地铁1号线项目部佟媛媛二00九年七月十六日第1页共1页
