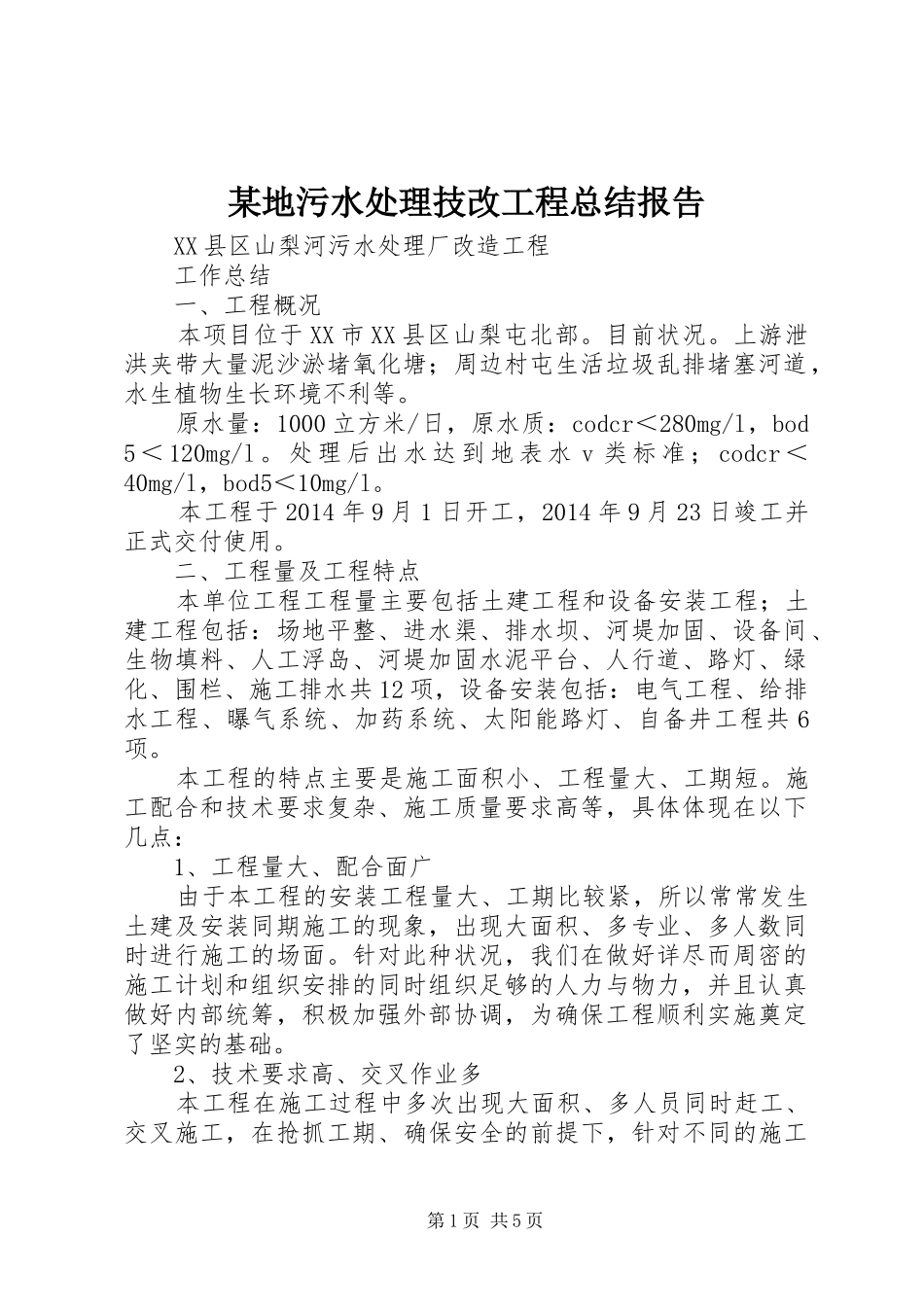

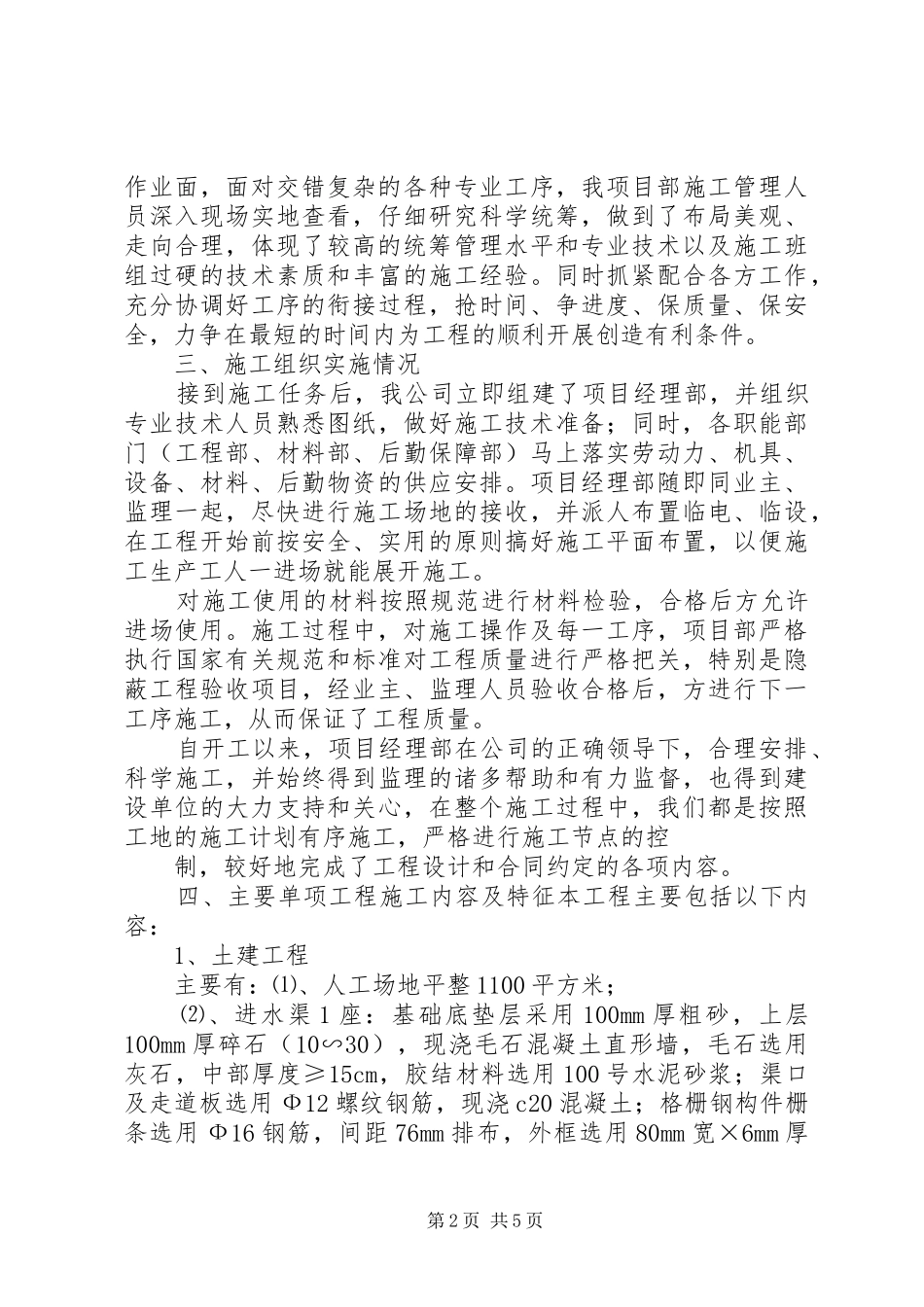

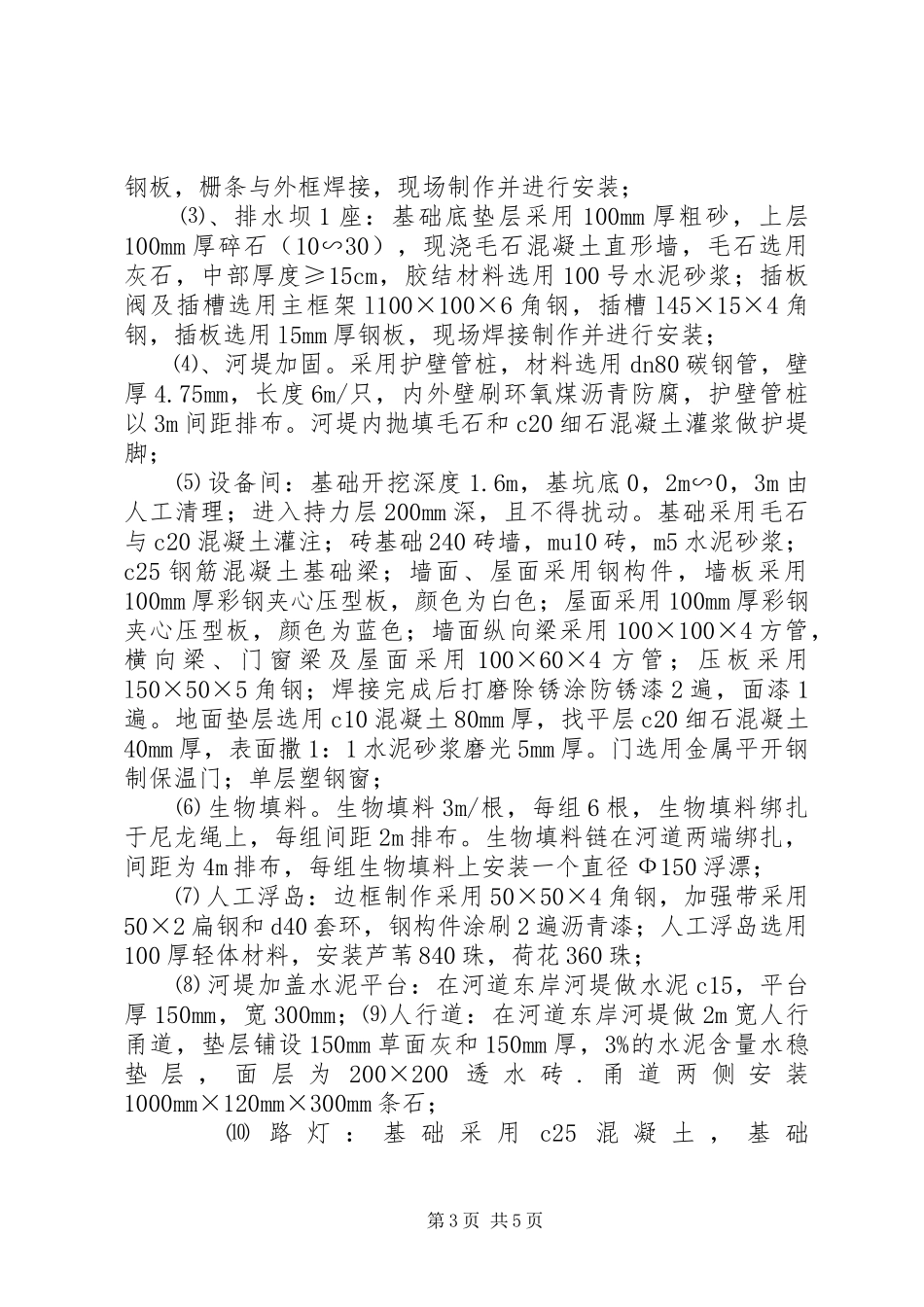

某地污水处理技改工程总结报告 XX 县区山梨河污水处理厂改造工程 工作总结 一、工程概况 本项目位于 XX 市 XX 县区山梨屯北部。目前状况。上游泄洪夹带大量泥沙淤堵氧化塘;周边村屯生活垃圾乱排堵塞河道,水生植物生长环境不利等。 原水量:1000 立方米/日,原水质:codcr<280mg/l,bod5 < 120mg/l 。 处 理 后 出 水 达 到 地 表 水 v 类 标 准 ; codcr <40mg/l,bod5<10mg/l。 本工程于 2014 年 9 月 1 日开工,2014 年 9 月 23 日竣工并正式交付使用。 二、工程量及工程特点 本单位工程工程量主要包括土建工程和设备安装工程;土建工程包括:场地平整、进水渠、排水坝、河堤加固、设备间、生物填料、人工浮岛、河堤加固水泥平台、人行道、路灯、绿化、围栏、施工排水共 12 项,设备安装包括:电气工程、给排水工程、曝气系统、加药系统、太阳能路灯、自备井工程共 6项。 本工程的特点主要是施工面积小、工程量大、工期短。施工配合和技术要求复杂、施工质量要求高等,具体体现在以下几点: 1、工程量大、配合面广 由于本工程的安装工程量大、工期比较紧,所以常常发生土建及安装同期施工的现象,出现大面积、多专业、多人数同时进行施工的场面。针对此种状况,我们在做好详尽而周密的施工计划和组织安排的同时组织足够的人力与物力,并且认真做好内部统筹,积极加强外部协调,为确保工程顺利实施奠定了坚实的基础。 2、技术要求高、交叉作业多 本工程在施工过程中多次出现大面积、多人员同时赶工、交叉施工,在抢抓工期、确保安全的前提下,针对不同的施工第 1 页 共 5 页作业面,面对交错复杂的各种专业工序,我项目部施工管理人员深入现场实地查看,仔细研究科学统筹,做到了布局美观、走向合理,体现了较高的统筹管理水平和专业技术以及施工班组过硬的技术素质和丰富的施工经验。同时抓紧配合各方工作,充分协调好工序的衔接过程,抢时间、争进度、保质量、保安全,力争在最短的时间内为工程的顺利开展创造有利条件。 三、施工组织实施情况 接到施工任务后,我公司立即组建了项目经理部,并组织专业技术人员熟悉图纸,做好施工技术准备;同时,各职能部门(工程部、材料部、后勤保障部)马上落实劳动力、机具、设备、材料、后勤物资的供应安排。项目经理部随即同业主、监理一起,尽快进行施工场地的接收,并派人布置临电、临设,在工程开始前按安全、实用的原则搞好施工...
