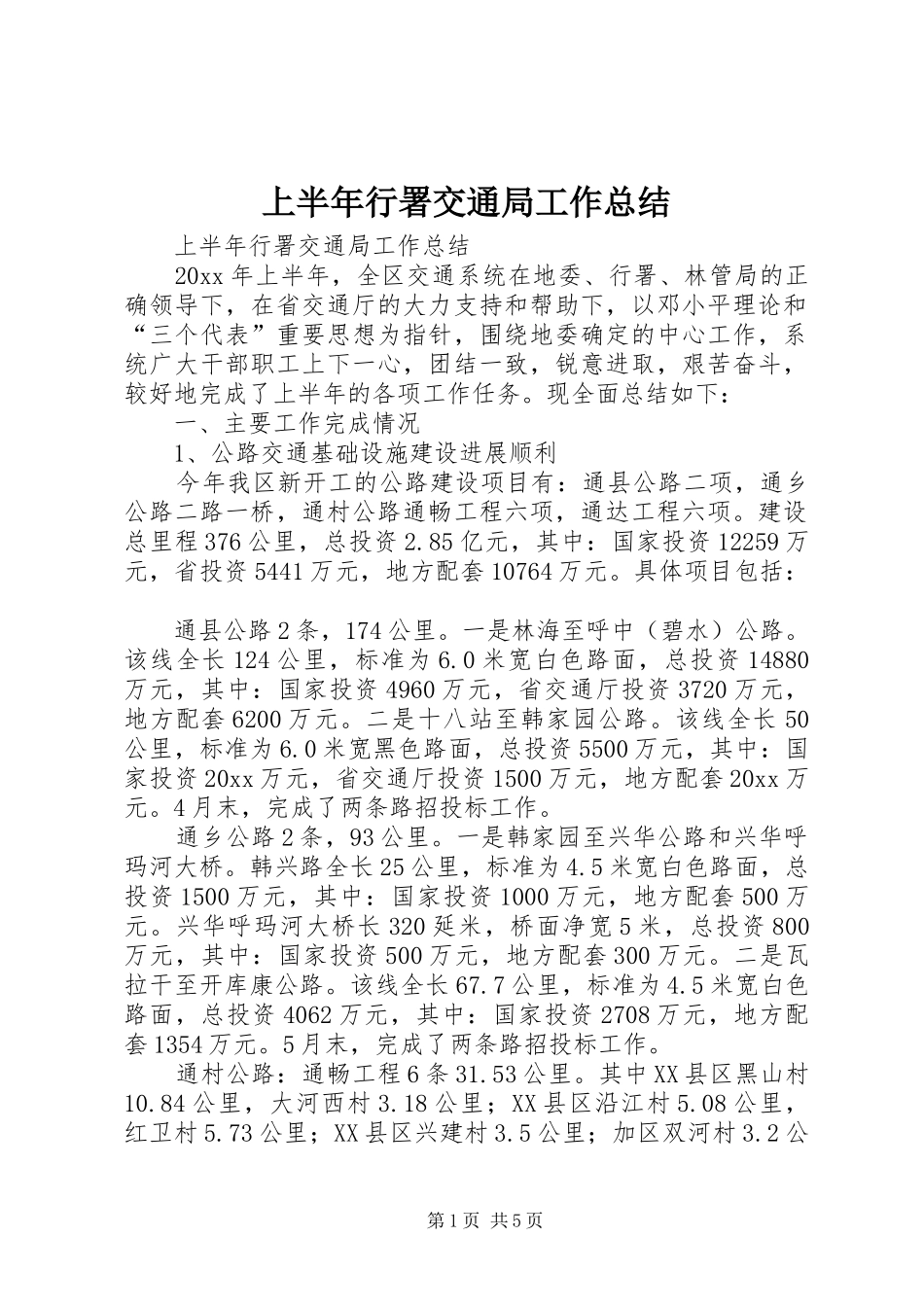

上半年行署交通局工作总结 上半年行署交通局工作总结 20xx 年上半年,全区交通系统在地委、行署、林管局的正确领导下,在省交通厅的大力支持和帮助下,以邓小平理论和“三个代表”重要思想为指针,围绕地委确定的中心工作,系统广大干部职工上下一心,团结一致,锐意进取,艰苦奋斗,较好地完成了上半年的各项工作任务
现全面总结如下: 一、主要工作完成情况 1、公路交通基础设施建设进展顺利 今年我区新开工的公路建设项目有:通县公路二项,通乡公路二路一桥,通村公路通畅工程六项,通达工程六项
建设总里程 376 公里,总投资 2
85 亿元,其中:国家投资 12259 万元,省投资 5441 万元,地方配套 10764 万元
具体项目包括: 通县公路 2 条,174 公里
一是林海至呼中(碧水)公路
该线全长 124 公里,标准为 6
0 米宽白色路面,总投资 14880万元,其中:国家投资 4960 万元,省交通厅投资 3720 万元,地方配套 6200 万元
二是十八站至韩家园公路
该线全长 50公里,标准为 6
0 米宽黑色路面,总投资 5500 万元,其中:国家投资 20xx 万元,省交通厅投资 1500 万元,地方配套 20xx 万元
4 月末,完成了两条路招投标工作
通乡公路 2 条,93 公里
一是韩家园至兴华公路和兴华呼玛河大桥
韩兴路全长 25 公里,标准为 4
5 米宽白色路面,总投资 1500 万元,其中:国家投资 1000 万元,地方配套 500 万元
兴华呼玛河大桥长 320 延米,桥面净宽 5 米,总投资 800万元,其中:国家投资 500 万元,地方配套 300 万元
二是瓦拉干至开库康公路
该线全长 67
7 公里,标准为 4
5 米宽白色路面,总投资 4062 万元,其中:国家投资 2708 万元,地方配套 1354 万元
5 月末,完成了两条路招投标工作
