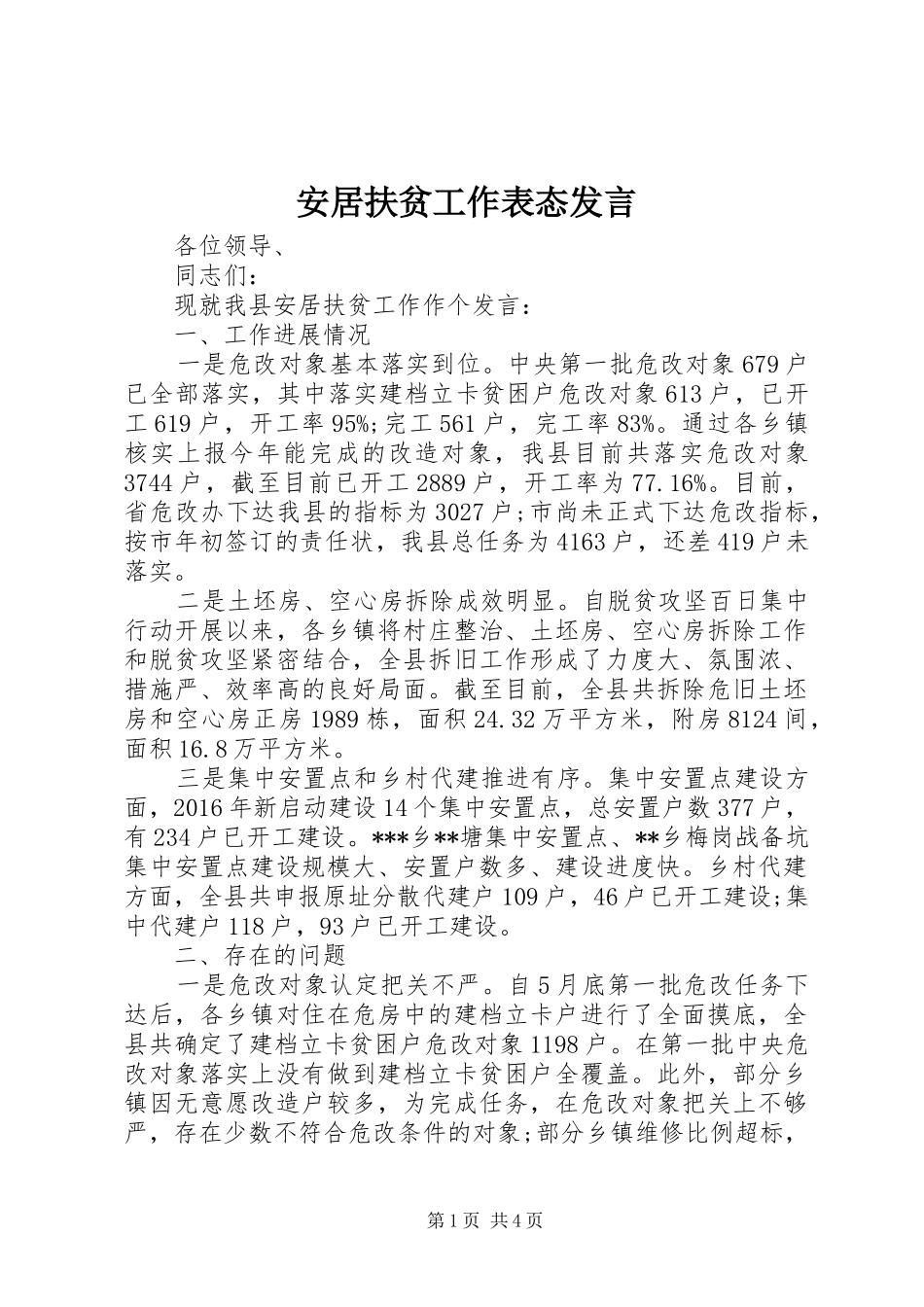

安居扶贫工作表态发言 各位领导、 同志们: 现就我县安居扶贫工作作个发言: 一、工作进展情况 一是危改对象基本落实到位
中央第一批危改对象 679 户已全部落实,其中落实建档立卡贫困户危改对象 613 户,已开工 619 户,开工率 95%;完工 561 户,完工率 83%
通过各乡镇核实上报今年能完成的改造对象,我县目前共落实危改对象3744 户,截至目前已开工 2889 户,开工率为 77
目前,省危改办下达我县的指标为 3027 户;市尚未正式下达危改指标,按市年初签订的责任状,我县总任务为 4163 户,还差 419 户未落实
二是土坯房、空心房拆除成效明显
自脱贫攻坚百日集中行动开展以来,各乡镇将村庄整治、土坯房、空心房拆除工作和脱贫攻坚紧密结合,全县拆旧工作形成了力度大、氛围浓、措施严、效率高的良好局面
截至目前,全县共拆除危旧土坯房和空心房正房 1989 栋,面积 24
32 万平方米,附房 8124 间,面积 16
8 万平方米
三是集中安置点和乡村代建推进有序
集中安置点建设方面,2016 年新启动建设 14 个集中安置点,总安置户数 377 户,有 234 户已开工建设
***乡**塘集中安置点、**乡梅岗战备坑集中安置点建设规模大、安置户数多、建设进度快
乡村代建方面,全县共申报原址分散代建户 109 户,46 户已开工建设;集中代建户 118 户,93 户已开工建设
二、存在的问题 一是危改对象认定把关不严
自 5 月底第一批危改任务下达后,各乡镇对住在危房中的建档立卡户进行了全面摸底,全县共确定了建档立卡贫困户危改对象 1198 户
在第一批中央危改对象落实上没有做到建档立卡贫困户全覆盖

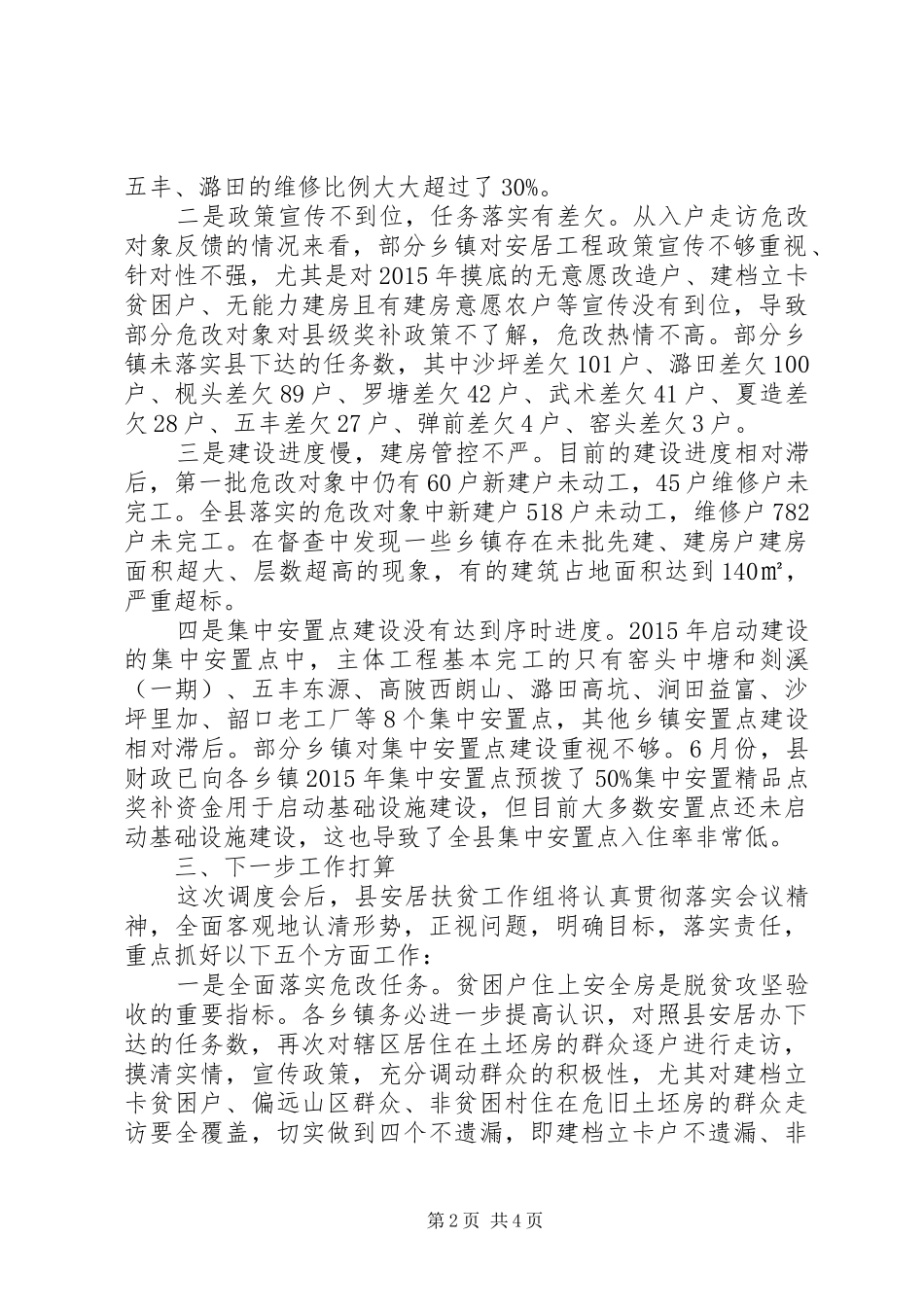

此外,部分乡镇因无意愿改造户较多,为完成任务,在危改对象把关上不够严,存在少数不符合危改条件的对象;部分乡镇维修比例超标,第 1 页 共 4 页五丰
