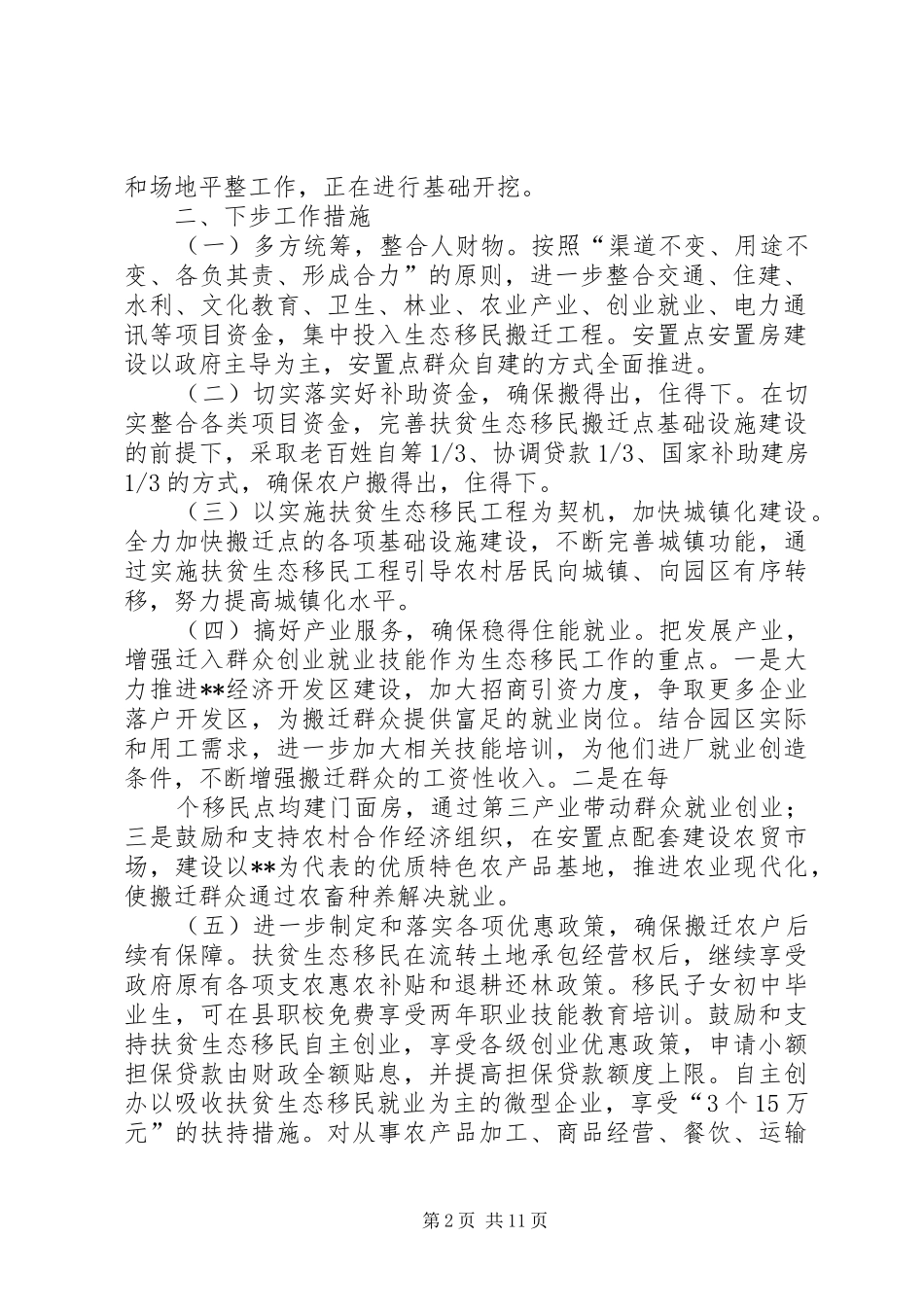

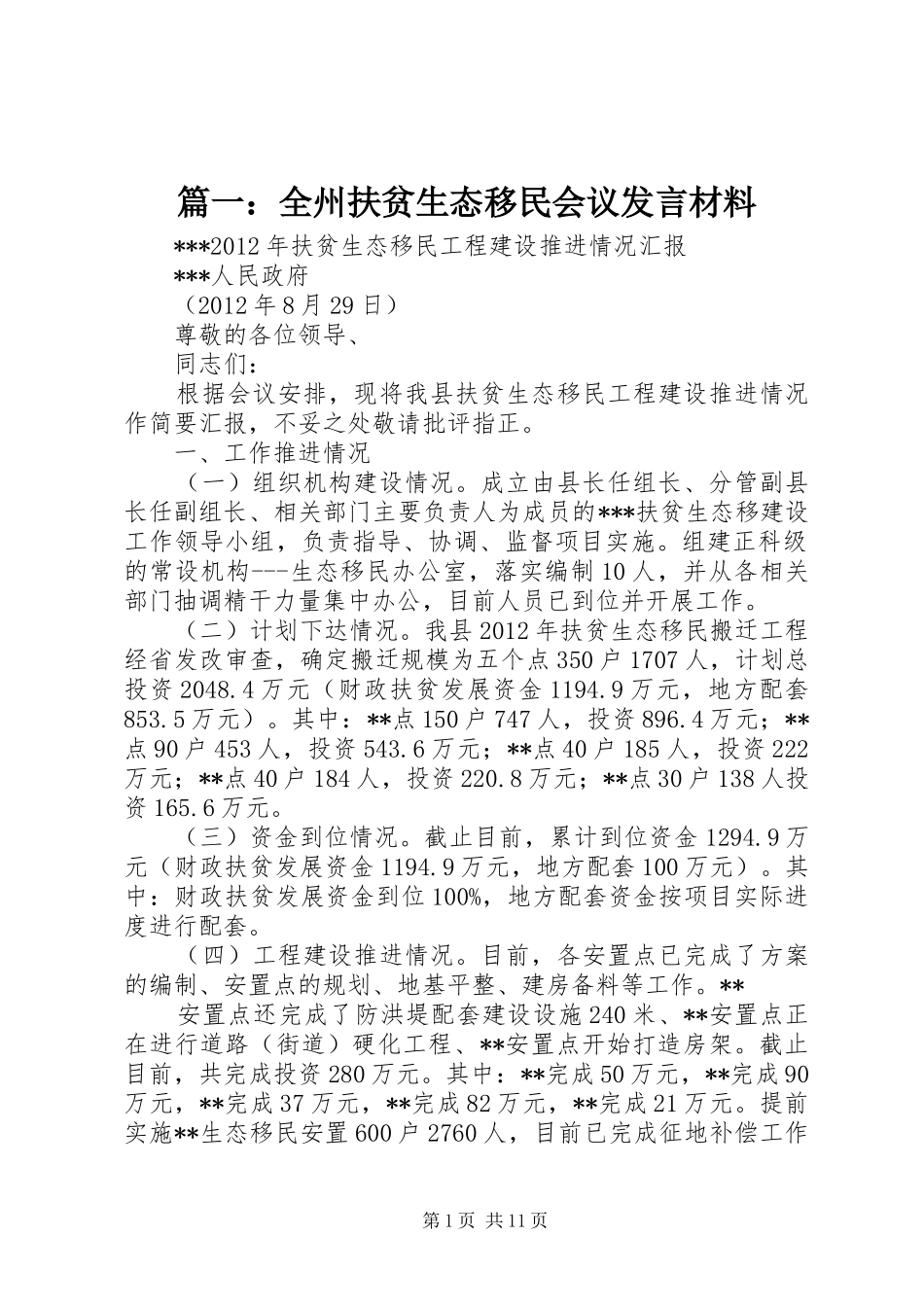

篇一:全州扶贫生态移民会议发言材料 ***2012 年扶贫生态移民工程建设推进情况汇报 ***人民政府 (2012 年 8 月 29 日) 尊敬的各位领导、 同志们: 根据会议安排,现将我县扶贫生态移民工程建设推进情况作简要汇报,不妥之处敬请批评指正。 一、工作推进情况 (一)组织机构建设情况。成立由县长任组长、分管副县长任副组长、相关部门主要负责人为成员的***扶贫生态移建设工作领导小组,负责指导、协调、监督项目实施。组建正科级的常设机构---生态移民办公室,落实编制 10 人,并从各相关部门抽调精干力量集中办公,目前人员已到位并开展工作。 (二)计划下达情况。我县 2012 年扶贫生态移民搬迁工程经省发改审查,确定搬迁规模为五个点 350 户 1707 人,计划总投资 2048.4 万元(财政扶贫发展资金 1194.9 万元,地方配套853.5 万元)。其中:**点 150 户 747 人,投资 896.4 万元;**点 90 户 453 人,投资 543.6 万元;**点 40 户 185 人,投资 222万元;**点 40 户 184 人,投资 220.8 万元;**点 30 户 138 人投资 165.6 万元。 (三)资金到位情况。截止目前,累计到位资金 1294.9 万元(财政扶贫发展资金 1194.9 万元,地方配套 100 万元)。其中:财政扶贫发展资金到位 100%,地方配套资金按项目实际进度进行配套。 (四)工程建设推进情况。目前,各安置点已完成了方案的编制、安置点的规划、地基平整、建房备料等工作。** 安置点还完成了防洪堤配套建设设施 240 米、**安置点正在进行道路(街道)硬化工程、**安置点开始打造房架。截止目前,共完成投资 280 万元。其中:**完成 50 万元,**完成 90万元,**完成 37 万元,**完成 82 万元,**完成 21 万元。提前实施**生态移民安置 600 户 2760 人,目前已完成征地补偿工作第 1 页 共 11 页和场地平整工作,正在进行基础开挖。 二、下步工作措施 (一)多方统筹,整合人财物。按照“渠道不变、用途不变、各负其责、形成合力”的原则,进一步整合交通、住建、水利、文化教育、卫生、林业、农业产业、创业就业、电力通讯等项目资金,集中投入生态移民搬迁工程。安置点安置房建设以政府主导为主,安置点群众自建的方式全面推进。 (二)切实落实好补助资金,确保搬得出,住得下。在切实整合各类项目资金,完善扶贫生态移民搬迁点基础设施建设的前提下,采取老百姓自筹 1/3、协调贷款 1/3、...
