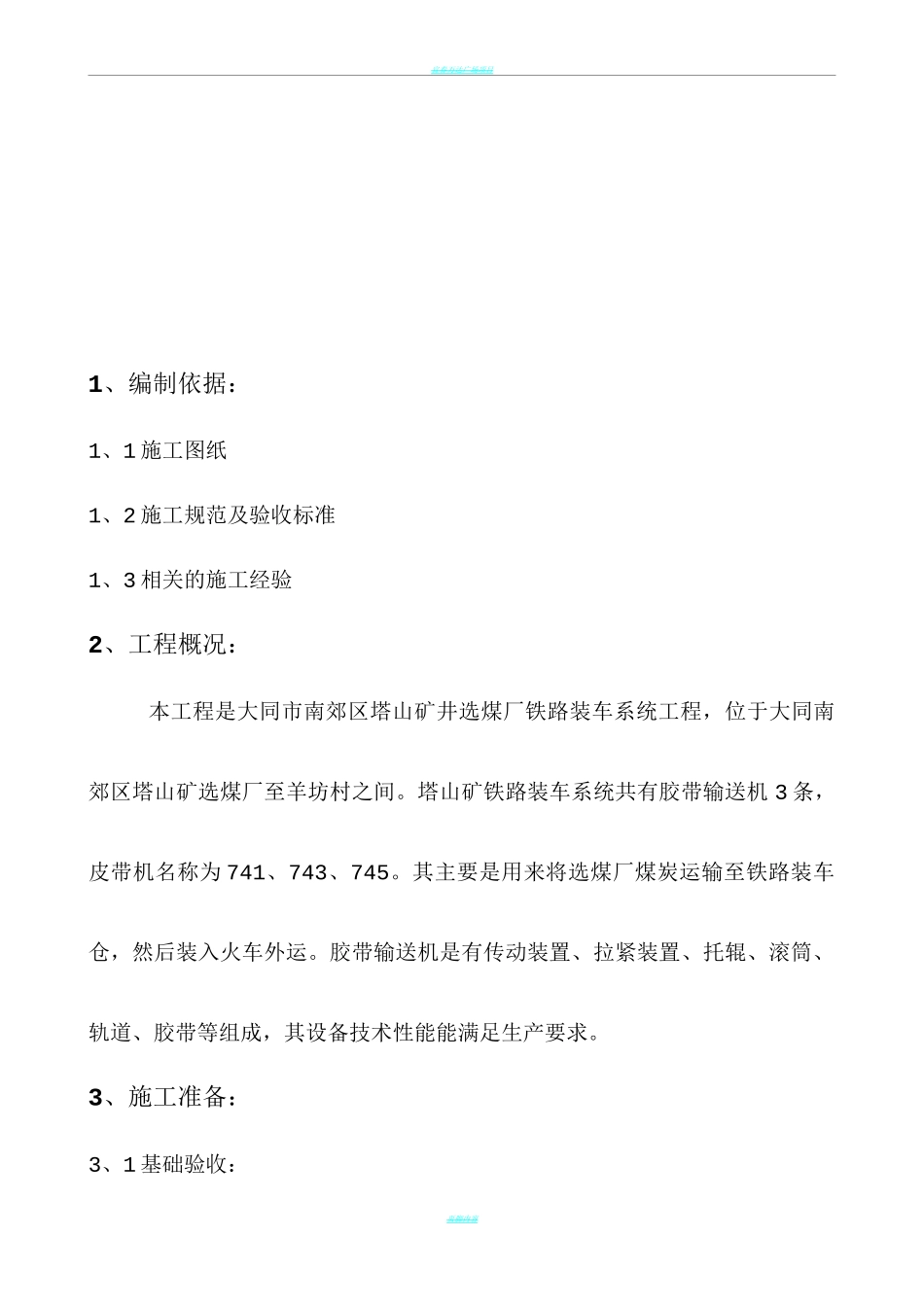

宜春万达广场项目 山西省大同市南郊区塔山矿井选煤厂铁路装车系统工程 机械设备安装施工方案 大同塔山工程项目部二 O 一 O 年四月 页脚内容宜春万达广场项目施工方案目录1、编制依据………………………………………………………12、工程概况………………………………………………………13、施工准备………………………………………………………14、施工进度计划及安排…………………………………………25、设备出库及运输………………………………………………26、设备安装施工工序……………………………………………37、施工机具配置计划……………………………………………98、劳动力配置计划………………………………………………99、质量保证措施…………………………………………………1010、 安全技术保证措施……………………………………………13页脚内容宜春万达广场项目1、编制依据:1、1 施工图纸1、2 施工规范及验收标准1、3 相关的施工经验2、工程概况: 本工程是大同市南郊区塔山矿井选煤厂铁路装车系统工程,位于大同南郊区塔山矿选煤厂至羊坊村之间
塔山矿铁路装车系统共有胶带输送机 3 条,皮带机名称为 741、743、745
其主要是用来将选煤厂煤炭运输至铁路装车仓,然后装入火车外运
胶带输送机是有传动装置、拉紧装置、托辊、滚筒、轨道、胶带等组成,其设备技术性能能满足生产要求
3、施工准备:3、1 基础验收:页脚内容宜春万达广场项目 土建施工队先把基础进行定位放线,写好工序交接单,注明基础偏差及标高偏差
然后项目部组织土建施工队向设备安装队办理交接验收手续,其记录应附有基础标高及中心线,所有基础的预埋件应满足施工要求
之后与设备安装图进行对比,对基础进行复测
复测基础偏差在允许范围后开始施工
3、2 设备验收:设备运到现场后,施工单位应会同建设单位、监理单位、设备厂家的有关技术人员按照供货
