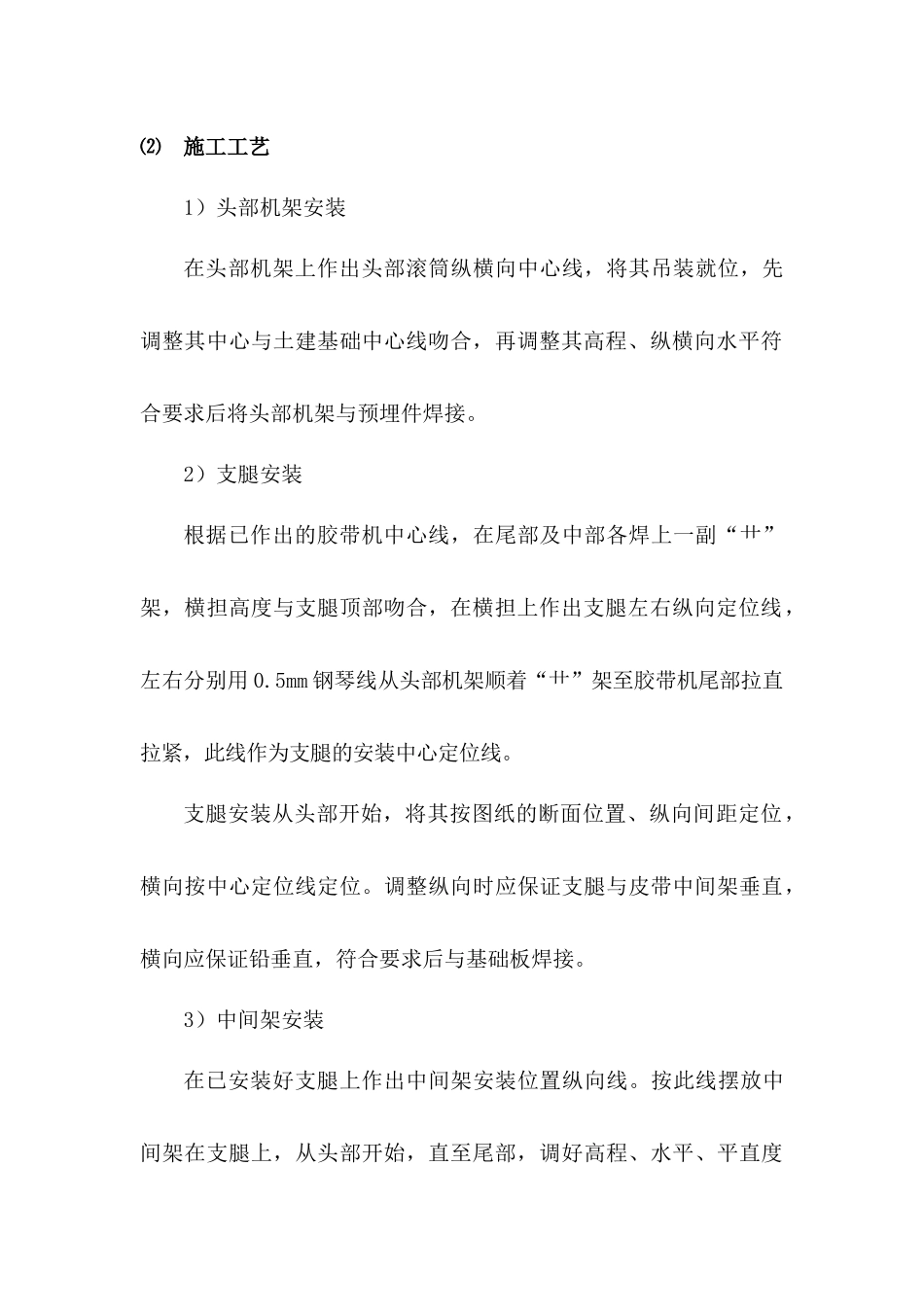

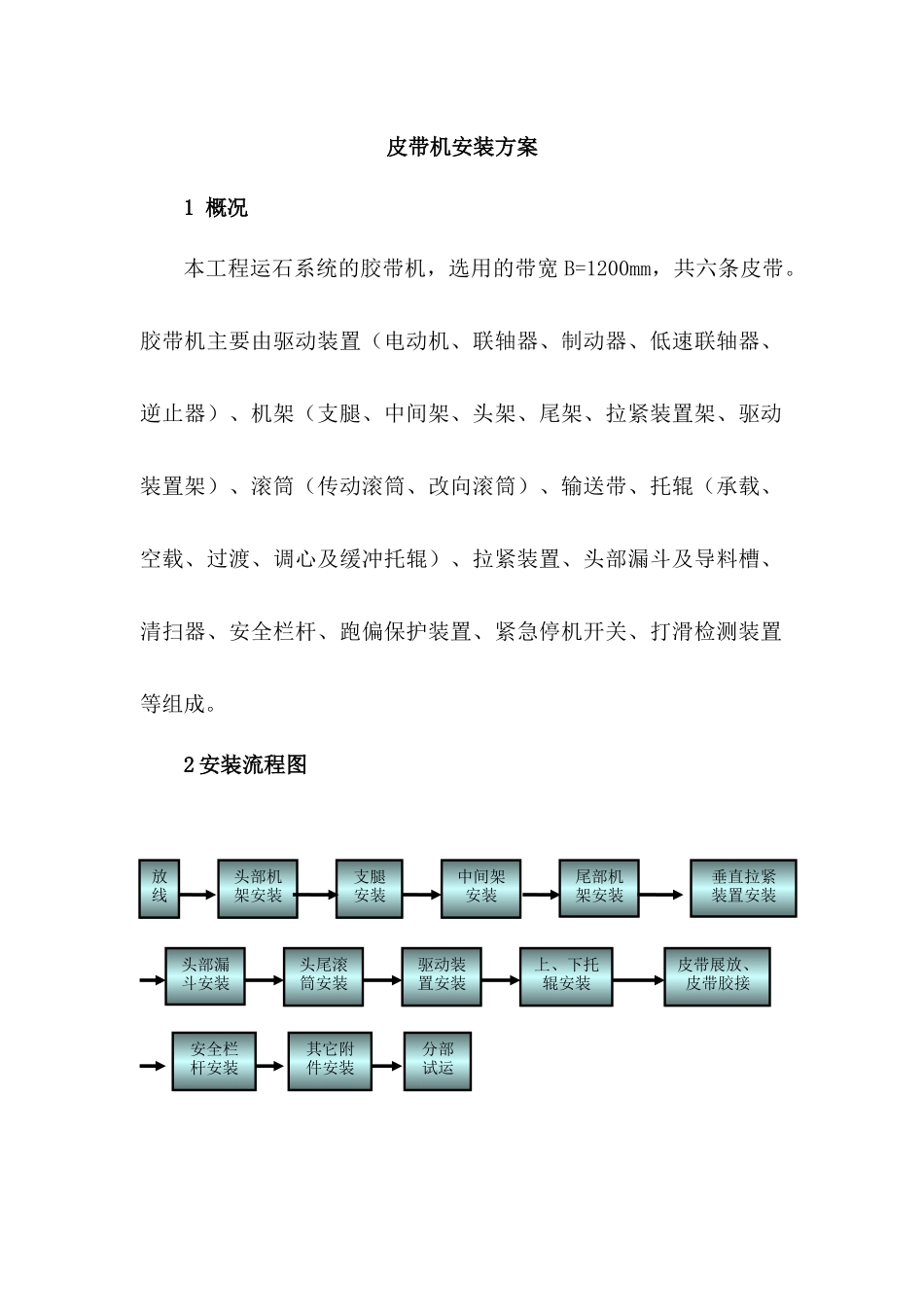

皮带机安装方案1 概况本工程运石系统的胶带机,选用的带宽 B=1200mm,共六条皮带。胶带机主要由驱动装置(电动机、联轴器、制动器、低速联轴器、逆止器)、机架(支腿、中间架、头架、尾架、拉紧装置架、驱动装置架)、滚筒(传动滚筒、改向滚筒)、输送带、托辊(承载、空载、过渡、调心及缓冲托辊)、拉紧装置、头部漏斗及导料槽、清扫器、安全栏杆、跑偏保护装置、紧急停机开关、打滑检测装置等组成。2 安装流程图 安全栏杆安装其它附件安装分部试运头尾滚筒安装皮带展放、皮带胶接上、下托辊安装驱动装置安装头部漏斗安装垂直拉紧装置安装尾部机架安装中间架安装支腿安装头部机架安装放线3 主要作业程序、方法和内容⑴ 准备工作1)对土建基础进行验收,并办理中间交接手续。2)设备安装前,栈桥及转运站内脚手架、模板等杂物必须清除干净,基础上无积土,孔洞无杂物。3)土建提供基准点和建筑轴线标志应清楚,高程、断面线和中心线的相关尺寸符合要求。4)胶带机轴线平面位置放线:根据胶带机施工工艺平面图,作出 AB 胶带机的纵向中心线和头尾部滚筒的横向中心线。核对孔洞及预埋件的断面尺寸、位置、标高、平整度应符合图纸要求,其偏差不应超过允许偏差范围。5)根据设计图纸,清点并校对胶带机设备部件数量,型号是否符合设计要求。⑵ 施工工艺1)头部机架安装在头部机架上作出头部滚筒纵横向中心线,将其吊装就位,先调整其中心与土建基础中心线吻合,再调整其高程、纵横向水平符合要求后将头部机架与预埋件焊接。2)支腿安装根据已作出的胶带机中心线,在尾部及中部各焊上一副“艹”架,横担高度与支腿顶部吻合,在横担上作出支腿左右纵向定位线,左右分别用 0.5mm 钢琴线从头部机架顺着“艹”架至胶带机尾部拉直拉紧,此线作为支腿的安装中心定位线。支腿安装从头部开始,将其按图纸的断面位置、纵向间距定位,横向按中心定位线定位。调整纵向时应保证支腿与皮带中间架垂直,横向应保证铅垂直,符合要求后与基础板焊接。3)中间架安装在已安装好支腿上作出中间架安装位置纵向线。按此线摆放中间架在支腿上,从头部开始,直至尾部,调好高程、水平、平直度后与支腿焊接牢固,中间架间用连接板和螺栓连接。同时应检查中间架的横向断面水平,每二组间的上托辊架螺栓孔对角线距离应符合要求。4)尾部机架安装按头部机架的安装方法进行。5) 垂直拉紧装置安装 根据皮带中心线作出拉紧装置的中心线及改向滚筒的断面中心线。...
