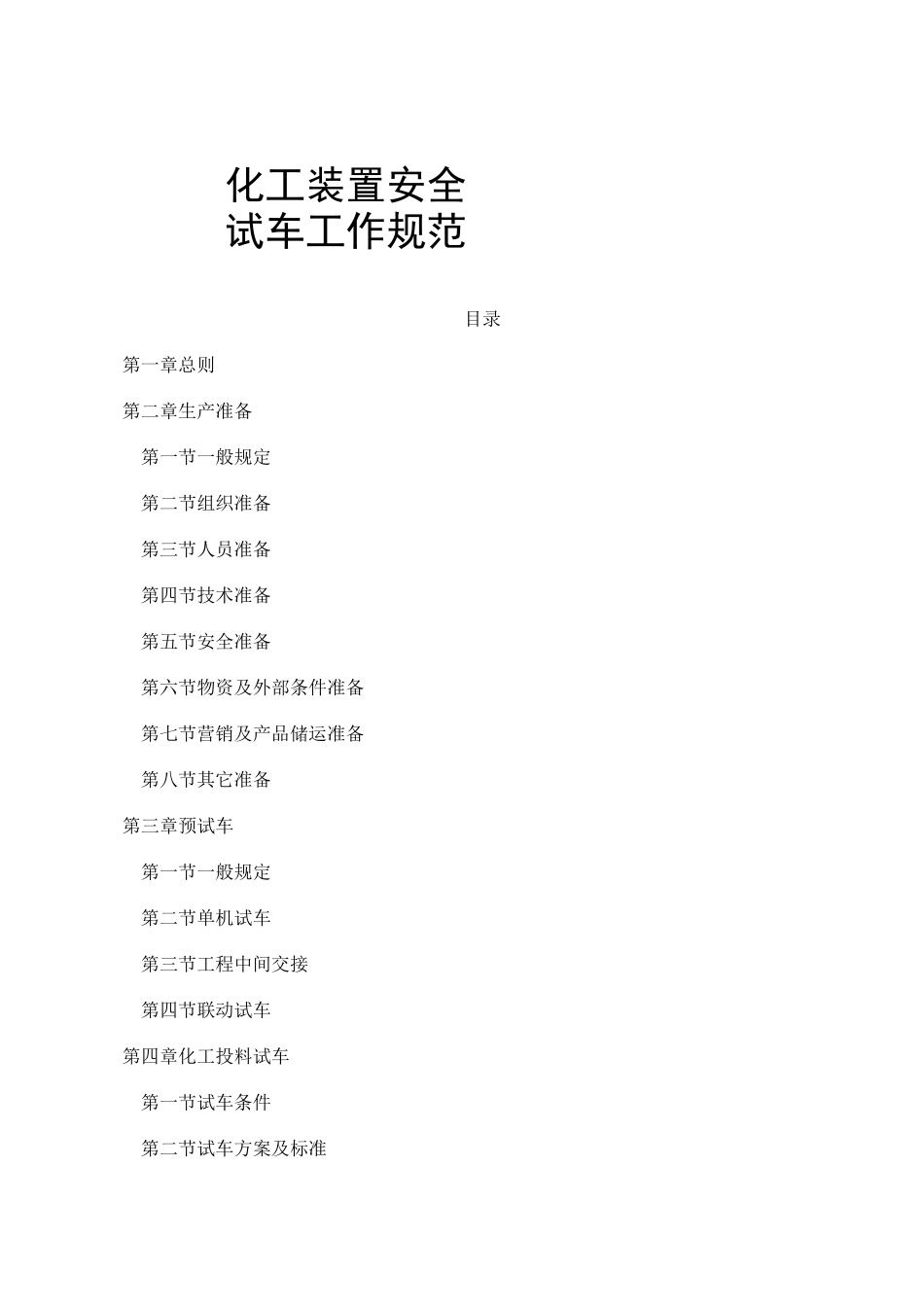

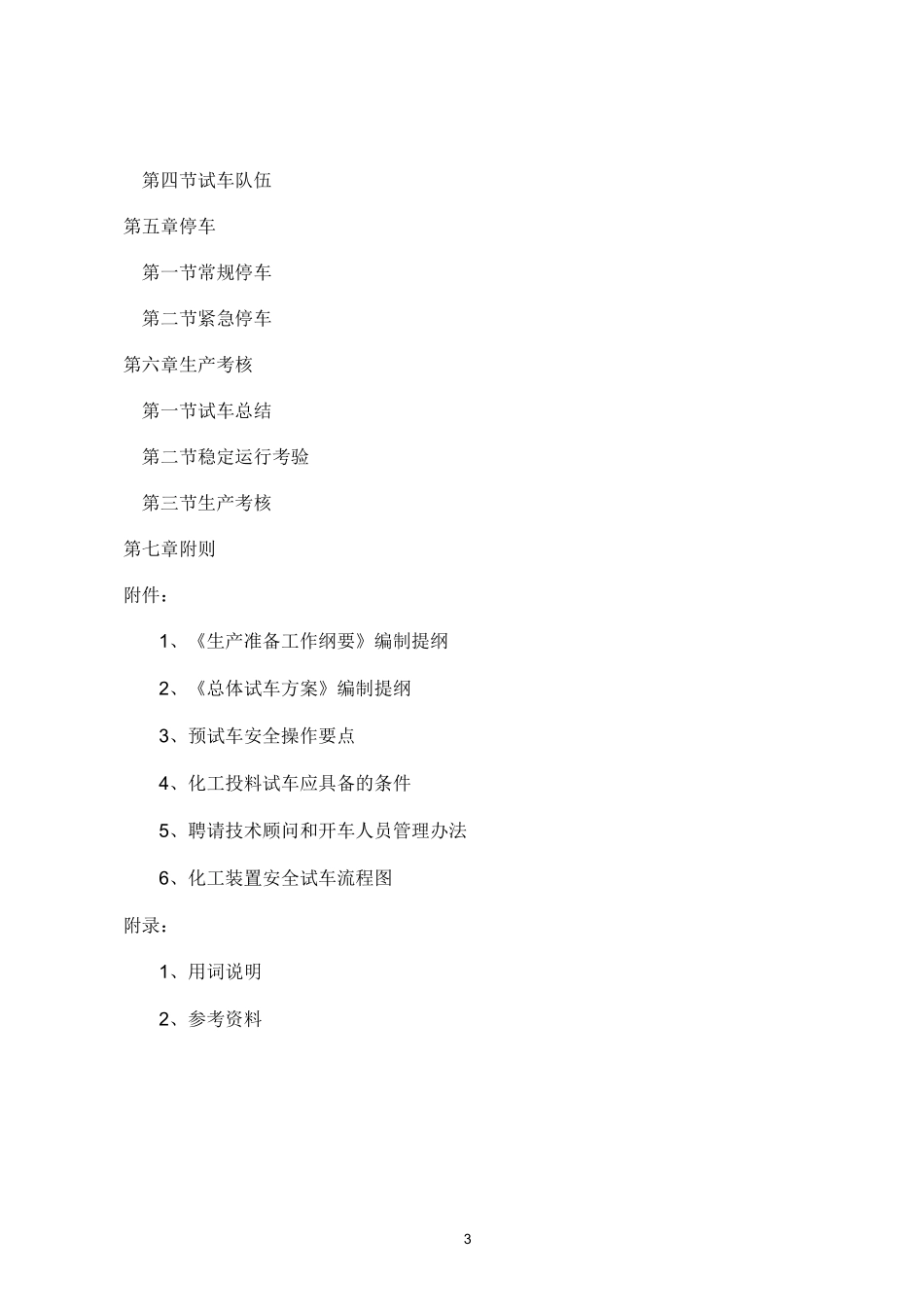

化工装置安全试车工作规范目录第一章总则第二章生产准备第一节一般规定第二节组织准备第三节人员准备第四节技术准备第五节安全准备第六节物资及外部条件准备第七节营销及产品储运准备第八节其它准备第三章预试车第一节一般规定第二节单机试车第三节工程中间交接第四节联动试车第四章化工投料试车第一节试车条件第二节试车方案及标准第三节倒开车3第四节试车队伍第五章停车第一节常规停车第二节紧急停车第六章生产考核第一节试车总结第二节稳定运行考验第三节生产考核第七章附则附件:1、《生产准备工作纲要》编制提纲2、《总体试车方案》编制提纲3、预试车安全操作要点4、化工投料试车应具备的条件5、聘请技术顾问和开车人员管理办法6、化工装置安全试车流程图附录:1、用词说明2、参考资料1第一章总则第一条为规范和指导化工装置的试车工作,保证化工装置顺利开车和安全、稳定、连续运转,实现合理工期,达到设计规定的各项技术经济指标,制定本规范。第二条山东省行政区域内新建、改建、扩建化工装置的试车工作应遵守本规范;小型化工装置执行本规范时,可在确保安全的前提下适当简化有关的试车程序和内容要求。长周期停车、安全条件发生变化的在役化工装置的开车工作,应参照本规范的有关规定执行;医药、轻工、冶金、建材等企业涉及危险化学品生产、储存和使用的装置的试车工作,可参照本规范的有关规定执行。成套引进化工装置可按该装置合同规定的试车标准执行,但不得低于本规范的要求。第三条化工装置试车分为四个阶段,即试车前的生产准备阶段、预试车阶段、化工投料试车阶段、生产考核阶段。从预试车开始,每个阶段必须符合规定的条件、程序和标准要求,方可进入下一个阶段。第四条化工装置试车及各项生产准备工作必须坚持“安全第一,预防为主”的方针,安全工作必须贯穿试车的全过程。第五条化工装置试车工作应遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,力求一次成功。第六条建设(生产)单位,应负责化工工程项目建设期间的资金筹集、组织建设或检维修、生产准备、试车、生产考核等各项工作。除合同另有规定外,化工投料试车的组织和指挥、生产考核工作的组织必须由建设(生产)单位负责。第七条化工装置试车前,建设(生产)单位应将试车日期、内容、采取的安全措施等事项书面报告当地安监部门;属于危险化学品建设项目的,应按《危险化学品建设项目安全许...
